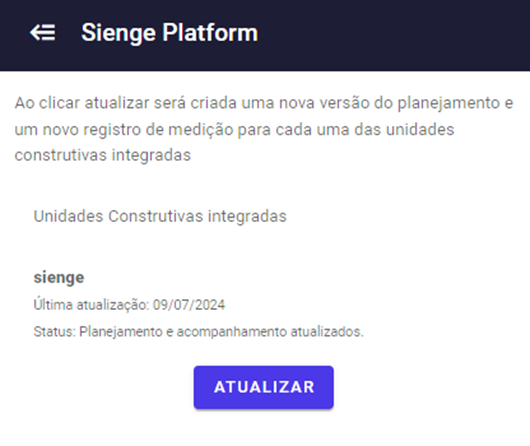

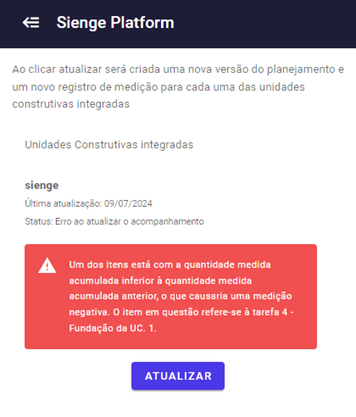

Caso: No momento da atualização através do Sienge Platform, ocorre um erro que descreve uma medição negativa. A medição negativa acontece quando uma determinada atividade é medida com percentual menor do que já foi medida anteriormente dentro Sienge.

Para resolver esse erro devemos seguir um passo a passo que será necessário extrair relatórios de ambas as plataformas.

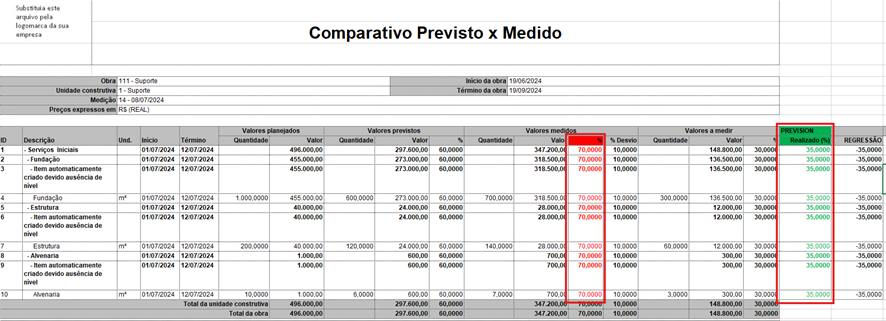

#1° Passo: Extrair relatório do Sienge: “Comparativos Previsto x Medido”

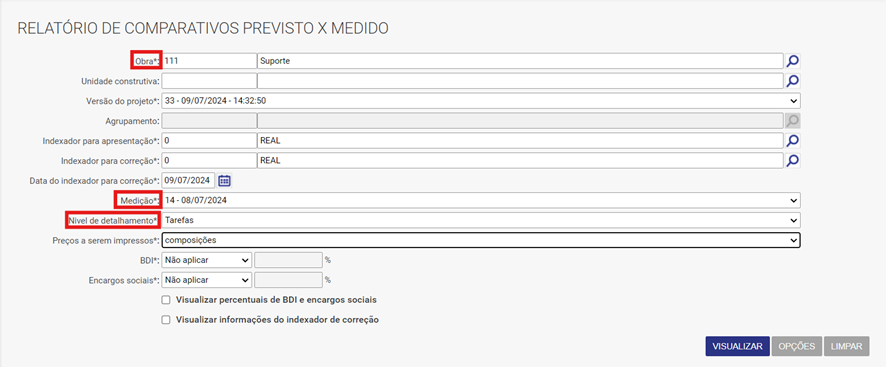

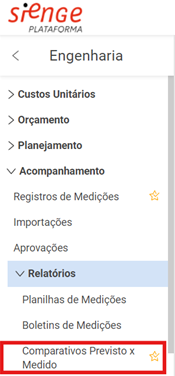

Dentro do Sienge, acesse o menu Engenharia > Acompanhamento > Relatórios > “Comparativos Previsto x Medido”.

Selecione a obra em questão;
Selecione a última medição que constar;
Selecione o nível de detalhamento, clicando na opção “Tarefa”;
No botão de “Opções” selecione a opção para exportar em formato “XLSX”;
Basta clicar em “Visualizar” para gerar o relatório.

#2° Passo: Extrair relatório da Prevision: “Cronograma Físico-Financeiro” (CFF)
Dentro da Prevision basta acessar a aba “Dashboard padrão”, selecionar somente a obra desejada e arrastar até o final onde estarão os cronogramas físico-financeiros. Clicar nos 3 pontinhos e extrair excel.

#3° Passo: Comparativo entre planilhas

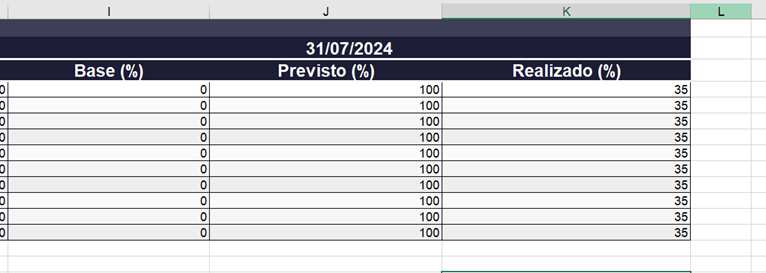

Na planilha da Prevision, pegar os dados da última medição realizada (para isso é sugerido utilizar a data final, onde a medição acumulada com certeza será a última).

Volte na planilha XLS extraída do Sienge, e crie uma coluna para colar os dados coletados no CFF.
Por fim, crie outra coluna com a fórmula “Medição realizada Prevision - Medição realizada Sienge”, e filtre para aparecer apenas os itens com valores negativos.

REGRESSÃO: PREVISION – SIENGE
Nessa última coluna, os valores que aparecem negativos, são os itens que constam com a medição negativa. Para corrigir, acesse a medição dentro do Sienge, e atualize esses valores para um valor igual ou inferior ao que consta no Prevision.
Atenção: Caso não seja encontrado nenhum valor negativo, acesse esse artigo: "Como corrigir erro de "Medição negativa" na Integração com o Sienge - Quantidades"
#4° Passo: Ajuste nos valores das medições do Sienge

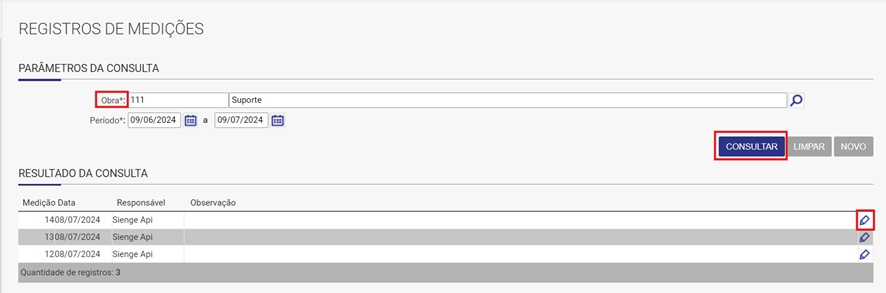

Para editar a medição, acesse Engenharia > Acompanhamento > Registro de Medições. Selecione a sua obra, identifique a última medição e clique no botão para editar.

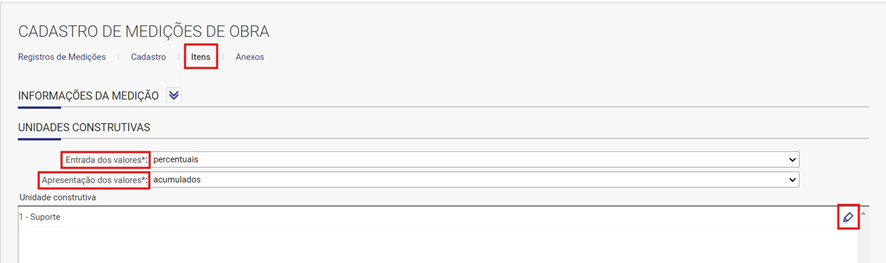

No menu superior clique em “Itens” e selecione, feito isso basta editar o campo "Entrada dos valores" e selecionar "percentual" e no campo “apresentação dos valores” selecionar “acumulado” agora basta editar a UC em questão.

Por fim, basta localizar os itens que foram identificados com medição negativa, e editar o valor. Importante destacar que nem todos os itens serão editáveis, apenas os itens que influenciam nos outros.

#5° Passo: EXTRA – Verificação no Sienge

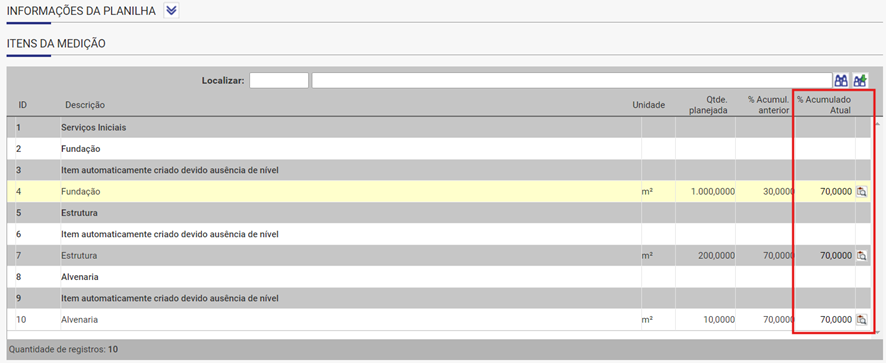

O relatório extraído do Sienge na coluna analisada representa um percentual acumulado, de acordo com a medição selecionada, pode ocorrer de ser necessário editar outras medições anteriores a selecionada, para encontrar um valor medido acumulado igual ou inferior ao da Prevision.
Devemos obter um “cenário” onde na última medição selecionada a coluna “%Acumulado anterior” já esteja com valor igual ou abaixo do percentual da Prevision.

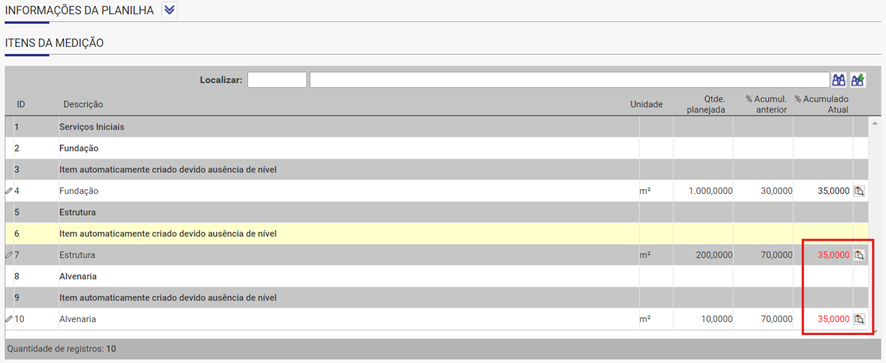

Caso alteres o valor para ficar igual com Prevision e o %Acumulado atual ficar vermelho, é necessário corrigir esse percentual em todas as medições anteriores.
Importante: Sempre se basear na coluna “%Acumulado anterior” como referência para edição da coluna “%Acumulado atual”.

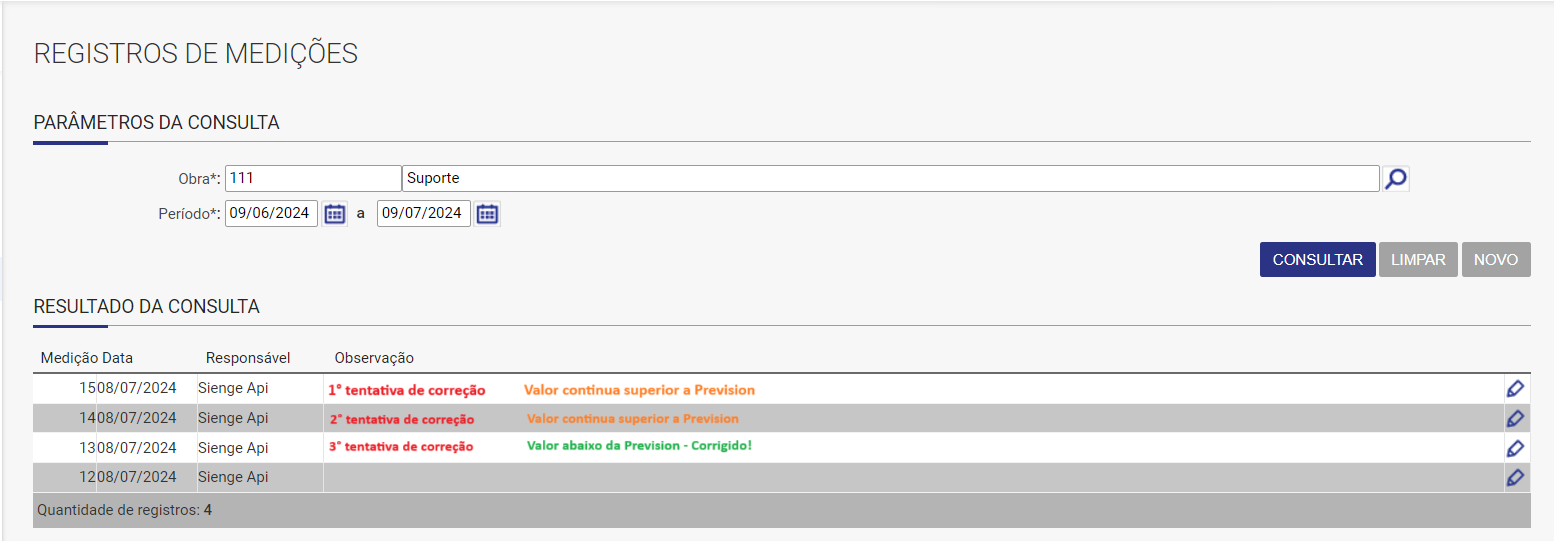

Para isso basta voltar na aba de “REGISTROS DE MEDIÇÕES” e editar todas as medições que fiquem acima de 35% nos itens sinalizados, começando das mais novas para as mais antigas.

Assim ele irá permitir salvar normalmente e na Prevision irá atualizar sem erros.

Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!
Este artigo foi útil?
Que bom!
Obrigado pelo seu feedback
Desculpe! Não conseguimos ajudar você
Obrigado pelo seu feedback
Feedback enviado
Agradecemos seu esforço e tentaremos corrigir o artigo
