Como analisar a dashboard detalhada

Criada por Suporte Sienge, Modificado em Thu, 12 Dez, 2024 às 3:34 PM por Marina Turrisi

Para fazer a análise do seu projeto, após acessar a dashboard padrão você deve selecionar o modo detalhado. Para saber mais sobre os modos de análise acesse nosso artigo.

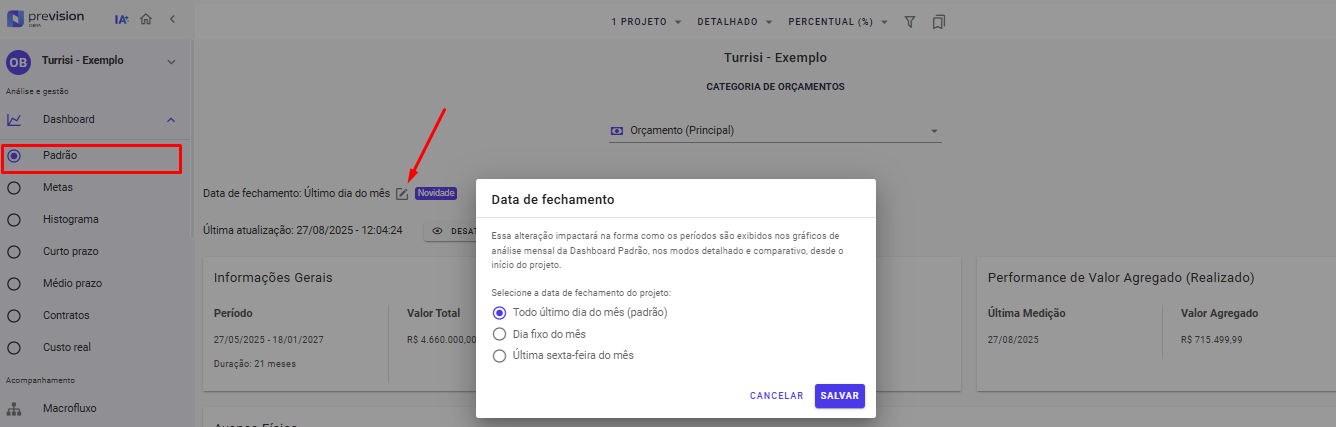

Em seguida selecione o orçamento vinculado ao projeto que você deseja utilizar como base para a sua análise (categoria principal ou PLS).



Informações Gerais

Você encontra as informações de início e término do projeto, bem como o valor total do orçamento vinculado.



Performance de Prazo

Nesta categoria você encontra o IDP (Índice de Desempenho de Prazo), que consiste na razão da porcentagem executada pela porcentagem base. Você pode visualizar ainda o atraso do seu projeto, que consiste na diferença entre a data de fim atual e a data final da base.



Como fazer a leitura da cor do IDP:

  • 0.0 até 0.5 é representado pela cor vermelha sendo classificado como IDP ruim;

  • 0.51 até 0.95 é representado pela cor amarela sendo classificado como um IDP bom;

  • 0.96 até 1.05 é representado pela cor verde sendo classificado como IDP ótimo;

  • 1.06 até 1.5 é representado pela cor amarela sendo classificado como IDP bom;

  • 1.51 até 2.0 é representado pela cor vermelha sendo classificado como IDP ruim.



Performance de Valor Agregado (Realizado)

Nesta categoria você visualiza a data da última medição e o valor agregado das atividades vinculadas a esse orçamento.



Avanço Físico

No avanço físico você encontra a porcentagem de base, previsto e realizado de acordo com os dados da sua última medição.



Curva S

A Curva S apresenta o avanço físico acumulado ao longo de todo o período da obra, comparando os valores base, previsto e realizado.

Esse gráfico, assim como os demais, são dinâmicos e possíveis de expandir para obter mais informações sobre os dados. Isso quer dizer que ao clicar em alguma data na Curva S, é possível ver quais serviços compõem esses percentuais.




Progresso Mensal e Semanal

O progresso mensal apresenta o avanço físico mês a mês, e assim o valor agregado esperado ao longo do período de execução da obra. Com esse gráfico é possível analisar se a sua produção está distribuída adequadamente ao longo dos meses.

Ao clicar nos meses, também é possível explorar quais os serviços que compõem esses percentuais mensais.



O progresso semanal apresenta as barras com o percentual (%) de base, previsto e realizado semanalmente, sendo possível selecionar várias semanas para visualizar com zoom ou clicar em uma semana específica para validar todos os serviços que compõem esses percentuais. A visualização semanal está disponível apenas para o Plano Start.

Evolução por Pacote de trabalho

A tabela de evolução por pacote de trabalho permite uma análise de como estão os serviços executados, possibilitando filtrar por IDP, percentuais de execução, dias de atraso, e até mesmo por um nome específico.

Ao clicar no pacote, é mostrado o período de execução do determinado serviço, e ao qual nos meses, os lotes onde esse serviço será executado neste mês.



Evolução por Lote


A tabela de evolução por lote é similar a de evolução por pacote. Ao analisar cada lote, você pode explorar em quais meses ele será executado, e ao clicar no mês, quais serviços serão executados neste mês.

Você pode filtrar por lotes ou por grupos de replicação, selecionando a opção Adicionar filtro e em seguida optar por Grupo de Replicação.





Cronograma Físico-Financeiro

O cronograma Físico-Financeiro (CFF) permite a análise de evolução da sua obra na Estrutura Analítica de Projeto (EAP) do orçamento inserido. Nos três pontos no canto direito superior é possível exportar essas informações. O CFF irá refletir os vínculos realizados no cronograma.



É possível analisar em níveis mais detalhados, em perspectivas econômicas e percentuais, e com valores acumulados ou mensais. Para fazer esse ajuste basta selecionar a opção de configurações.



Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!

Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
