Como retirar a folga entre tarefas no Cronograma Gantt?

Criada por Marina Turrisi, Modificado em Ter, 18 Nov, 2025 na (o) 9:17 AM por Italo Oliveira

Ao tentar alterar as tarefas via dependências, é necessário validar se existem folgas e retirá-las, exemplo:

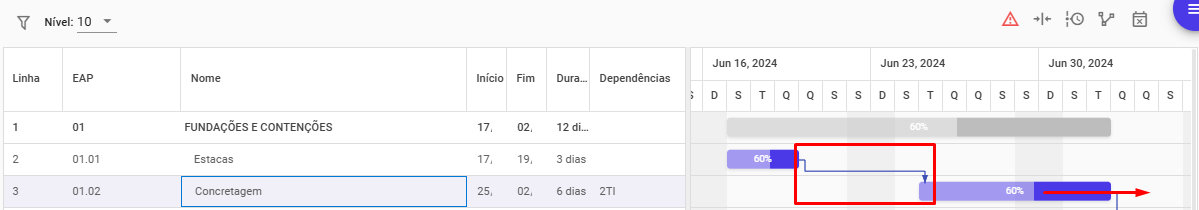

A tarefa "Concretagem" tem uma dependência de TI com a tarefa "Estacas" e não existem folgas entre as atividades:



Caso, a tarefa "Concretagem"  tenha sua posição modificada por: arraste não intencional, reprogramações, dependência de outras atividades, etc.

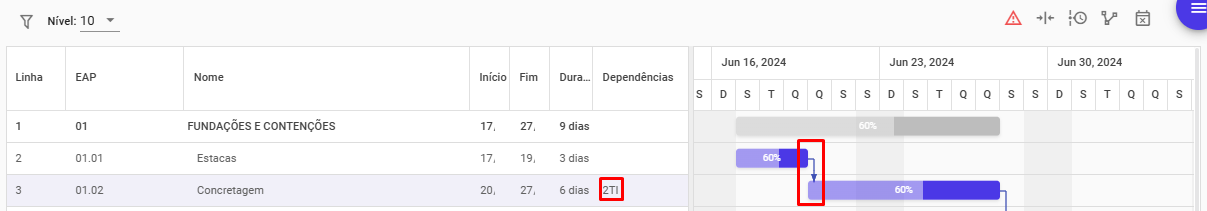

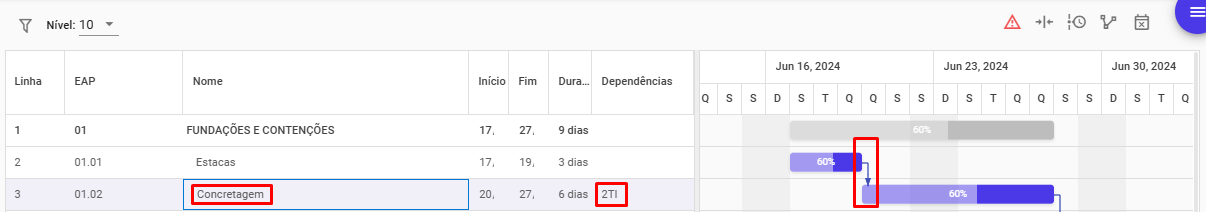

Pode surgir uma folga entre as atividades mesmo com a dependência:

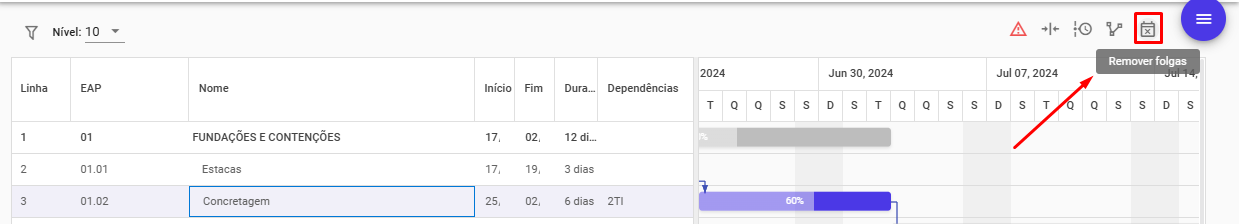

Para resolver essa folga e quaisquer outras folgas que estejam no projeto, basta clicar na funcionalidade "Remover folgas" no canto superior direito do cronograma:


As folgas do projetos serão eliminadas e as tarefas irão obedecer suas dependências:



⚠️ Importante: Não é possível remover folgas de tarefas medidas

Tarefas 100% medidas não deveriam ter datas previstas alteradas. Nesse caso ilustrado, se a cliente tentar remover folga do cronograma (considerando apenas pacotes 100% medidos) ou folga da tarefa, a plataforma vai informar que não há folgas a serem removidas. Porém, é importante ressaltar que a movimentação das tarefas é livre, então ela pode movimentar esse pacotes sucessor para ajustar como desejar.



Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!


Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
