Acompanhamento do Cronograma Gantt

Criada por Marina Turrisi, Modificado em Seg, 21 Set na (o) 3:12 PM por Italo Camilo

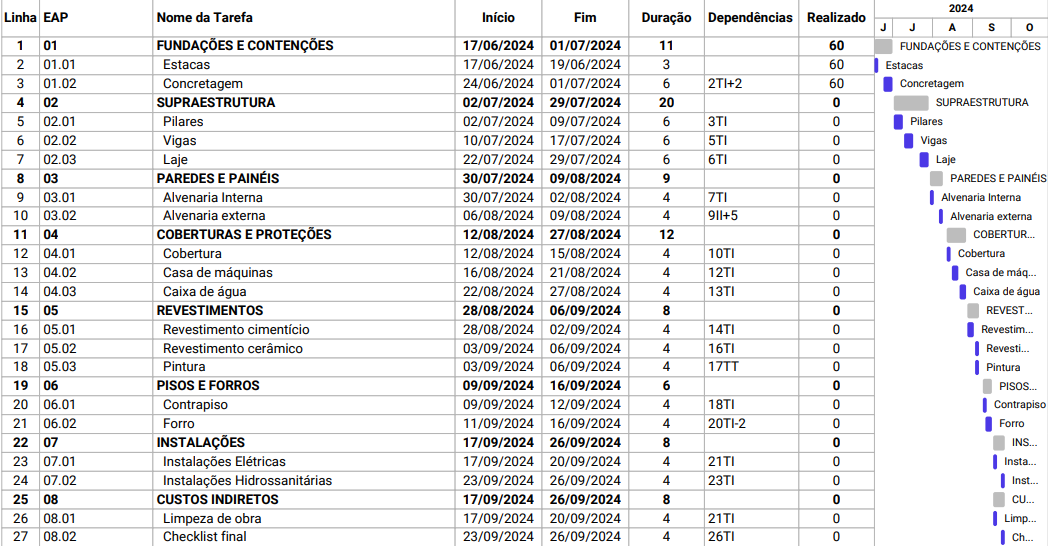

Agora que você já elaborou o seu cronograma, veja aqui as principais informações de como fazer o acompanhamento. Se precisar de alguma ajuda com a elaboração, acesse esse artigo.

Replanejamento

O Replanejamento pode ser feito de várias maneiras:

  • Arrastando as tarefas para o local desejado no Diagrama de Gantt.

  • Alterando as datas de início ou término na Tabela EAP.

  • Modificando a duração em dias na Tabela EAP.

  • Dividindo as atividades.

Alteração de níveis

É possível mudar o nível de uma tarefa usando o botão direito do mouse:

  • Aumentar recuo: Move a tarefa para um nível inferior (por exemplo, de nível 1 para nível 2).

  • Diminuir recuo: Move a tarefa para um nível superior (por exemplo, de nível 2 para nível 1).

Existem algumas restrições:

  • Não é possível mudar o nível de tarefas medidas.

  • Tarefas no último nível não podem ter o recuo aumentado.

  • Tarefas no primeiro nível não podem ter o recuo diminuído.

  • Tarefas divididas podem ter seu nível ajustado conforme necessário.

Divisão de tarefas

É possível dividir tarefas no gráfico de Gantt de três formas: pelo menu do botão direito na barra da tarefa, pelo realizado ou por parâmetros informados (datas ou duração). A tarefa continua sendo uma entidade única, com hierarquia, dependências e medição global, e as partes são os intervalos planejados dentro dela.

Modos de divisão

  • Pelo botão direito: acesse o menu de contexto clicando com o botão direito na barra da tarefa e selecione a opção de divisão. O corte é feito com base no ponto selecionado.
  • Pelo realizado: disponível somente para tarefas com medição registrada entre 0% e 100% e duração suficiente para gerar pelo menos duas partes. A divisão usa a última medição confirmada como critério de corte, separando o que já foi realizado do que ainda resta. Se o cálculo produzir fração, a primeira duração é arredondada para cima.

Exemplo: tarefa com 7 dias e 40% realizado resulta em Parte 1 com 3 dias e Parte 2 com 4 dias.

  • Por parâmetros: informe datas ou durações diretamente. Ao escolher datas como fonte, o início e o fim definem a duração; ao escolher duração, o início e a duração definem o fim. Campos derivados não são editáveis no mesmo gesto. O sistema exibe uma prévia antes de confirmar e valida calendário, ordem e não sobreposição.

Progresso visual após a divisão

Depois de dividir pelo realizado, todas as partes anteriores à última ficam visualmente pintadas como 100% realizadas no gráfico, mesmo que a medição efetiva não seja 100%. Somente a última parte exibe o progresso variável, proporcional à medição atual.

Novas medições atualizam apenas a apresentação da última parte, sem alterar datas, durações ou a aparência das partes anteriores.

Reprogramação

Mover ou redimensionar partes no gráfico não altera o realizado nem redistribui o progresso entre as partes. O progresso medido é preservado independentemente de ajustes de período.

Fusão de partes

Partes podem ser fundidas. A duração resultante é a soma das durações das partes originais, e o fim é derivado dessa soma, nunca do intervalo entre a primeira e a última data.

Limite e subdivisão

Não há limite para o número de divisões. Ao subdividir uma parte já existente, o corte recai apenas sobre a duração daquela parte, sem afetar as demais.

Filtros no cronograma

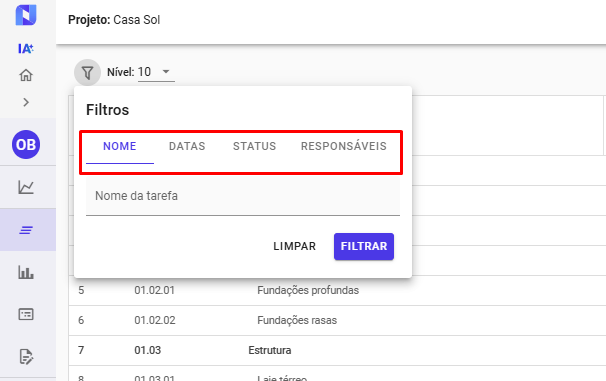

Para facilitar a visualização e análise das tarefas no cronograma, é possível aplicar diferentes filtros. Abaixo, detalhamos cada opção disponível:

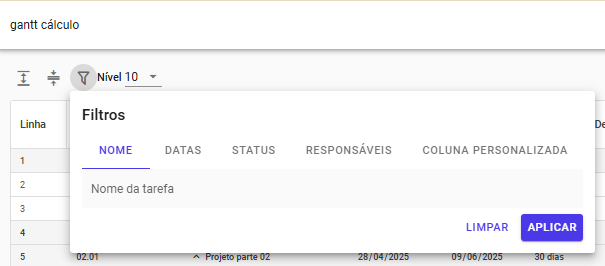

  • Nome

Campo de busca que retorna resultados mostrando sempre os níveis superiores à tarefa buscada.

  • Datas (Início e Término)

Defina um intervalo de datas ou utilize uma das opções pré-definidas:

- Nesta semana

- Próxima semana

- Neste mês

  • Status

Aplicável a tarefas de qualquer nível, com seleção múltipla (funciona no formato "ou").

Exemplo: Selecione "Não iniciadas" e "Atrasadas" para ver todas as tarefas que se encaixam em uma dessas categorias — não é uma combinação "e".

Progresso

- Não iniciadas: Realizado = 0

- Iniciadas: 0% < Realizado < 100%

- Concluídas: Realizado = 100% - todas as tarefas concluídas são consideradas no prazo, então para não ver mais as concluídas, precisa des-selecionar as Concluídas + no prazo.

Prazo

- Atrasadas: Previsto na última medição > Realizado < 100%

- No prazo: Previsto na última medição <= Realizado ou Realizado = 100%

  • Responsáveis

Filtro com seleção múltipla (com opção de selecionar ou remover todos).

Importante: Válido somente para tarefas de último nível, já que a atribuição de responsáveis ocorre nesse nível.

  • Coluna personalizada

Filtre tarefas usando colunas personalizadas que o usuário criou no cronograma (em qualquer nível: superior ou inferior). Serão apresentadas exatamente todas as colunas personalizadas criadas no cronograma.

Como usar:

- (Opcional) marque Vazia ou Preenchida.

- Defina a Condição: Nenhum, Contém, Não contém, Igual ou Diferente.

- Clique em Aplicar.

Tipos aceitos: valores texto, número e data.

Folgas aplicadas no cronograma

Existem duas formas de remover folgas no cronograma: para o cronograma todo ou por tarefa. Ambas respeitam as dependências configuradas e ajudam a otimizar o planejamento.

Remover folgas do Cronograma inteiro

Essa opção remove as folgas entre todas as atividades do cronograma, ajustando o planejamento de forma automática e respeitando as dependências mínimas.

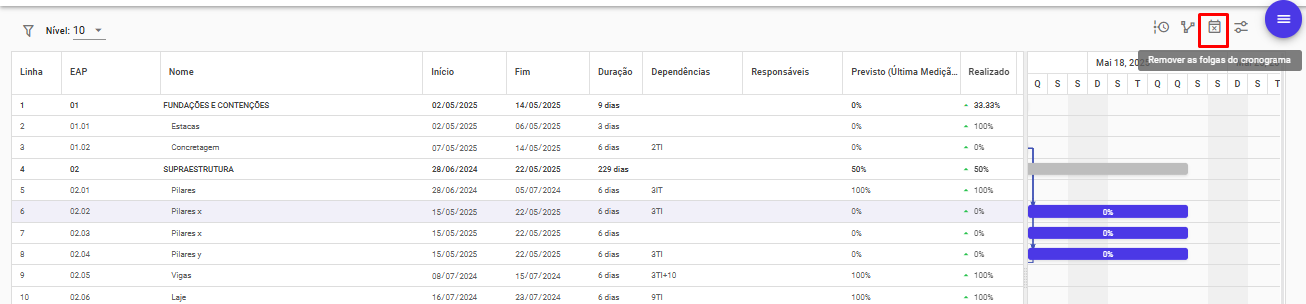

Por exemplo: a tarefa Estrutura depende da tarefa Fundação, e na tabela essa dependência não tem folga. No gráfico, porém, pode haver uma folga visual que não é obrigatória. Ao clicar no botão Remover folgas, o cronograma é otimizado e as tarefas são reposicionadas no menor intervalo permitido pela dependência.

        Imagem

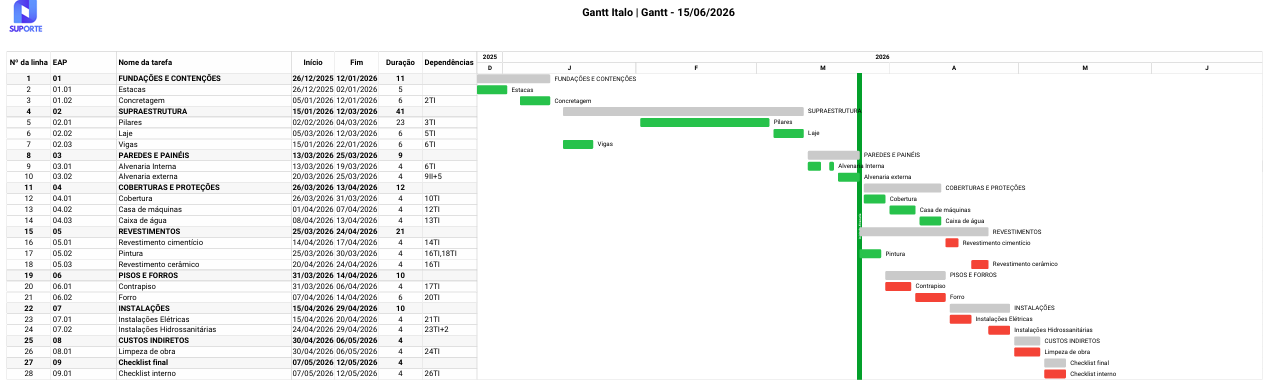

⚠️Atenção! Tarefas 100% medidas podem ter datas de início e fim ajustadas (ou barras arrastadas) sem respeitar as dependências. Isso não deveria alterar datas previstas, mas o comportamento segue o padrão da Linha de Balanço.

Remover folgas (por tarefa)

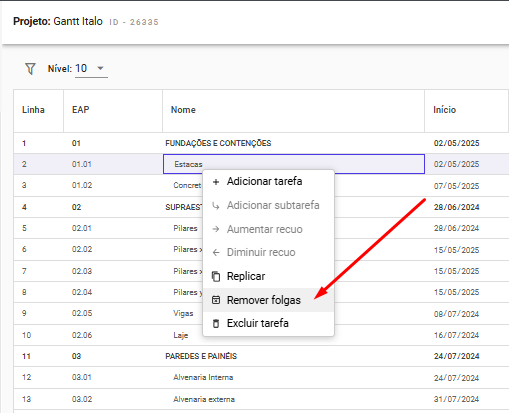

Essa opção remove as folgas apenas entre a tarefa selecionada e suas sucessoras, permitindo um ajuste mais pontual no cronograma. Basta clicar com o mouse em cima da tarefa que deseja remover a folga:

Aviso de Inconsistências nos vínculos com o Orçamento

Para resolver inconsistências nos vínculos com o orçamento, um ícone de alerta será exibido no canto superior direito do cronograma, ao lado da opção "Habilitar folgas entre atividades". Para corrigir o erro, acesse o menu de orçamento e redistribua os itens que estão com inconsistências.

Os erros de vínculo geralmente ocorrem nos seguintes cenários:

- Exclusão de uma atividade que possuía vínculo

- Criação de subtarefas em atividades já vinculadas

Exemplo:

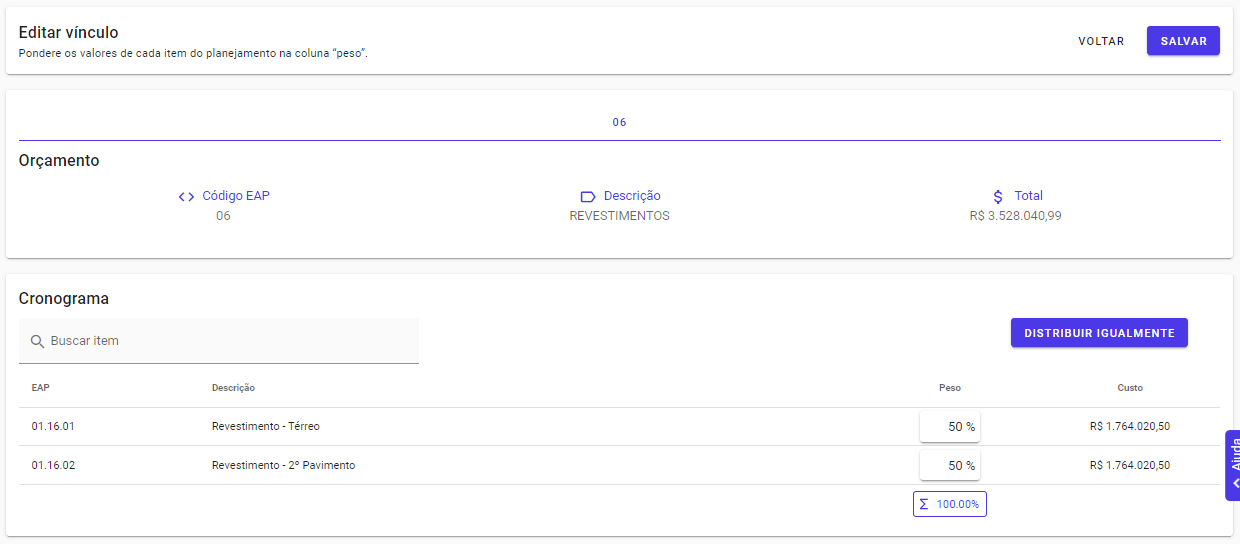

Ao excluir o item 01.16.02 - Revestimento - 2º Pavimento, o item vinculado não está somando 100%.

Cadastro de Responsáveis no Cronograma Gantt

É possível cadastrar responsáveis diretamente no Cronograma, oferecendo mais organização e praticidade para acompanhar tarefas. Confira como funciona:

  • Coluna de responsáveis:  Você pode criar, atribuir, editar ou excluir responsáveis de forma simples e rápida.
  • Atribuição direta nas tarefas: os responsáveis são vinculados diretamente na tarefa desejada. Esse gerenciamento está disponível apenas para tarefas de último nível.
  • Cadastro exclusivo por projeto: os responsáveis criados são específicos para cada projeto.

Exportação

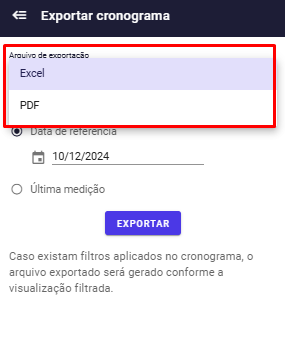

É possível exportar o seu cronograma em um arquivo Excel ou em PDF, basta ir até o menu de Funcionalidades no canto superior direito, selecionar qual o tipo de arquivo desejado e depois clicar em "Exportar":

Exportação via Excel

Na exportação em excel, a data de referência virá preenchida com a data atual por padrão e é através dela que fazemos os cálculos dos percentuais (%) de base, previsto e realizado, podendo ser alterada conforme desejar.

A forma como as informações estão dispostas no Excel será refletida no Cronograma Gantt, incluindo a ordem das colunas, as colunas ocultadas e os filtros aplicados no momento da exportação. Exemplo:

Exportação via PDF

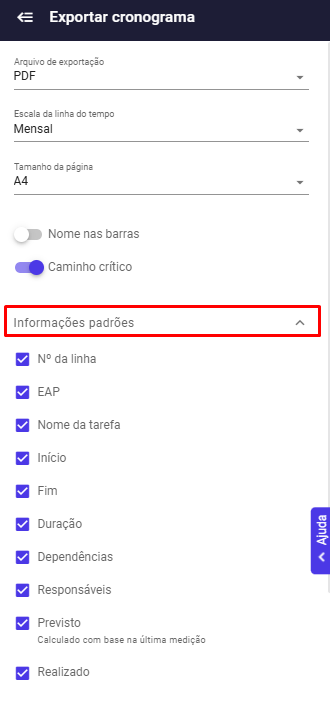

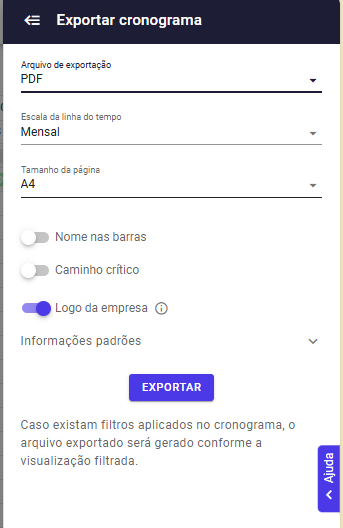

Na exportação em PDF, você pode escolher qual a escala da linha do tempo, o tamanho da folha e se deseja que os nomes apareçam nas barras. Além disso, é possível escolher quais informações padrão deseja exportar, como caminho crítico, responsáveis, previsto até a data da última medição.

Também é possível exportar com as colunas personalizadas que você configurou no cronograma, renderizadas como linhas verticais posicionadas na linha do tempo, preservando a cor e o nome exatamente como aparecem na tela do Gantt, em todas as escalas de tempo e tamanhos de folha.

Também é possível incluir a logo da empresa no canto superior esquerdo do cabeçalho, obtida automaticamente do cadastro da empresa, com o nome do projeto e a data de exportação centralizados no topo. Caso a empresa não possua logo cadastrada, o espaço permanece vazio sem afetar o restante do layout.

Além disso, as barras do gráfico de Gantt agora respeitam as cores de status (verde para tarefas adiantadas ou concluídas, vermelho para atrasadas, azul para não iniciadas e laranja para atividades no caminho crítico), mantendo a mesma codificação visual da tela do cronograma.

A disposição das informações no PDF será apresentada da seguinte forma:

Se houver algum filtro ativado no cronograma, o arquivo será exportado com essa mesma configuração.

Finalizou toda a elaboração do seu Cronograma Gantt e quer saber tudo sobre como realizar o acompanhamento? Acesse esse artigo.

Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!

Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
