Como conferir os vínculos realizados entre EAP de Orçamento e EAP Gantt?

Criada por Marina Turrisi, Modificado em Tue, 12 Nov, 2024 às 6:11 PM por Marina Turrisi

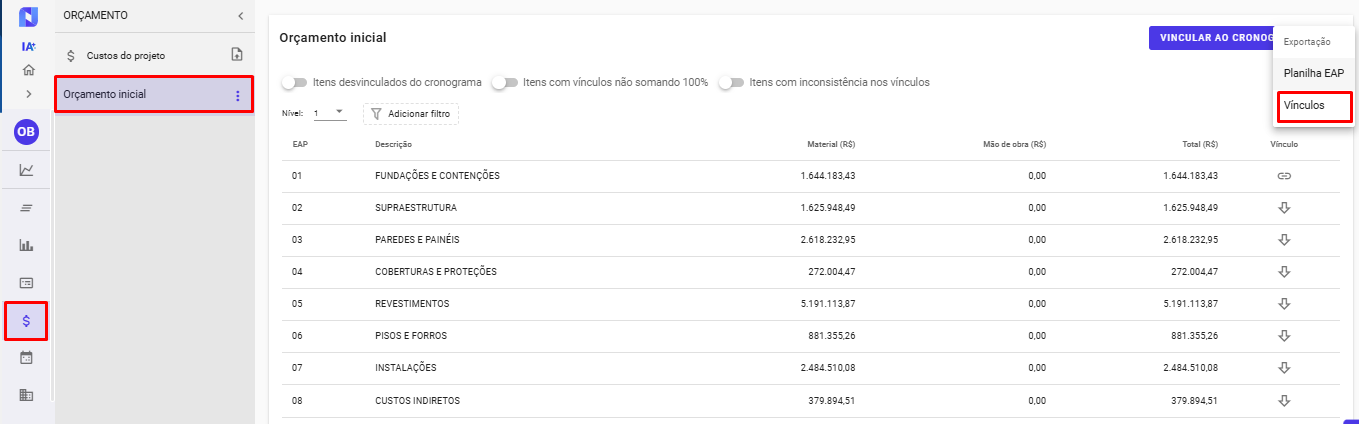

Para conferir os vínculos que foram realizados entre a sua EAP do Orçamento e a EAP do Cronograma Gantt, basta ir na aba Orçamento no menu lateral esquerdo, clicar no orçamento desejado e, no canto superior direito, nos 3 pontinhos, exportar vínculos.

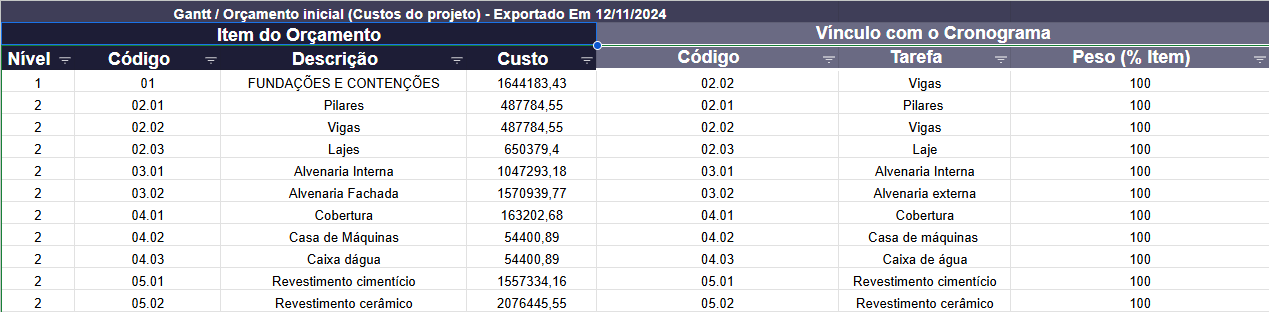

 Assim é possível verificar quais tarefas você vinculou a cada item do orçamento. O excel virá desta forma:

Para conferir se todos os itens do orçamento estão vinculados, ainda na aba Orçamento, basta clicar em “Vincular ao Cronograma”, colocar no nível máximo de detalhamento e ativar a flag de itens desvinculados do cronograma que fica na parte esquerda:

Para conferir se existem vínculos incompletos entre Orçamento e Cronograma, no caso de ter excluído alguma subtarefa que fazia parte do vínculo ou adicionado posteriormente à vinculação, basta ativar a Flag de "Itens com vínculos não somando 100%":

Verificação via atividades do cronograma:

Outra verificação é referente às tarefas criadas no cronograma Gantt. Para isso, acesse a aba de Orçamento no menu lateral esquerdo, selecione o orçamento desejado e clique em "Vincular ao cronograma":

Depois disso, basta ativar a flag "Itens sem vínculos com o orçamento" que o sistema irá apresentar a lista das atividades que ainda não foram vinculadas.

Caso haja mais de um orçamento na mesma categoria, essa flag não vai mostrar as tarefas que estão sem vínculo.

Ficou com alguma dúvida? Contate nosso suporte que estamos a disposição para ajudá-lo!

Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
