Como integrar com o MEGA

Criada por Marina Turrisi, Modificado em Tue, 11 Fev às 3:51 PM por Marina Turrisi


Cadastrando as credenciais

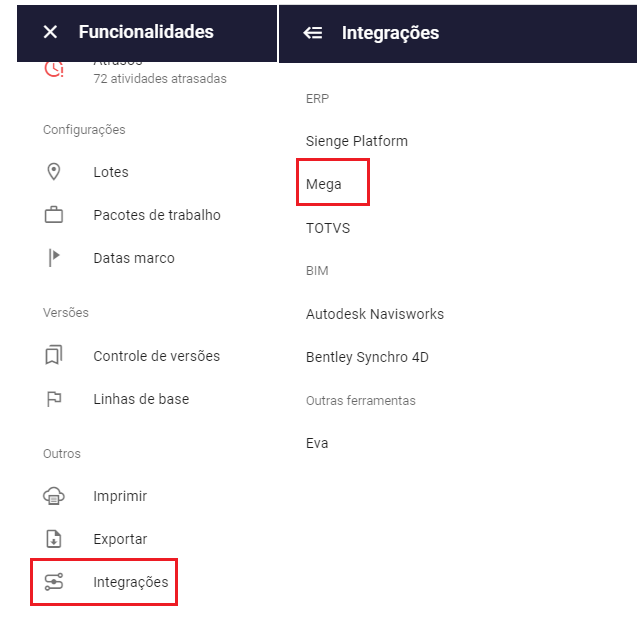

Para configurar a integração é necessário realizar o cadastro das credenciais no Prevision. No Menu lateral esquerdo, acesse a opção "Configurações" e selecione a opção "Integrações", conforme mostra a imagem a seguir:

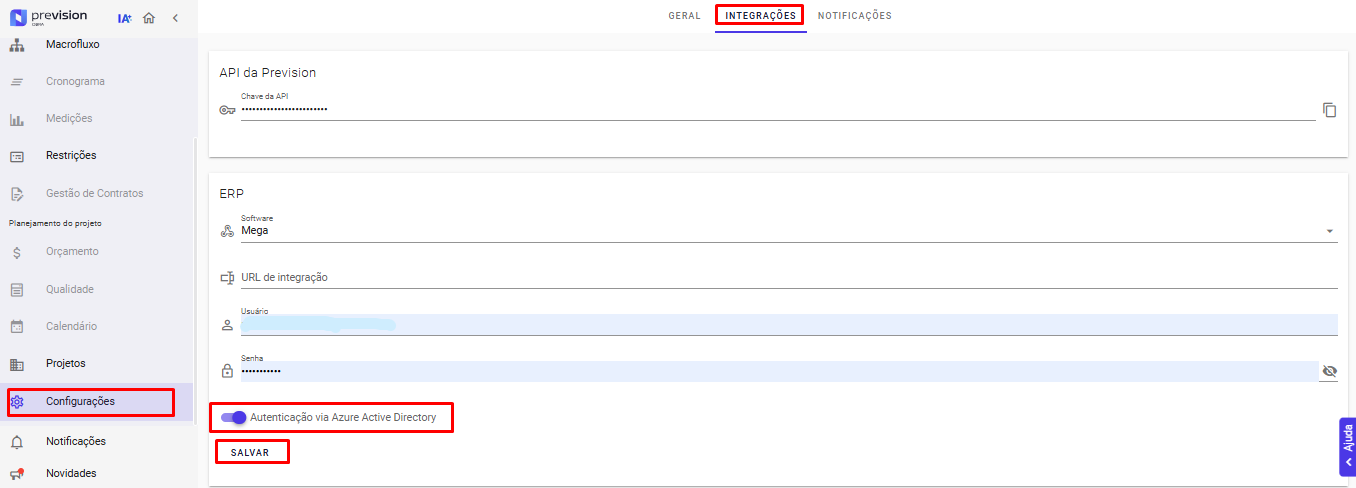

Selecione MEGA e preencha com as informações necessárias.



Informações de credenciais

Url de integração: É o domínio do endereço disponibilizado pelo Mega para a documentação da API.



Usuário e senha: São as credenciais utilizadas para o acesso de um usuário na interface do Mega. É necessário garantir que o usuário cadastrado possua a liberação para acessar a parte de administração de obras do Mega.



Após cadastrar as credenciais, é possível iniciar a conexão de dados entre as duas plataformas.



Conferências para a integração

Para que a integração tenha sucesso é necessário realizar os 4 passos que seguem:

  1. Importar orçamentos (via API);

  2. Criar o planejamento no Prevision;

  3. Cadastrar os vínculos entre o planejamento e o orçamento;

  4. Clicar em atualizar integração.




A Prevision não dispõe de um IP fixo em sua infraestrutura. Portanto, para clientes que utilizarem infraestrutura própria (self-hosted) será necessário entender uma solução técnica, de responsabilidade do cliente, de forma que os endpoints necessários estejam acessíveis.

Todas as interações da integração partem da aplicação Prevision. A autenticação é feita com os dados de usuário e senha, utilizando Autenticação via Azure Active Directory. Os fluxos de integração utilizam os seguintes endpoints:



Autenticação: POST 'api/Auth/SignIn'

Organizações: GET 'api/dev4cronograma/Organization/Get'

Orçamento: GET 'api/dev4cronograma/Budget/Get/%s'

Itens de orçamento: GET 'api/dev4cronograma/WBS/Get/%s'

Envio de medições: POST 'api/dev4cronograma/Measurement/Post'

Envio de cronograma: POST 'api/dev4cronograma/Schedule/PostAsync'

Checagem de status: GET 'api/dev4cronograma/Schedule/Status/%s'


Importação do Orçamento para o Prevision

A importação do orçamento é realizada na interface do Prevision. A cada modificação do orçamento no Mega, é necessário importar novamente para que os dados sejam atualizados no Prevision, pois essa atualização não ocorre de forma automática.



Sabemos que o Mega tem duas planilha orçamentárias, a de Grupos e a de Módulos. A planilha que usamos para a integração é necessariamente a Planilha de Grupos.

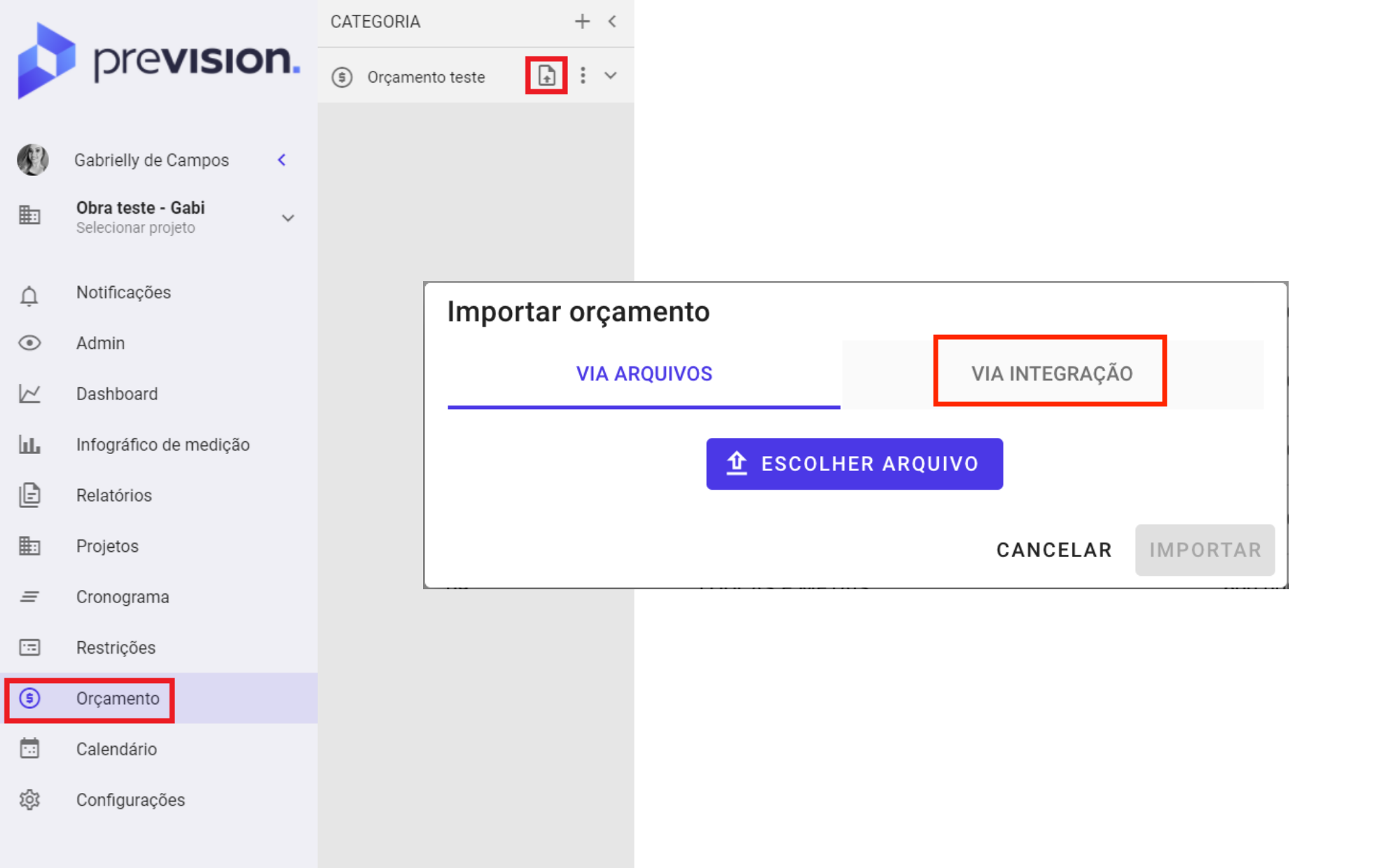

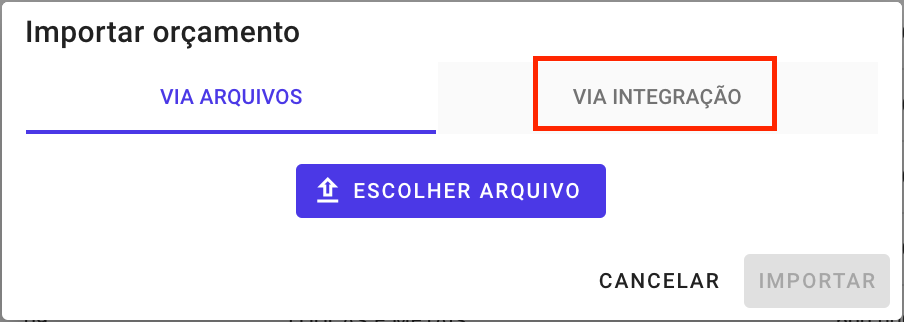

Para importar um novo orçamento, acesse a aba de "Orçamentos" no menu lateral. Clique no botão de "Importar orçamento" ao lado do nome da categoria e escolha a opção "Via integração".

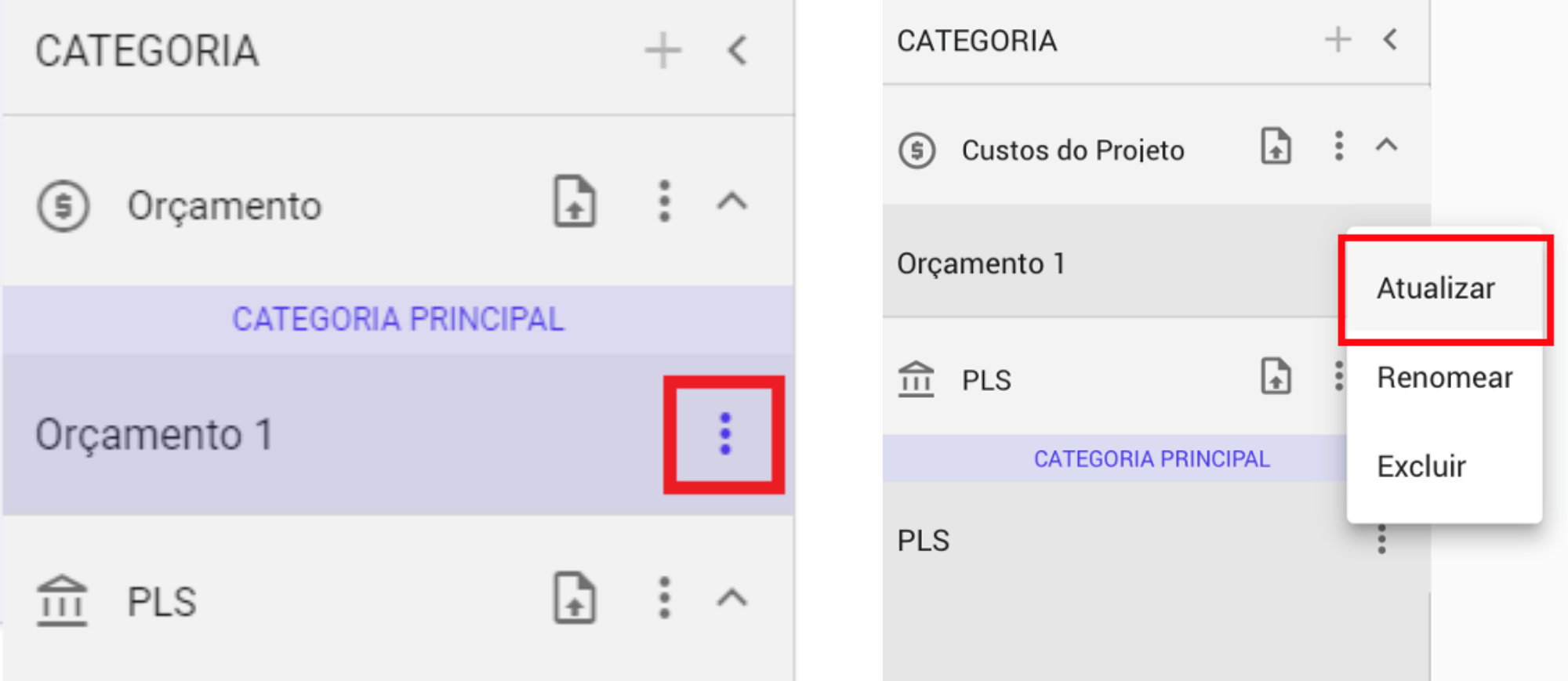

Para atualizar um orçamento já existente, clique nos três pontinhos ao lado do nome do orçamento, selecione a opção "Atualizar" e "Via integração".







Enviando o Cronograma para o Mega

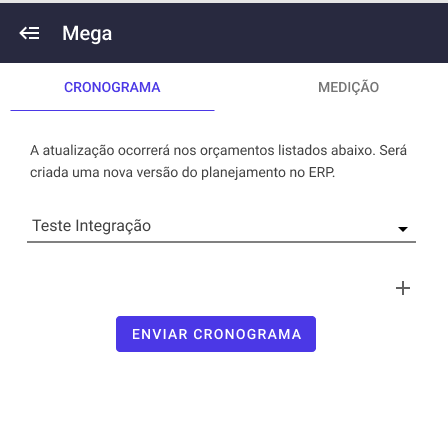

A atualização é realizada na interface do Cronograma Prevision, no formato de "One-Click-Integration". Para isso, acesse o Cronograma e abra o menu de Funcionalidades no canto superior direito. Em Integrações e selecione a opção MEGA



Na aba Cronograma, escolha o cronograma do orçamento que foi importado via Integração.



Ao clicar em "Enviar Cronograma", o Prevision envia as datas de cada atividade do projeto para o Mega.



Na primeira integração é criado um cronograma no Mega do tipo planejamento, que também será a Baseline, onde não é considerado o avanço físico. Nas próximas integrações é criado um replanejamento, sempre baseado no último. O replanejamento possui uma data de corte que é utilizada para consultar o avanço físico, ou seja, o que não foi medido até essa data poderá ser replanejado. Essa data também é usada para replanejar serviços que estão em atraso, ou seja, se inicialmente um serviço havia sido definido que deveria iniciar a execução antes da data de corte e não foi, o sistema irá recalcular a execução para a posterior data de corte.



Atualizando as medições/acompanhamento

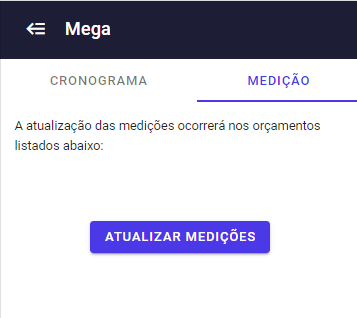

Para atualizar as medições, basta ir em Cronograma, acesse o menu de Funcionalidades. Em Integrações selecione a opção MEGA, acesse a aba Medição e clique em Atualizar Medições.





Se a sua versão for anterior a versão 5.00.00.44 da XT, ao atualizar a integração é criada uma data de corte no Mega. Ela será definida no mês seguinte a última medição realizada no Prevision, no momento em que a atualização é registrada.

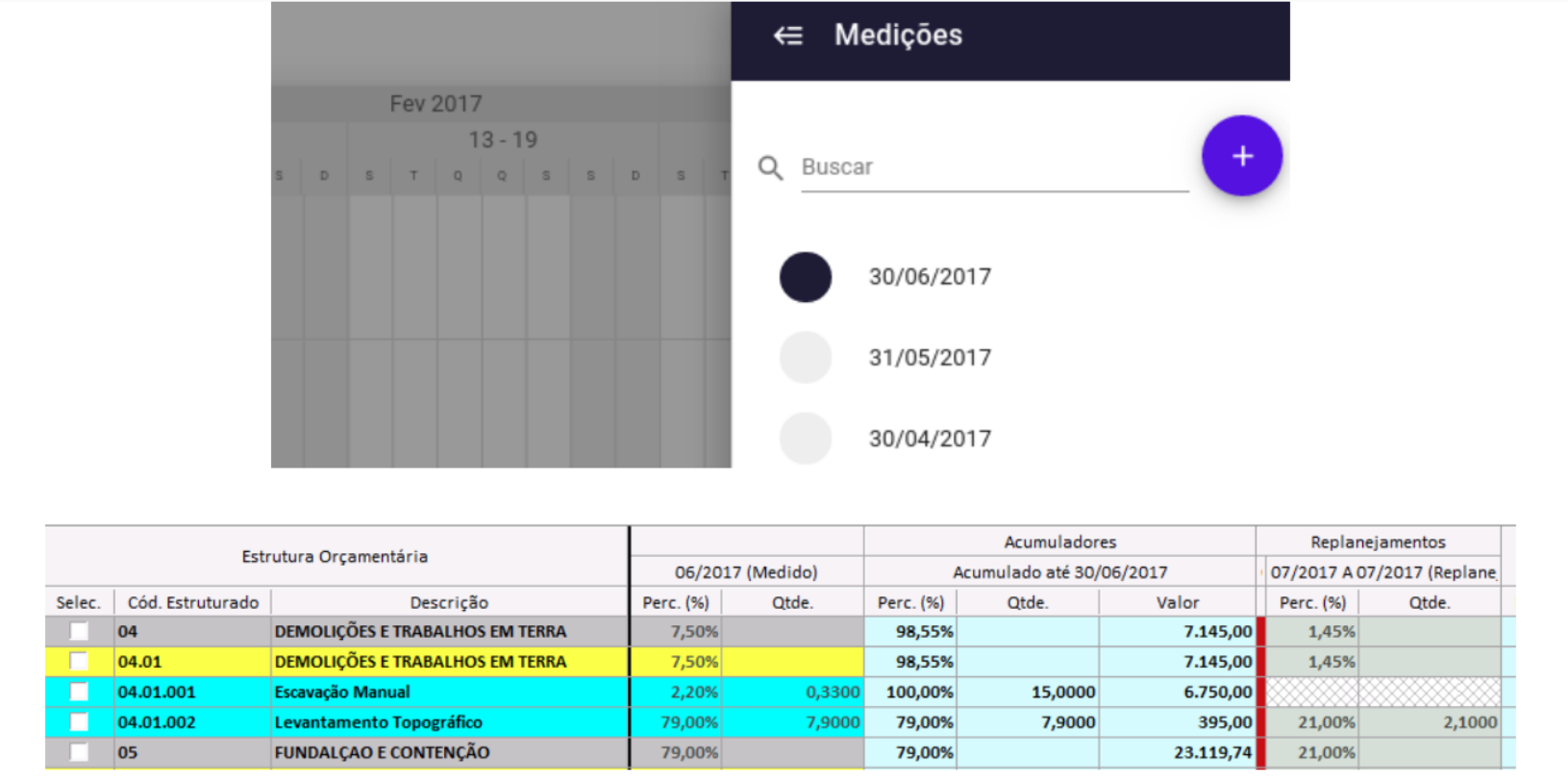

Por exemplo: Com a medição realizada ao final de Junho no Prevision, ao atualizar as informações para o Mega, a data de corte (linha vermelha) será considerada no mês de Julho. Neste caso recomendamos a atualização dos dados 1 vez por mês, no último dia do mês, para conseguir levar o real avanço e replanejamento para o Mega.





Por padrão, as configurações de planejamento nos projetos da API estão no formato mensal, conforme mostra a imagem a seguir:



O acompanhamento dentro da Prevision pode ser feito com uma frequência diferente de mensal (podendo ser diário, semanal, quinzenal), o que altera é a capacidade do recebimento e separação das informações no ERP.  Para fazer a integração do cronograma e medições em qualquer dia do mês sem distorções entre os dados que estão na Prevision e que estarão no Mega é necessário realizar a atualização para a versão 5.00.00.44 da XT ou superior e solicitar a liberação da reformulação da performance no Cronograma Físico, Econômico e Compras do Administração de Obras.



Medições e replanejamento automático no MEGA

Ao atualizar a integração, serão enviados os dados presentes na visão acumulada do Cronograma Físico Financeiro. Não serão computadas as informações retroativas



A nova medição criada será importada com o status de medição: aprovada. Essa informação é necessária para o Mega computar o avanço físico no cronograma.



No sistema do Mega, as medições realizadas recalculam o planejamento previsto de acordo com a execução das tarefas. Desse modo, a medida que é dado o avanço de uma tarefa, são aplicadas as seguintes regras no ERP:



Data de início

É fixada de acordo com a data da primeira medição do item, desse modo, ela é inalterável após uma medição realizada. Caso exista um erro no planejamento ou as datas no Prevision não representam o cenário atual da obra, será necessário ajustar essa data antes de realizar a atualização da integração.



Cada medição possui a data de início e término que representa o período medido. Então são consideradas as datas de início da tarefa como o início real e a data de término o dia em que foi realizada a última medição.



Saldos e atrasos

Ao finalizar um mês e dar início nas medições do mês seguinte, os saldos e atrasos dos percentuais previstos são redistribuídos para o mês em que a data de corte está estabelecida.



Boas práticas

  • Garantir um planejamento atualizado no Prevision antes de acionar a atualização no Mega, e sempre manter os orçamentos sincronizados;

  • Atualização para a versão 5.00.00.44 da XT ou superior e solicitar a liberação da reformulação da performance no Cronograma Físico, Econômico e Compras do Administração de Obras, para uma maior flexibilidade de datas de medição;

  • Para as versões anteriores a versão 5.00.00.44 da XT, o Mega realiza replanejamento automático de acordo com as datas. Caso não seja inserido uma medição no último dia do mês informando o percentual realizado, ele será distribuído linearmente de acordo com as datas no Mega.



Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!













Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
