Por que a porcentagem da Base não atinge 100% ao Final da Obra?

Criada por Italo Oliveira, Modificado em Wed, 16 Abr às 12:54 PM por Italo Oliveira

Visão Geral

Em alguns casos analisando o Cronograma físico-financeiro (CFF), pode ocorrer que o percentual da "Base" não atinja os 100% ao final do projeto, embora o indicador "Previsto" esteja completo. Este artigo tem como objetivo esclarecer as causas desse comportamento e orientar sobre como proceder para que todos os aspectos sejam devidamente verificados e confirmados.
Exemplo:


Diferenças entre Indicadores Previsto e Base

  • Previsto (%): Representa o planejamento atual, que pode ser ajustado ao longo da execução da obra devido a reprogramações necessárias. As reprogramações podem ocorrer por diversos motivos, como condições meteorológicas, atrasos de materiais, falta de equipamentos ou problemas com mão de obra. É uma versão atualizada do cronograma, refletindo o cenário real da obra no momento.


  • Base (%): Representa o planejamento inicial do projeto, definido no início da obra e acordado com toda a equipe envolvida. É utilizada como uma meta de progresso e serve como referência para comparar o andamento real da obra.


Possíveis Causas para a Não Convergência em 100%

  • Dados desatualizados:

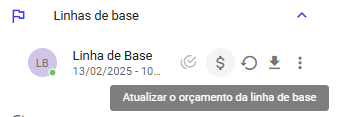

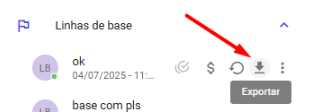

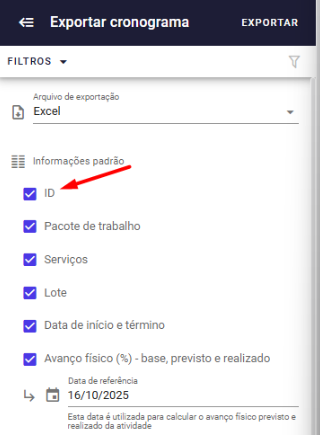

A dashboard pode ter passado por algum atualização, porém ela ainda não atualizou com os novos dados, para que isso ocorra basta clicar aqui:

  • Exclusão de atividades:

No Cronograma físico-financeiro  (CFF), caso uma atividade (pacote de trabalho) presente na linha de base não exista mais no cronograma atual, ele não aparece no CFF. Logo, se essas atividades não existem no cronograma no cálculo do Cronograma físico-financeiro ele não consegue fechar no valor de 100%.


Questionamento

Caso eu atualize o orçamento da minha linha de base não deveria mudar?


Não modificaria, pois essa funcionalidade atualiza os valores de pacotes de trabalho existentes. Caso o pacote não exista, não tem como seu valor ser atualizado.


Exemplo de como deve funcionar essa função:

Na minha linha de base tenho um pacote chamado "alv - alvenaria" custa R$: 1500,00.


Agora fiz um replanejamento e atualizei esse pacote, agora ele custa R$: 2500,00.


Ou seja, meu custo atual é R$: 2500,00, mas meu custo da linha de base continua R$: 1500,00, então clico na opção de atualizar o orçamento da linha de base e dentro da linha de base o valor passa a ser de R$: 2500,00.


Mas em caso de exclusão não tem como atualizar, pois não tem como atualizar um valor de um pacote que não existe.






Ficou com alguma dúvida? Contate nosso suporte que estamos a disposição para ajudá-lo!

Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
