Como reordenar a sequência executiva dos lotes no cronograma

Criada por Marina Turrisi, Modificado em Qui, 13 Nov na (o) 3:49 PM por Marina Turrisi

Mudanças de estratégia ou ajustes no planejamento podem exigir que a ordem de execução dos lotes de um projeto seja alterada. Para simplificar esse processo, agora é possível reordenar a sequência executiva dos lotes diretamente no cronograma, com segurança e sem retrabalho manual.


Essa funcionalidade garante que o sistema ajuste automaticamente as datas previstas e dependências entre atividades, mantendo a integridade do planejamento e refletindo a nova estratégia da obra.


Importante: essa funcionalidade foi desenvolvida para situações em que há mudanças no plano de ataque e há necessidade em alterar a sequência executiva entre lotes que possuam as mesmas atividades. Em casos de disparidade de atividades, as dependências serão removidas.


No cronograma, acesse o menu lateral direito e selecione o menu Lotes. Dentro dessa área, você encontrará a opção Reordenar lotes:

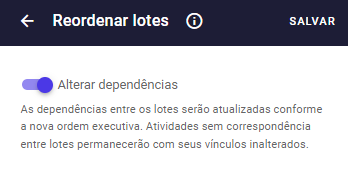

Para começar a organizar, ative o switch de reordenação — por padrão, ele vem desligado.

Com o recurso habilitado, ajuste a sequência dos lotes conforme a ordem que deseja aplicar. Quando terminar, basta clicar em Salvar.

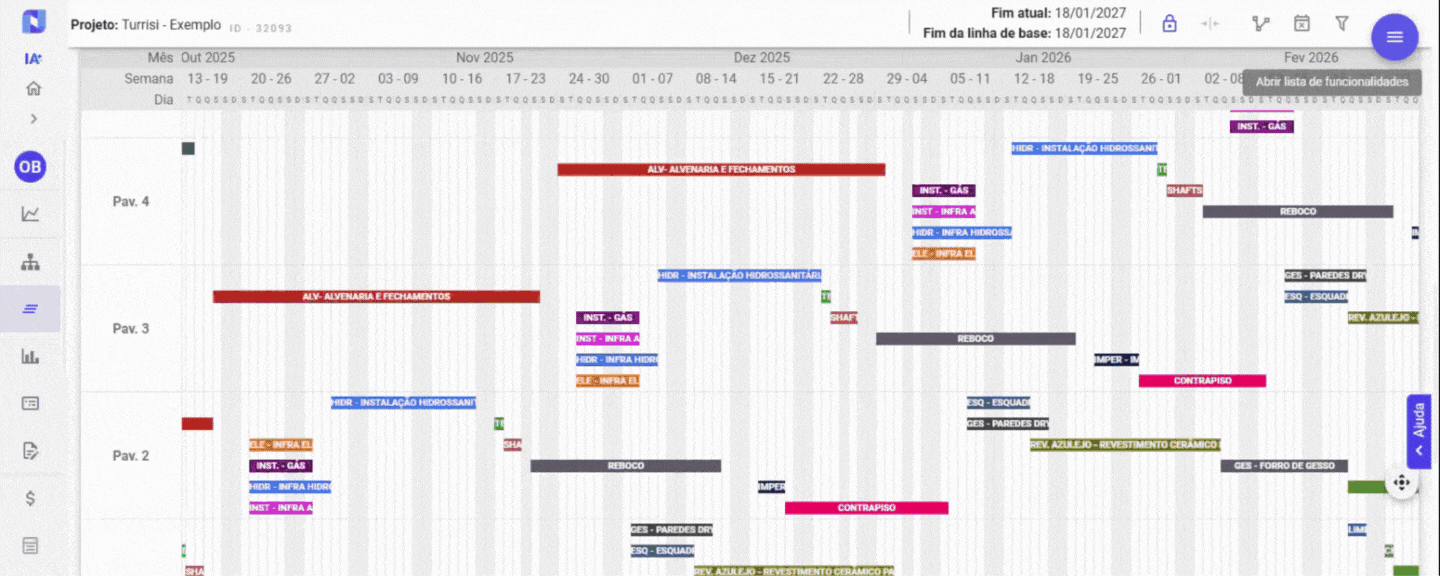

A partir disso, o sistema atualiza automaticamente o cronograma, recalculando as atividades e dependências de acordo com a nova organização.


Comportamentos esperados


A reordenação dos lotes não altera atividades já realizadas. Atividades finalizadas ou parcialmente medidas (não divididas) mantêm sua posição, mas perdem suas dependências.

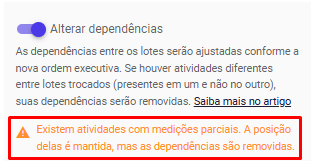

Se houver atividades nessas condições, o sistema exibirá um aviso, mas não impedirá o uso da funcionalidade. Essas atividades recebem o mesmo tratamento das finalizadas: permanecem no mesmo local, sem alterações em suas dependências.

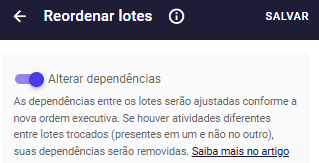

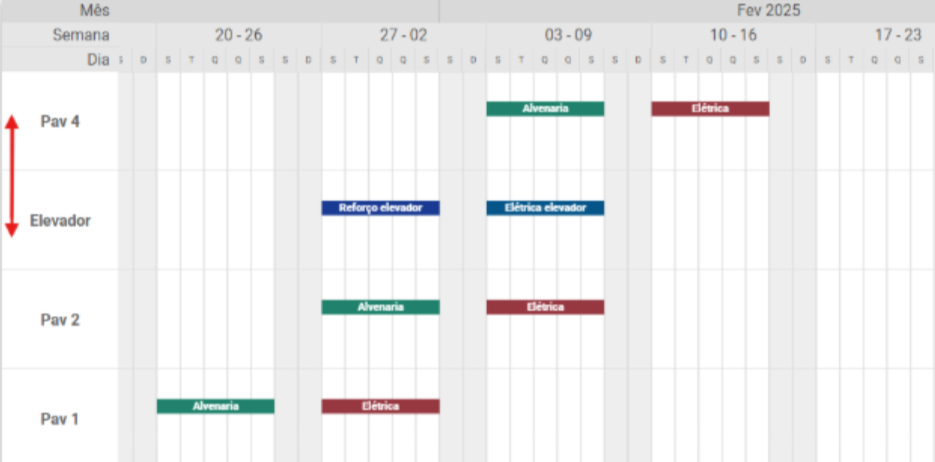

Se houver atividades diferentes entre lotes reordenados (presentes em um lote e não no outro), suas dependências serão removidas. Por exemplo, reordenar o lote "Elevador" com o lote "Pav 4":

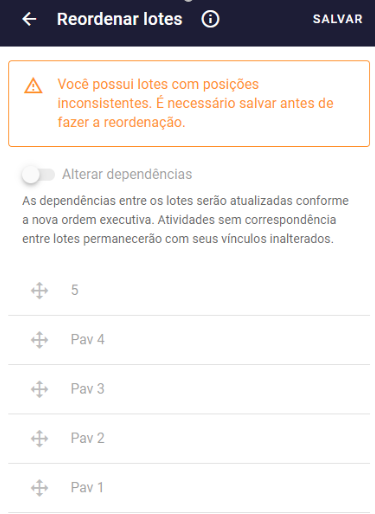

Nos casos em que houver inconsistências na posição dos lotes devido ao uso de versões, o sistema exibirá um aviso: basta salvar para que a correção seja aplicada. Depois disso, a reordenação executiva poderá ser utilizada normalmente.



Além disso, sempre que uma reordenação é salva, o sistema cria automaticamente uma nova versão do cronograma.


Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!





Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
