Indicador e Mapa de Ritmo

Criada por Marina Turrisi, Modificado em Ter, 30 Jun na (o) 4:40 AM por Italo de Oliveira

O que é o Ritmo?

O Ritmo é um indicador que mostra se a sua obra está avançando conforme o planejado. Ele cruza duas informações:


  • As medições físicas (o que foi efetivamente executado)
  • A conformidade de qualidade (se o que foi executado passou na inspeção)


 Quanto mais próximo de zero o valor do Ritmo, melhor o desempenho da obra.


Pré-requisitos: Para que o indicador funcione, o projeto precisa ter a integração com o módulo de Qualidade configurada e uma linha de base ativa. Projetos do tipo Gantt não têm suporte a essa funcionalidade.



Como usar

  • Acesse a Dashboard Detalhada do seu projeto.

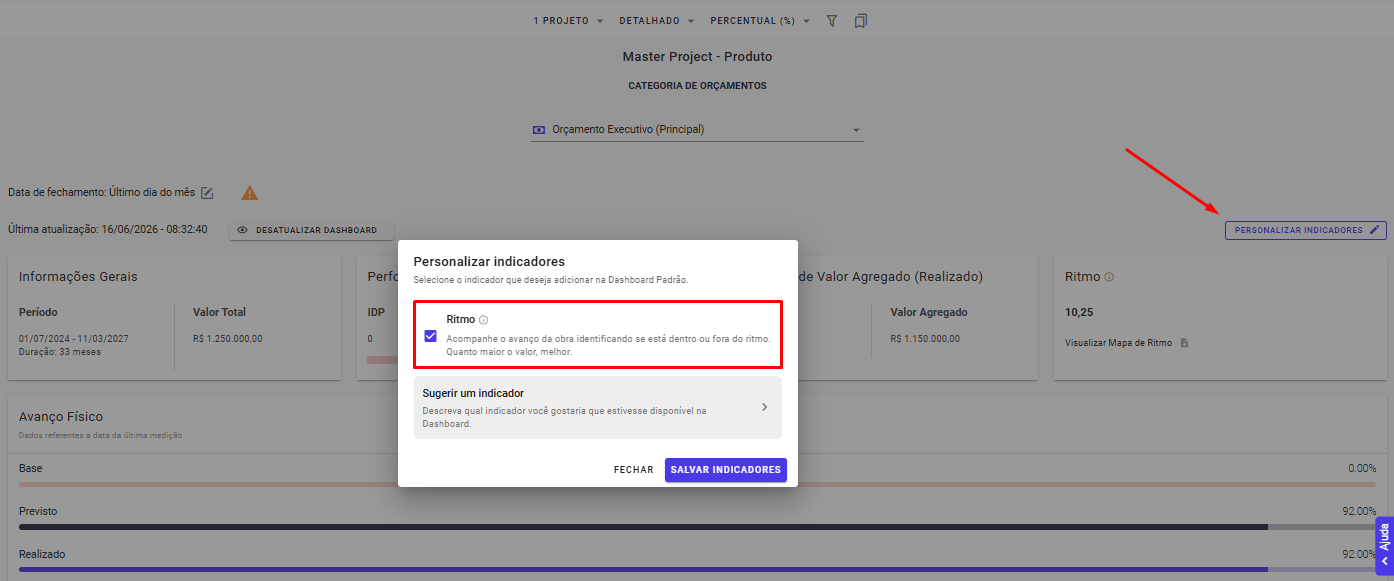

  • Clique no botão Personalizar indicadores.
  • No modal que abrir, marque a opção Ritmo para exibir o gráfico na tela.

  • Para extrair o relatório, clique no botão de exportação disponível no próprio gráfico de Ritmo.



Como é calculado?

O Ritmo mede quantos dias úteis de atraso as atividades mais atrasadas acumularam em relação ao planejamento original (linha de base).


A fórmula é: Ritmo = Dentes (dias de atraso acumulados ) / Quantidade de atividades fora do ritmo


Como é calculado o número de "Dentes" e por que ele é importante?

Os "Dentes" representam o total de dias úteis de atraso acumulados. O sistema agrupa todas as atividades por pacote de trabalho, identifica as que estão fora do ritmo dentro de cada pacote e seleciona a atividade com o maior atraso em cada um deles. A soma desses maiores atrasos é o número de Dentes.




Regras do cálculo

Algumas definições são importantes para entender como o indicador se comporta:

  • Atividade fora de ritmo: qualquer atividade não conforme ou que ainda não foi medida.
  • Data de corte: sempre a data da última medição realizada na obra.
  • Exclusão: atividades cuja data fim prevista na linha de base é posterior à data de corte são ignoradas no cálculo.
  • Unidade: o cálculo considera apenas dias úteis, conforme calendário configurado no projeto
  • Versão de referência: linha de base ativa




Relatório exportável - Export Mapa de Ritmo

Ao clicar no botão de exportação dentro do gráfico de Ritmo, o sistema gera automaticamente uma planilha Excel chamada "Mapa de Ritmo".



Estrutura por pacote de trabalho

Para cada pacote de trabalho, a planilha apresenta duas linhas:

  • Linha de Planejamento: mostra em qual data cada lote ou andar estava previsto para terminar no planejamento original (linha de base).
  • Linha de Qualidade: mostra a mesma informação deslocada 1 dia útil para frente, o dia em que a inspeção de qualidade deveria acontecer após a conclusão da atividade.


Significado das cores

As células da planilha são coloridas conforme o status das atividades:

  • Verde na Linha de Planejamento: atividade daquela célula foi medida.
  • Laranja na Linha de Planejamento: atividade não foi medida.
  • Verde na Linha de Qualidade: a atividade daquela célula está conforme na qualidade.
  • Laranja na Linha de Qualidade: atividade não é conforme ou não foi inspecionada.
  • Branco: célula vazia, sem atividades previstas para aquela data.


Regra de fim de semana

Se o planejamento de uma atividade termina numa sexta-feira, a célula (que representa a inspeção) na Linha de Qualidade aparece na segunda-feira, o próximo dia útil e não no sábado, por exemplo.


Filtros da exportação

Os dados do gráfico e da planilha exportada sempre respeitam os filtros aplicados na dashboard. Aplique os filtros desejados antes de exportar




Perguntas frequentes

Por que não consigo ver o indicador de ritmo no meu projeto?

R: Verifique se o seu projeto é do tipo Gantt. O indicador de ritmo é exclusivo para projetos que utilizam a lógica de Linha de Balanço.


O que significa a cor laranja no Mapa de Ritmo exportado?

R: A cor laranja indica um alerta: na linha de planejamento, significa que a atividade não foi medida; na linha de qualidade, significa que a atividade não foi inspecionada ou está não conforme.


Como o sistema define qual atividade está atrasada?

R: O sistema olha para a data da sua última medição. Se uma atividade deveria ter sido finalizada antes dessa data (conforme o planejamento original) e ainda não foi medida ou aprovada na qualidade, ela é considerada fora de ritmo.


Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!

Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
