Nova informação no exportável: custo projetado

Criada por Italo de Oliveira, Modificado em Ter, 14 Jul na (o) 1:28 PM por Italo de Oliveira

O que é

É uma atualização na ferramenta de exportação do cronograma que adiciona informações automáticas sobre custos diários e durações planejadas.


Para que serve

Serve para ajudar você a entender o impacto financeiro das mudanças no cronograma. Com esses dados, é possível ver quanto cada dia de atraso ou antecipação custa para o projeto com base no que foi planejado originalmente.


Como usar

  1. Acesse o cronograma da sua obra.

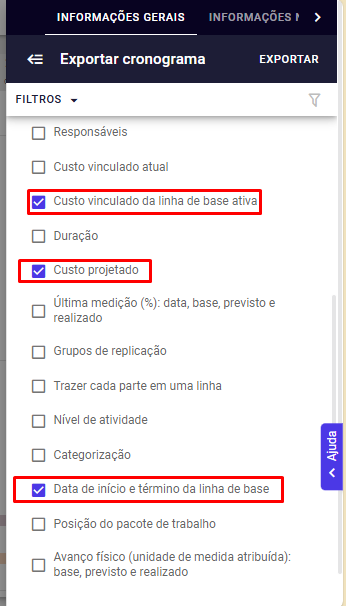

  2. Clique no botão de exportar.
  3. Para ver a duração planejada, selecione a opção de datas da linha de base.
  4. Para ver os valores financeiros, selecione a opção de custo projetado.
  5. Gere o arquivo e as novas colunas estarão disponíveis na planilha.




Exemplo de utilização

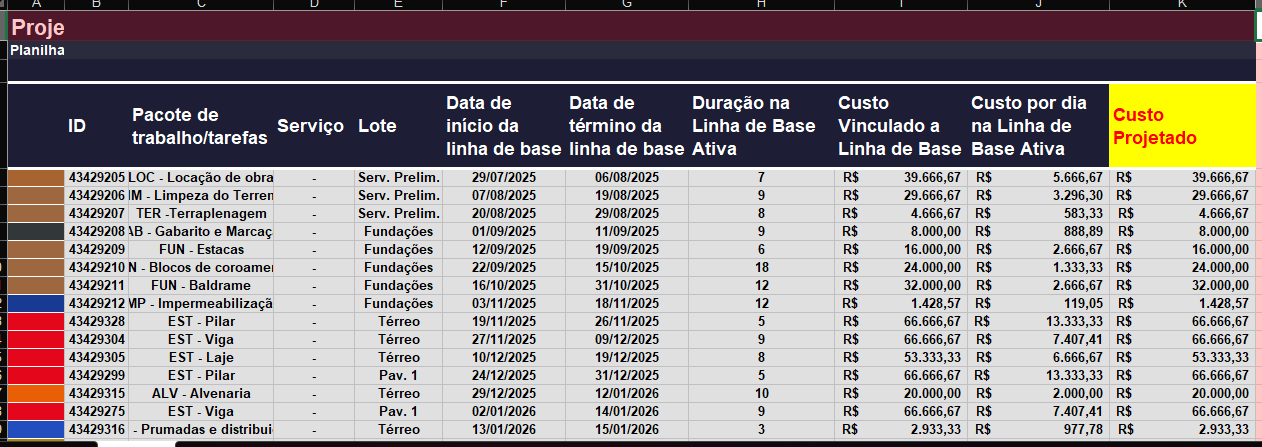

Caso existam pacotes que tiveram suas durações alteradas, podemos observar esse impacto na coluna de custo projetado.

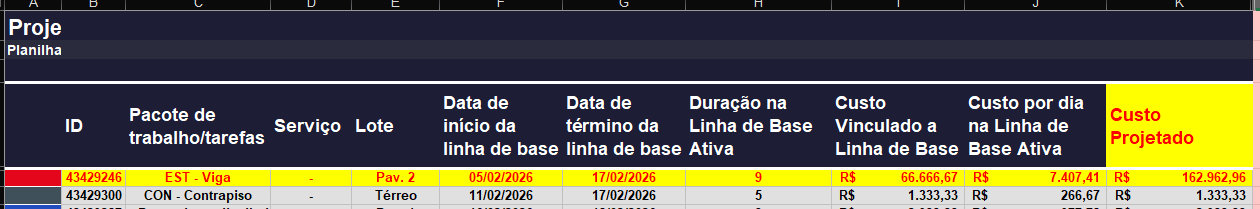

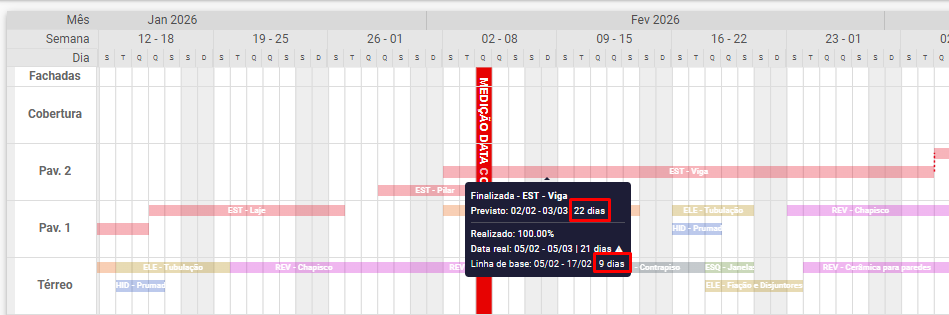

O pacote EST - Viga do lote Pav. 2, na linha de base estava previsto para ser realizado em apenas 9 dias, porém devido a n motivos ele foi alterado e agora ele foi finalizado com 22 dias de duração:



Com isso, ao analisar os dados, podemos observar diretamente o impacto não apenas nas durações, mas também no custo:


  • Método de cálculo do custo por dia:
Custo por dia na Linha de Base Ativa =
Custo Vinculado a Linha de Base / Duração na Linha de Base Ativa



  • Método de cálculo do Custo Projetado:

Importante destacar que o custo projetado analisa a duração atual, ou seja, a duração prevista do pacote analisado. Já que é uma projeção, demonstrando como se encontra no cenário atual.


Custo Projetado = Custo por dia na Linha de Base Ativa * Duração prevista (atual)


Dessa forma, é possível analisar que o custo aumentou em R$ 96.296,30 apenas devido a essa alteração na duração do pacote.




Regras associadas

  • Duração na linha de base ativa: calcula a diferença em dias úteis entre a data de início e término da atividade na linha de base ativa, incluindo ambos os dias;
  • Custo por dia na linha de base ativa: divide o custo total vinculado à linha de base pela duração em dias úteis da linha de base ativa;
  • Custo projetado no previsto: multiplica o custo por dia na linha de base ativa pela duração prevista atual da atividade.




Pontos importantes

  • O sistema utiliza apenas a linha de base que estiver marcada como ativa;
  • Os cálculos respeitam o calendário de dias úteis da sua obra;
  • Se uma atividade não tiver custos cadastrados ou não tiver uma linha de base definida, os campos aparecerão com um traço.



Perguntas frequentes

1. Por que os valores de custo aparecem zerados ou com um traço?

Isso acontece quando a atividade não possui um custo vinculado ou quando não existe uma linha de base ativa definida para aquele cronograma.


2. O cálculo de dias considera finais de semana?

Não. O sistema considera apenas os dias úteis conforme a configuração de calendário definida para o projeto.


3. Como o custo projetado é calculado?

O sistema pega o custo diário da linha de base e multiplica pela quantidade de dias que a atividade tem hoje no seu cronograma previsto



Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!




Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
