O cálculo do avanço físico em uma dashboard padrão é baseado em uma média ponderada das atividades do cronograma. Para determinar o percentual de avanço, é necessário atribuir pesos às atividades, garantindo que cada uma contribua proporcionalmente para o total da obra.
Critério de Ponderação
- Na dashboard físico-financeira, o peso é definido pelo orçamento de cada atividade.
- Na dashboard física, o peso é definido pela duração das atividades.
Assim, cada atividade possui um peso relativo à sua duração, e o total corresponde à soma das durações de todas as atividades.
Exemplo Simples
Considere uma obra com duas atividades:
- Atividade A: 4 dias
- Atividade B: 6 dias
A soma das durações é 10 dias. Portanto:
- Peso da Atividade A = 4 ÷ 10 = 0,4 (ou 40%)
- Peso da Atividade B = 6 ÷ 10 = 0,6 (ou 60%)
O total (0,4 + 0,6) equivale a 1, ou seja, 100% da obra.
Cálculo do Avanço
Agora, suponha os seguintes avanços:
- Atividade A: 40% concluída
- Atividade B: 30% concluída
O avanço ponderado será:
- Avanço A = 40% × 0,4 = 0,16
- Avanço B = 30% × 0,6 = 0,18
Somando: 0,16 + 0,18 = 0,34
Portanto, o avanço físico da obra é 34%.
Por que usar média ponderada?
Esse método garante que atividades mais longas ou com maior impacto tenham peso proporcional no cálculo, evitando distorções no percentual de avanço.
Exemplo Prático com Prevision

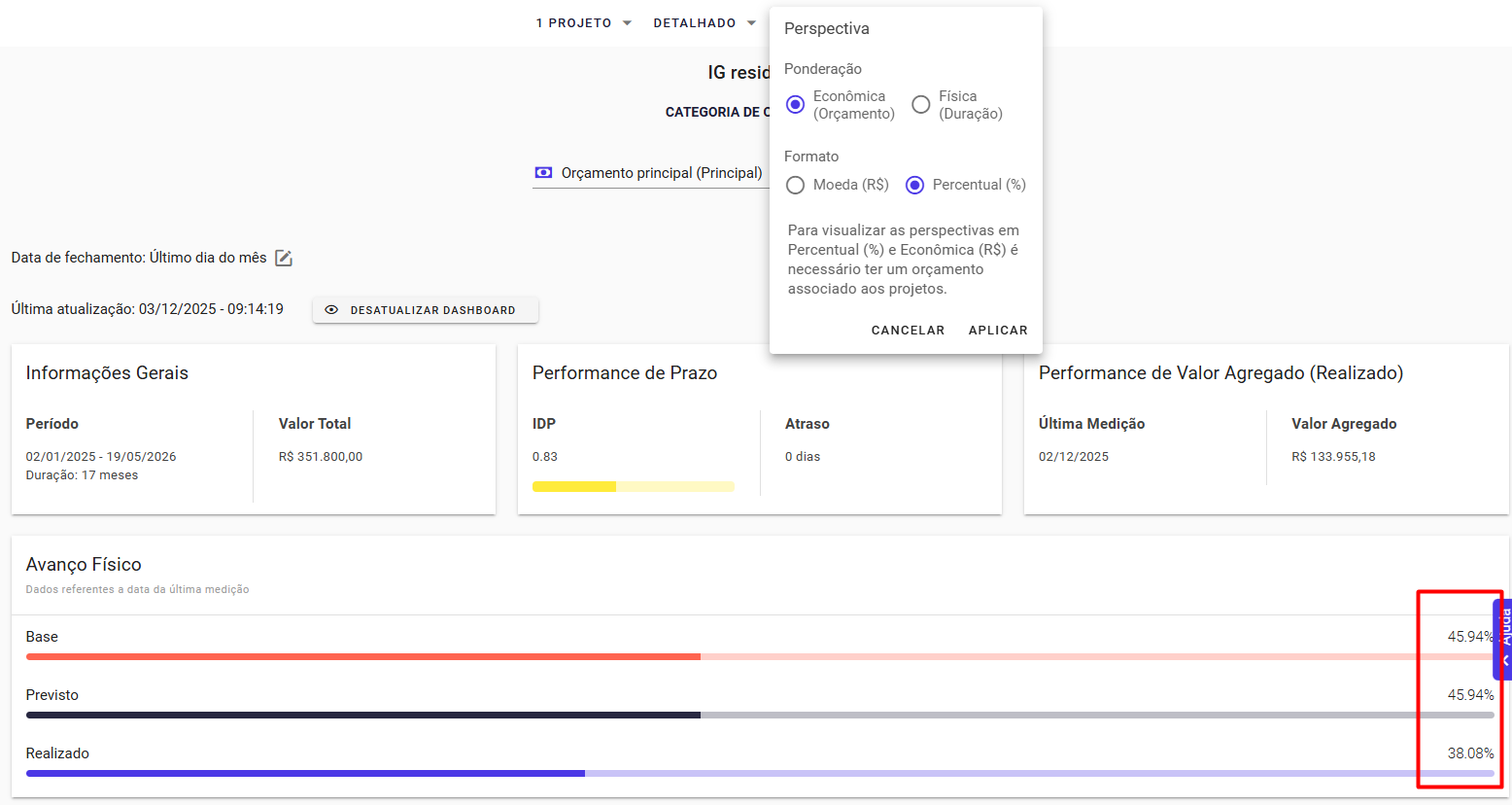

Ponderação na dashboard físico-financeira:
Observação, considerando que a linha de base possui é igual ao cronograma atual.

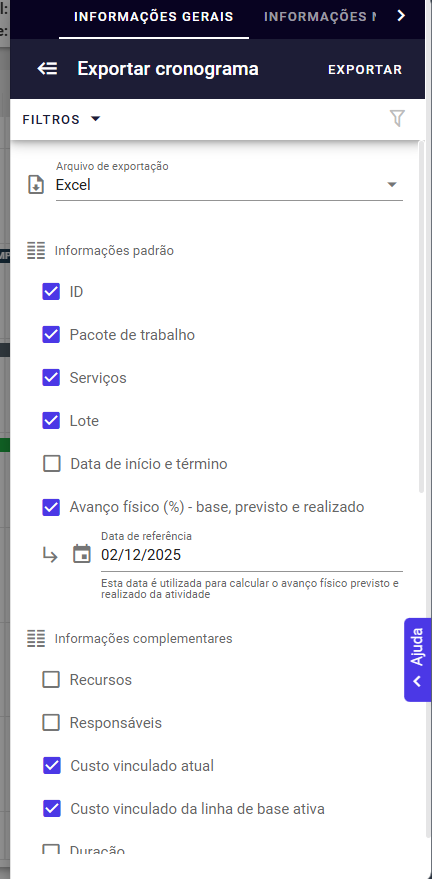

Para obter esses percentuais, nessa visão, iremos exportar o cronograma atual, com as seguintes caixas de seleção.
Atenção para a data referência, ela deve ser igual a data da ÚLTIMA MEDIÇÃO:

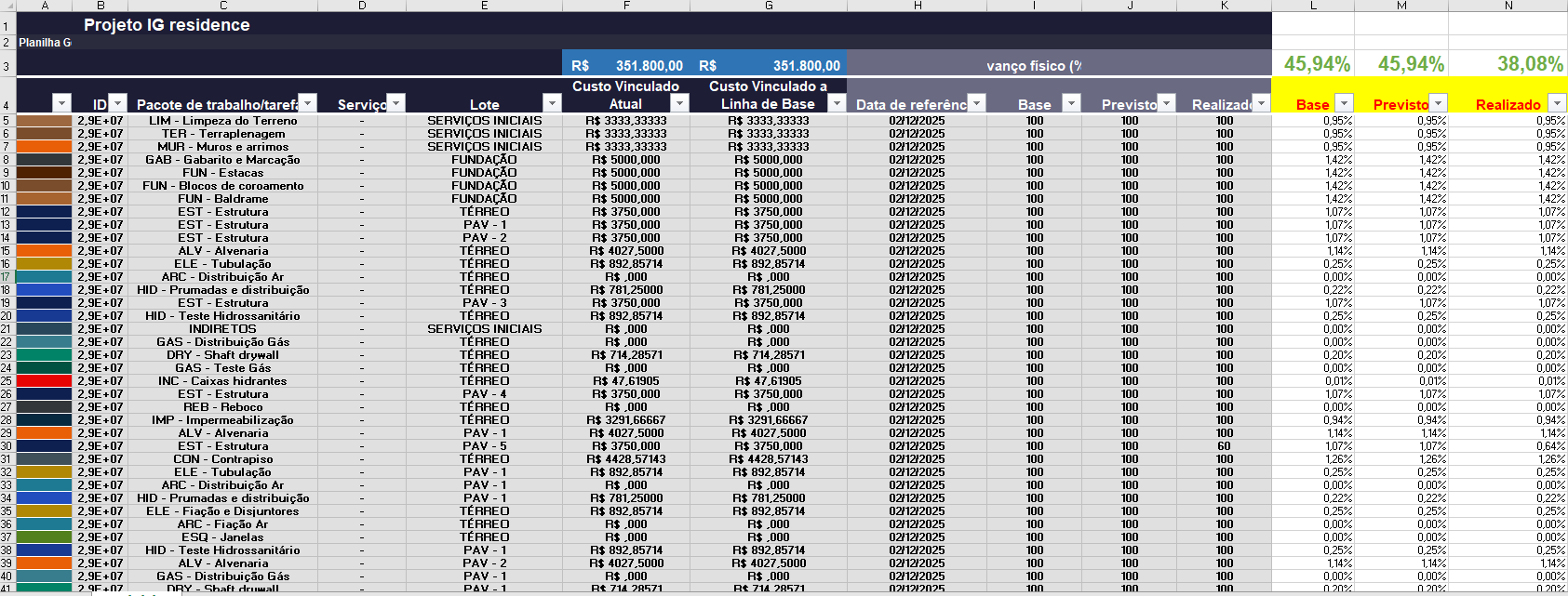

Com a planilha em mãos basta aplicar os conceitos iniciais para cada coluna de base, previsto e realizado.
Importante ressaltar que esse cenário é para cronogramas SEM SERVIÇOS, apenas com pacotes de trabalho e com valor custo total da linha de base igual ao custo atual, para cenários diferentes contate o suporte.
A coluna de base, previsto e realizado em amarelo e vermelho, foi criada e os valores que estão nela são os pesos ponderados de cada pacote de trabalho que se somam e resultam no avanço físico do projeto. Em anexo estará a planilha para que possa ser verificada as formulas de cada linha. Para ponderação física é o mesmo conceito, mas ao invés de usarmos a coluna de custo, iremos usar o coluna de "Durações" e aplicar o mesmo conceito.
Este artigo foi útil?
Que bom!
Obrigado pelo seu feedback
Desculpe! Não conseguimos ajudar você
Obrigado pelo seu feedback
Feedback enviado
Agradecemos seu esforço e tentaremos corrigir o artigo
