Escolhendo a base de cálculo dos indicadores da Dashboard de Curto Prazo

Criada por Marina Turrisi, Modificado em Ter, 17 Mar na (o) 10:26 AM por Marina Turrisi

Na Dashboard de Curto Prazo, é possível definir qual versão do cronograma será utilizada como referência para o cálculo dos indicadores.


Você pode escolher entre Previsto, Meta ou Linha de Base. A opção selecionada passa a ser usada para calcular indicadores como PPC e Aderência.


Para que serve


Essa configuração permite que a análise dos indicadores seja feita sempre com a mesma referência de planejamento.


Assim, mesmo que o cronograma previsto seja reprogramado ao longo da obra, os indicadores continuam sendo comparados com o plano que você deseja acompanhar, evitando distorções na análise do desempenho.


Quem pode configurar


Podem alterar essa configuração os usuários com perfil:


  • Admin
  • Normal
  • Usuários com perfil de visualização apenas acompanham a referência definida no projeto.


Como configurar


Acesse a Dashboard de Curto Prazo.

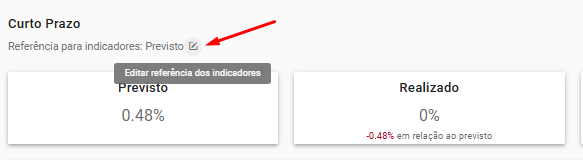

No topo da tela, clique no ícone de edição da referência.

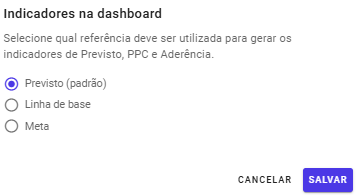

Selecione qual versão do cronograma deseja utilizar:


  • Previsto
  • Meta
  • Linha de Base


Clique em Salvar.


A referência escolhida será aplicada para todo o projeto.

O que mudou


Os indicadores continuam usando sempre o Previsto como referência?

Não. Agora você pode escolher qual referência deseja utilizar para o cálculo dos indicadores.


Quais indicadores são impactados por essa escolha?

Os indicadores de Planejado, PPC e Aderência, além dos gráficos de Percentual de planos concluídos e Aderência semanal, passam a ser recalculados de acordo com a referência selecionada.


A referência escolhida fica salva?

Sim. A referência selecionada permanece salva no projeto até que alguém a altere.


Essa escolha afeta outros usuários do projeto?

Sim. A referência definida passa a valer para todos os usuários do projeto, garantindo que todos analisem os indicadores com o mesmo critério.


Essa funcionalidade funciona em projetos Gantt?

Não. A escolha de referência não está disponível para projetos do tipo Gantt.


É possível usar mais de uma referência ao mesmo tempo?

Não. Apenas uma referência pode ser utilizada por vez para o cálculo dos indicadores.


Existe histórico das alterações de referência?

Não. Atualmente não há histórico das mudanças de referência realizadas no projeto.


Qual linha de base é considerada nos cálculos?

Sempre é considerada a Linha de Base que estiver ativa no projeto.


Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!


Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
