Visão Física e Visão Econômica: mais clareza no acompanhamento de curto prazo

Criada por Marina Turrisi, Modificado em Qui, 30 Abr na (o) 6:01 PM por Marina Turrisi

No dia a dia do planejamento, acompanhar corretamente o curto prazo pode ser mais desafiador do que parece. Nem todas as atividades importantes têm impacto econômico direto mas todas impactam a execução do projeto.


Pensando nisso, evoluímos a dashboard de curto prazo com uma melhoria importante: a separação entre Visão Física e Visão Econômica. Essa mudança oferece mais clareza, controle e confiança para quem planeja e acompanha projetos.


O desafio no acompanhamento do curto prazo


Em conversas com clientes, identificamos um padrão recorrente:


atividades já planejadas, mas sem vínculo com o orçamento, acabam ficando invisíveis no acompanhamento do curto prazo.


Quando a análise considera apenas o peso econômico, algumas consequências podem surgir:


  • Atividades sem orçamento deixam de aparecer claramente
  • Planejadores esquecem ou deixam de registrar execuções já previstas
  • O progresso do curto prazo não representa a realidade da operação
  • O planejamento fica excessivamente dependente do orçamento


O que estamos resolvendo


O objetivo é simples:


permitir que o progresso das atividades seja acompanhado corretamente, com ou sem vínculo com o orçamento.


Para isso, criamos uma separação clara entre dois modos de análise, permitindo que o usuário escolha a ponderação mais adequada para cada momento.


Como funciona a nova Ponderação na dashboard

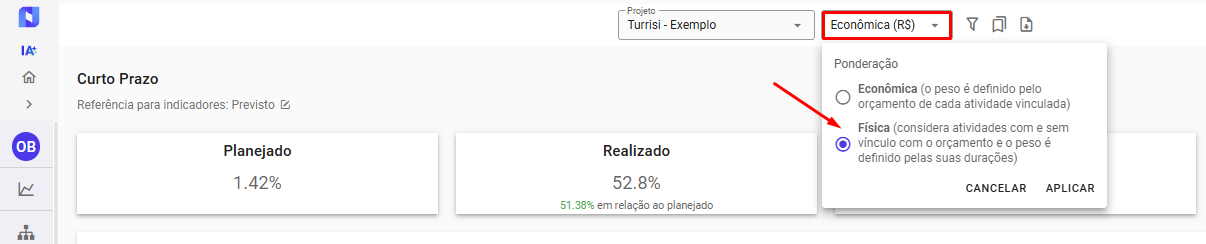

Na dashboard de curto prazo, você pode selecionar como o progresso será ponderado:


Ponderação Física

  • Considera atividades com e sem vínculo com o orçamento
  • O peso é definido pela duração de cada atividade
  • O progresso é analisado em relação ao tempo planejado
  • Garante que atividades não orçadas não fiquem invisíveis


Essa visão é ideal para acompanhar execução, ritmo e aderência ao plano físico.


Ponderação Econômica

  • Considera apenas atividades vinculadas ao orçamento
  • O peso é definido pelo orçamento de cada atividade
  • O progresso reflete o impacto econômico do projeto


Essa visão é indicada para análises econômicas, controle de custo e tomada de decisão baseada em orçamento.


A alternância entre essas duas opções é simples, intuitiva e permite enxergar o projeto sob diferentes perspectivas, sem aumentar a complexidade da operação.


Coerência da ponderação em outros indicadores


A escolha da ponderação não impacta apenas o gráfico principal de progresso. Outros indicadores da dashboard de curto prazo também respeitam automaticamente o critério selecionado, garantindo consistência na análise.


Aderência Semanal


A Aderência Semanal considera apenas as atividades compatíveis com a ponderação ativa no momento da análise.


  • Ao selecionar Ponderação Física, a aderência é calculada com base em todas as atividades, incluindo aquelas sem vínculo com orçamento, avaliando se o progresso físico está aderente ao tempo planejado.
  • Ao selecionar Ponderação Econômica, a aderência passa a considerar somente atividades vinculadas ao orçamento, refletindo se o avanço econômico está de acordo com o planejado.


Exemplo:


Se uma semana teve diversas atividades executadas no prazo, mas a maioria delas não possui orçamento associado:


  • Na Visão Física, a aderência semanal pode aparecer como alta, refletindo a boa execução operacional.
  • Na Visão Econômica, a aderência pode ser menor ou até inexistente, pois só são consideradas as atividades com impacto econômico.


Motivos de Atraso


O mesmo princípio se aplica ao painel de Motivos de Atraso. Ele exibe apenas atrasos relacionados às atividades que fazem parte da ponderação selecionada.


  • Na Ponderação Física, os motivos de atraso incluem falhas, dependências ou bloqueios de atividades com e sem orçamento.
  • Na Ponderação Econômica, os motivos de atraso se restringem às atividades orçadas, facilitando análises focadas em impacto econômico.


Exemplo:


Um atraso causado por dependência técnica em uma atividade sem orçamento:


  • Aparece nos Motivos de Atraso quando a ponderação é Física
  • Não aparece quando a ponderação é Econômica, pois não afeta o progresso econômico do projeto


O valor para o seu planejamento


Com a separação entre Visão Física e Visão Econômica, o acompanhamento do curto prazo se torna mais fiel à realidade do projeto. Na prática, isso significa:


  • Menor risco de atividades planejadas não serem executadas
  • Mais clareza sobre o progresso físico real
  • Menor dependência exclusiva do orçamento para acompanhamento
  • Decisões mais seguras, baseadas em diferentes critérios de análise


Quer saber mais sobre a Dashboard de Curto Prazo? Confira nossos artigos:

Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
