Planejamento Semanal: mais controle e previsibilidade no curto prazo da obra

Criada por Marina Turrisi, Modificado em Qua, 15 Jul na (o) 10:06 AM por Italo de Oliveira



O Planejamento Semanal foi criado para apoiar o time de obra no acompanhamento do curto prazo, ajudando a organizar as atividades da semana, distribuir responsabilidades e antecipar riscos antes que eles impactem o cronograma.


Inspirado no conceito de Weekly Work Plan, ele permite uma visão prática e operacional do que precisa ser executado, semana a semana, diretamente conectado à realidade do canteiro.


Para que o Planejamento Semanal funcione da forma esperada, recomenda-se que o replanejamento ou a reprogramação do cronograma sejam realizados previamente, garantindo que as atividades estejam atualizadas. O uso do Planejamento Semanal por todos os envolvidos na obra potencializa seus benefícios, permitindo filtrar e exportar o planejamento por responsável ou por pacote, agilizando a distribuição de tarefas entre empreiteiros e a atualização dos status no dia a dia da obra, com apoio a práticas Lean como check-in e check-out das atividades.



Como funciona o Planejamento Semanal

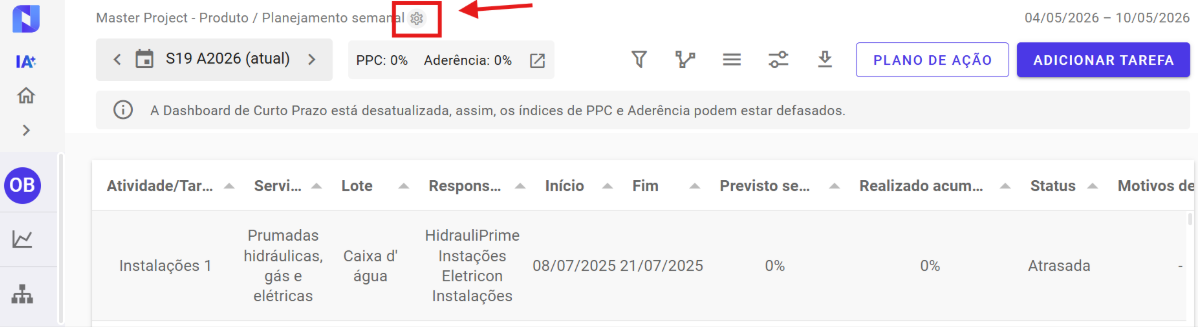

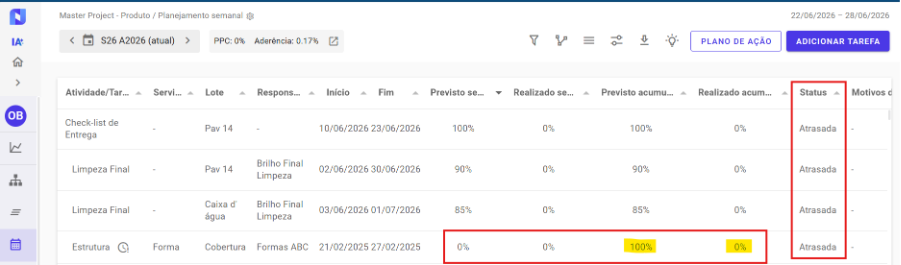

O Planejamento Semanal organiza as atividades em períodos semanais, facilitando o acompanhamento do que está planejado, em execução, concluído ou atrasado.


⚠️Observação: Atividade, serviço ou tarefa é considerada atrasada quando o realizado acumulado é menor do que o previsto acumulado para a data da medição.

  • Exemplo prático:

Se você registra uma medição com data no dia 30, o sistema compara o quanto foi realizado com o que estava previsto até essa mesma data.

Se o realizado for menor que o previsto, a atividade será sinalizada como atrasada.



Importante:

Mesmo que uma atividade não tenha progresso registrado na semana atual, ela ainda pode aparecer como atrasada. Isso acontece quando já existe uma diferença entre o previsto acumulado e o realizado acumulado.


Nesses casos, vale conferir esses dois valores, pois a divergência geralmente indica o motivo do atraso.



Definição do início da semana

Cada obra pode configurar qual é o dia de início da semana (segunda-feira, terça-feira, etc.). Essa configuração impacta apenas a organização visual das semanas no planejamento.


Essa flexibilidade é importante para adequar o planejamento ao ritmo real da obra ou à dinâmica do time.




Organização das atividades da semana

Dentro de cada semana é possível ter uma visão completa do curto prazo da obra, reunindo em um único lugar:

  • Atividades e serviços planejados para a semana
  • Atividades e serviços atrasados, mesmo que não tenham sido originalmente planejados para aquela semana

Isso garante que o time tenha total visibilidade do cenário real da obra, incluindo pendências que ainda precisam ser resolvidas.

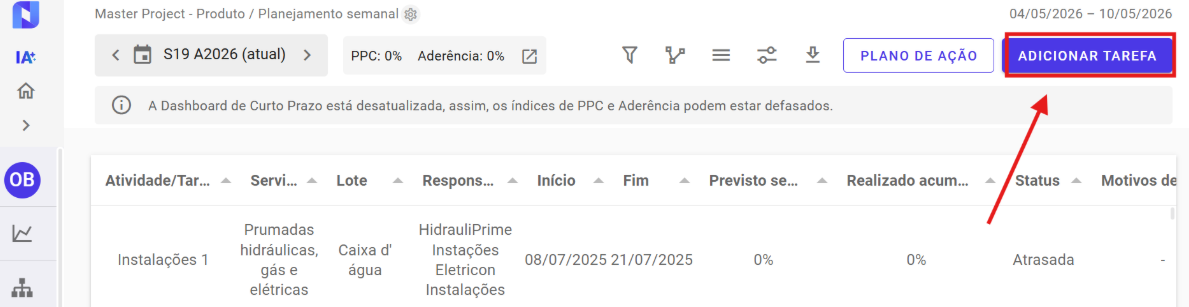

Criar tarefas semanais

As tarefas semanais representam compromissos operacionais do curto prazo que não constam no planejamento original.


Importante: tarefas semanais não possuem vínculo com orçamento e não impactam indicadores ou dashboards. O foco aqui é gestão operacional.

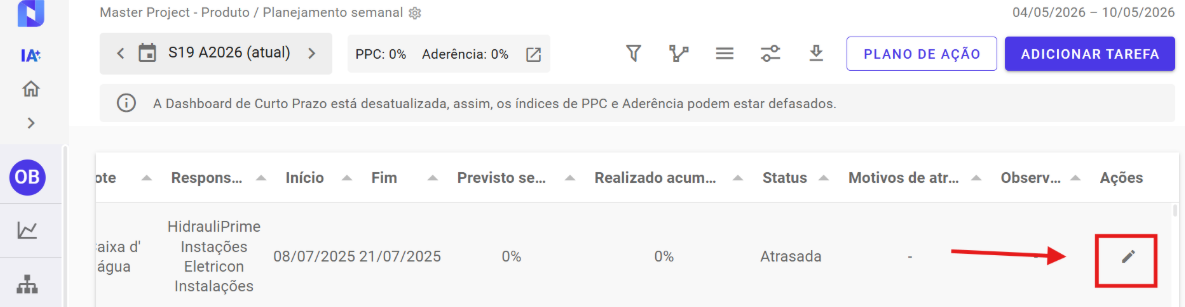

Editar atividades ou excluir tarefas

Ao editar uma atividade ou serviço, você pode ajustar responsáveis. Não é possível excluir uma atividade ou serviço, pois isso impactaria diretamente no planejamento de longo prazo.


Se uma tarefa precisar ser removida:

  • Ao excluir uma tarefa, ela será removida de todas as semanas em que estava planejada
  • Essa ação exige confirmação, evitando exclusões acidentais

Definição de responsáveis

Cada atividade, serviço e tarefa pode ter um ou mais responsáveis, facilitando o alinhamento do time e deixando claro quem está à frente da execução naquela semana.


Caso necessário, é possível adicionar novos responsáveis diretamente pelo Planejamento Semanal, sem precisar sair da tela.



Regras importantes sobre semanas no planejamento

Comportamento da semana atual (vigente)


Na semana atual, a coluna “Planejado para semana” passa a ter um comportamento dinâmico:

  • Considera a quantidade originalmente planejada para a semana
  • Pode adicionar quantidades pendentes da semana anterior (caso não tenham sido concluídas ou medidas)
  • Pode subtrair quantidades, caso tenha havido adiantamento nas medições anteriores


Ou seja, a semana vigente sempre reflete a posição mais atualizada do planejamento, com base nas últimas medições realizadas.


Importante: recomendamos manter as medições sempre atualizadas, pois esse ajuste automático pode gerar confusão na leitura caso existam medições em atraso.


Comportamento das semanas futuras

Para semanas futuras, essa lógica não é aplicada:

  • Os valores exibidos não consideram redistribuições com base em medições
  • As medições ainda podem ser realizadas ao longo do período


Caso essa lógica fosse aplicada, poderiam ser apresentados valores artificialmente inflados, já que o sistema anteciparia ajustes que ainda não aconteceram.


Como interpretar corretamente

  • Semana atual: visão realista e ajustada (com base no andamento real da obra)
  • Semanas futuras: visão planejada, sem interferência de medições ainda não realizadas


Restrições e plano de ação

O Planejamento Semanal também apoia a gestão de riscos do curto prazo:

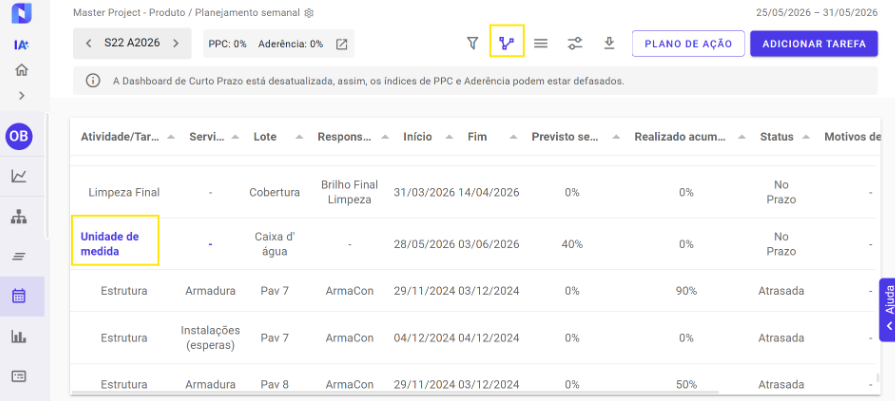

Restrições pendentes

Você pode visualizar restrições associadas às atividades. Isso ajuda a identificar rapidamente o que pode impedir a execução planejada.

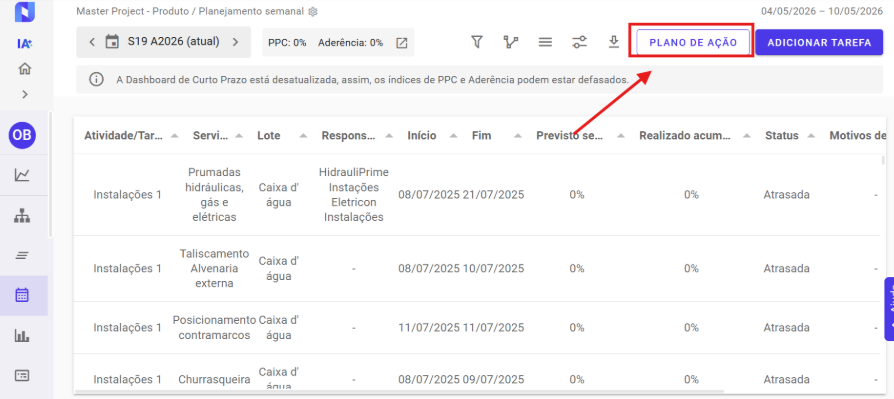

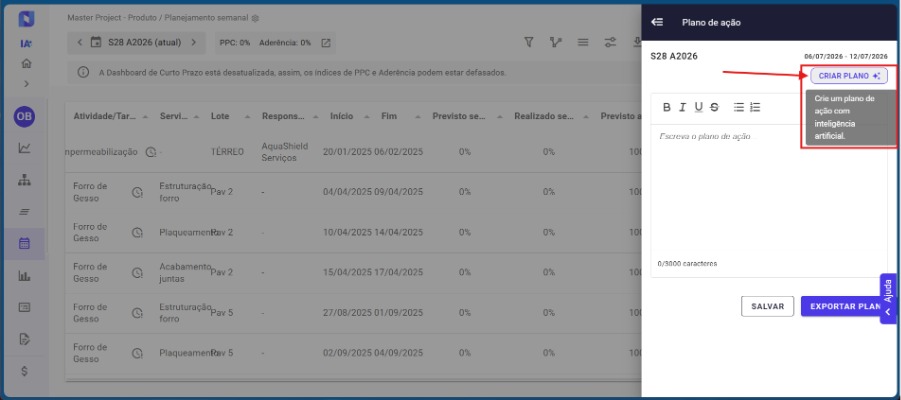

Plano de ação da semana

Cada semana pode contar com um plano de ação, onde o time registra decisões, combinados e estratégias para mitigar riscos ou reorganizar tarefas.

  • O plano de ação pode ser exportado
  • Facilita o compartilhamento com o time ou em reuniões de acompanhamento



Sugestões inteligentes para o plano de ação

O Planejamento Semanal conta com um recurso de Inteligência Artificial que apoia o time na identificação de riscos e prioridades da semana.

Ao solicitar uma sugestão, a IA analisa as informações do planejamento semanal em conjunto com o cronograma da obra para identificar possíveis pontos de atenção que merecem acompanhamento mais próximo.




O que a IA considera?

  • Atividades planejadas para a semana;
  • Atividades atrasadas ou pendentes de semanas anteriores;
  • Atividades do caminho crítico;
  • Restrições associadas às atividades;
  • Informações do cronograma e do andamento da obra.


O que a IA sugere?

Com base nessa análise, a IA apresenta recomendações para apoiar a reunião semanal e a construção do plano de ação, como:

  • Atividades que podem representar risco para o prazo da obra;
  • Pendências que exigem definição ou acompanhamento;
  • Serviços com potencial impacto em atividades futuras;
  • Temas que merecem atenção da equipe durante a semana.


Importante

As sugestões geradas pela IA têm caráter consultivo e servem como apoio à tomada de decisão. A avaliação final e a definição das ações continuam sendo responsabilidade da equipe da obra.


? Boa prática: utilize as sugestões da IA como ponto de partida para as reuniões de planejamento semanal, complementando a análise com o conhecimento do time sobre a realidade do canteiro.

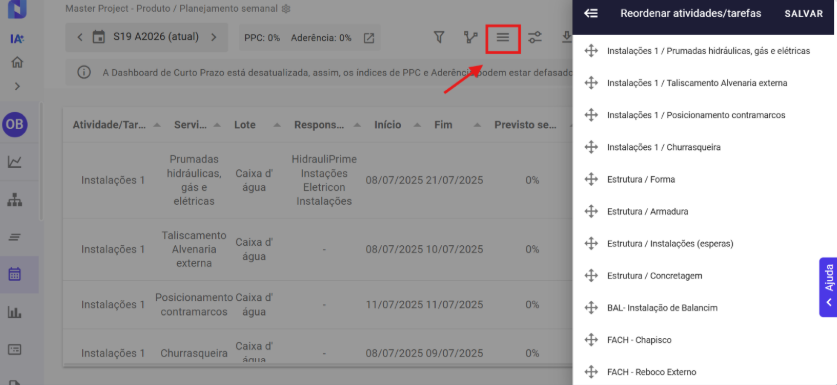

Reordenar atividades

Caso seja necessário ajustar prioridades, é possível reordenar as atividades dentro da semana, refletindo a sequência real de execução no canteiro.



Caminho crítico no Planejamento Semanal

O Planejamento Semanal também considera o caminho crítico do projeto, ajudando o time a entender quais atividades exigem mais atenção no curto prazo.


O que isso significa na prática?

Atividades e serviços que fazem parte do caminho crítico são destacados porque:

  • Qualquer atraso impacta diretamente a data final da obra
  • Devem ser priorizadas nas discussões semanais
  • Exigem acompanhamento mais próximo do time de gestão e do campo


O objetivo não é apenas mostrar tarefas da semana, mas evidenciar o que realmente coloca o prazo do projeto em risco.

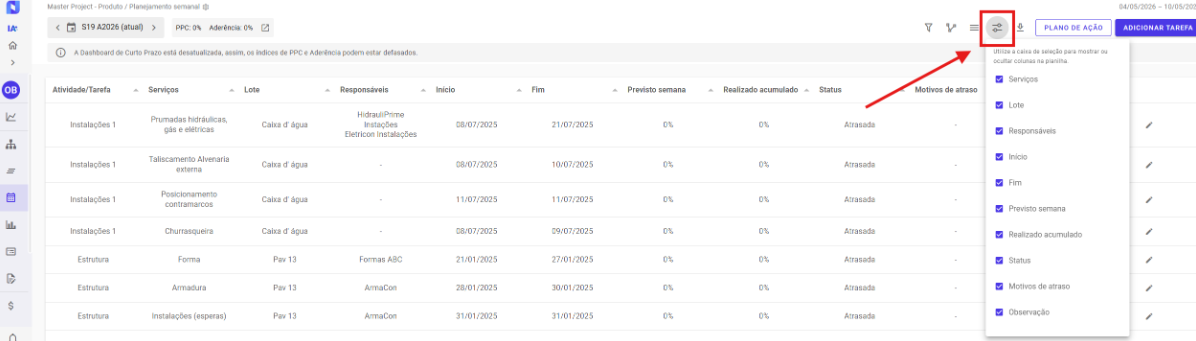

Seleção de colunas: foco no que realmente importa

Para facilitar a leitura e o uso no dia a dia do canteiro, o Planejamento Semanal permite escolher quais colunas você deseja visualizar na tela.


Assim, cada time pode adaptar a visualização de acordo com sua necessidade, exibindo apenas as informações mais relevantes para a execução da semana.


Exemplos:

  • Exibir apenas atividade, responsável e período
  • Ocultar informações que não são essenciais
  • Deixar a tela mais limpa e objetiva

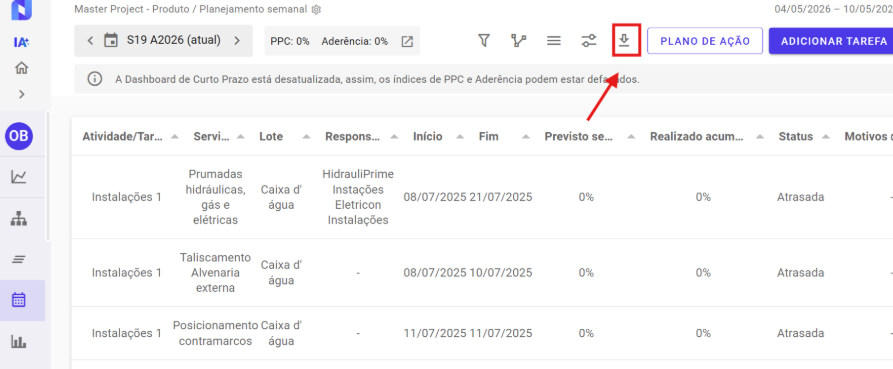

Exportação com informações relevantes para o canteiro

A seleção de colunas impacta diretamente a exportação do Planejamento Semanal.


Ao exportar, o arquivo gerado considera:

  • As colunas visíveis
  • Os filtros aplicados

Isso garante que o material exportado:

  • Tenha apenas informações relevantes
  • Seja mais fácil de entender por equipes e empreiteiros
  • Evite excesso de dados desnecessários

Na prática, isso agiliza:

  • A distribuição do planejamento semanal
  • A comunicação com empreiteiros
  • O acompanhamento da execução em campo



Atividades adiantadas no Planejamento Semanal

As atividades ou serviços cujo realizado acumulado é maior que o previsto acumulado são consideradas adiantadas


Por esse motivo, essas atividades não são exibidas no Planejamento Semanal da semana correspondente. O objetivo da funcionalidade é destacar as demandas que ainda precisam de acompanhamento e execução, evitando a exibição de atividades que já tiveram sua entrega antecipada e que, na prática, não representam uma pendência para o período.


⚠️Importante: caso seja necessário que uma atividade adiantada volte a aparecer como uma demanda da semana, será preciso replanejá-la ou reprogramá-la no cronograma, ajustando sua distribuição futura. Dessa forma, a atividade passará a constar novamente no Planejamento Semanal como uma ação em aberto para acompanhamento.



Boa prática

  • Ajuste colunas e filtros antes de exportar o Planejamento Semanal

Isso garante que cada equipe receba apenas as informações necessárias para executar e atualizar as atividades da semana.



Entendendo PPC, Aderência e a Dashboard de Curto Prazo


O que é PPC (Percentual de Planos Concluídos)?

O PPC é um indicador que mede a efetividade do planejamento semanal. Ele responde a uma pergunta simples: "Das tarefas que foram planejadas para a semana, quantas foram efetivamente concluídas?"


O que é Aderência?

A Aderência complementa o PPC ao avaliar o quanto a execução real se manteve fiel ao que foi originalmente planejado. Enquanto o PPC foca na conclusão, a Aderência considera se houve desvios — como tarefas adicionadas ou removidas ao longo da semana — que distorcem a visão de cumprimento do plano.

Confira o artigo da Dashboard de Curto Prazo para entender melhor.


Como garantir os mesmos valores na Dashboard de Curto Prazo

Um ponto de atenção importante: para que os valores de PPC e Aderência exibidos na dashboard de curto prazo sejam consistentes com os do planejamento semanal, é necessário observar duas configurações:


  • Ponderação FÍSICA — A dashboard deve estar configurada com a ponderação física  e não econômica. Isso garante que cada tarefa tenha o mesmo peso no cálculo, refletindo fielmente o que foi planejado versus o que foi concluído.
  • Mesmo período — O filtro de período na dashboard deve corresponder exatamente ao período da semana analisada no planejamento. Se o período divergir, os valores apresentados não serão comparáveis.


? Dica: Antes de comparar os indicadores, sempre confirme que a dashboard está com a ponderação definida como Física e que o intervalo de datas corresponde à semana do planejamento que você deseja analisar. Essa simples verificação evita divergências nos números e garante confiança na análise.



Em resumo

O Planejamento Semanal ajuda você a:

  • Estruturar o curto prazo da obra com clareza
  • Distribuir responsabilidades de forma objetiva
  • Antecipar atrasos e restrições
  • Ter conversas mais produtivas com o time
  • Manter o foco no que realmente importa a cada semana

Para saber como reprogramar atividades atrasadas automaticamente, confira nosso artigo.


Ficou com alguma dúvida? Contate nosso suporte que estamos a disposição para ajudá-lo!

Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
