Como lançar o macrofluxo no Cronograma?

Criada por Suporte Sienge, Modificado em Fri, 20 Dez, 2024 às 1:21 PM por Marina Turrisi

Para a vinculação do cronograma ao macrofluxo é necessário primeiro a criação de lotes e grupos de replicação.



Com seus lotes e grupos de replicação criados, você pode ir no “Menu de funcionalidades” no canto superior direito do seu cronograma e selecionar a opção “Lançar Macrofluxo” para então realizar a vinculação do macrofluxo com os pacotes de trabalho.





Com a aba do “Lançar Macrofluxo” selecionada você pode escolher o macrofluxo que gostaria de utilizar neste projeto. Após selecionado aparecerá, como na imagem abaixo, todas as redes e a opção para escolher os lotes/grupos de replicação, na qual você gostaria de vincular.



É possível também lançar mais de uma rede ao mesmo tempo, para isso você pode adicionar mais redes no canto inferior direito. É viável lançar até 5 redes simultaneamente, além disso não será permitido.



Feita a vinculação você já pode lançar o seu macrofluxo no cronograma selecionando a opção “Lançar” no canto superior direito da tela.



Uma vez que o macrofluxo for lançado no cronograma, nada que for alterado dentro da área do macrofluxo poderá alterar o cronograma e vice-versa.



Informações sobre o lançamento

O lançamento seguirá a relação entre o lote e rede selecionada para cada lote, por exemplo, se a rede de nome Tipo for vinculada para o lote Tipo 1, esta rede será lançada no lote Tipo 1.



Importante destacar que não haverá associação das atividades criadas com as atividades já existentes, apenas serão relacionadas atividades presentes no lançamento.



Não vai ser possível o lançamento de redes que estiverem com os seguintes casos:

  • Redes vazias, ou seja, não possuem nenhum pacote cadastro;

  • Redes com duas atividades iniciais, nesse caso é possível separar as redes em dois para lançamento separado..

  • Redes com apenas 1 pacote cadastrado, nesse caso é apenas um pacote, foge do conceito de rede.

Regras de dependências

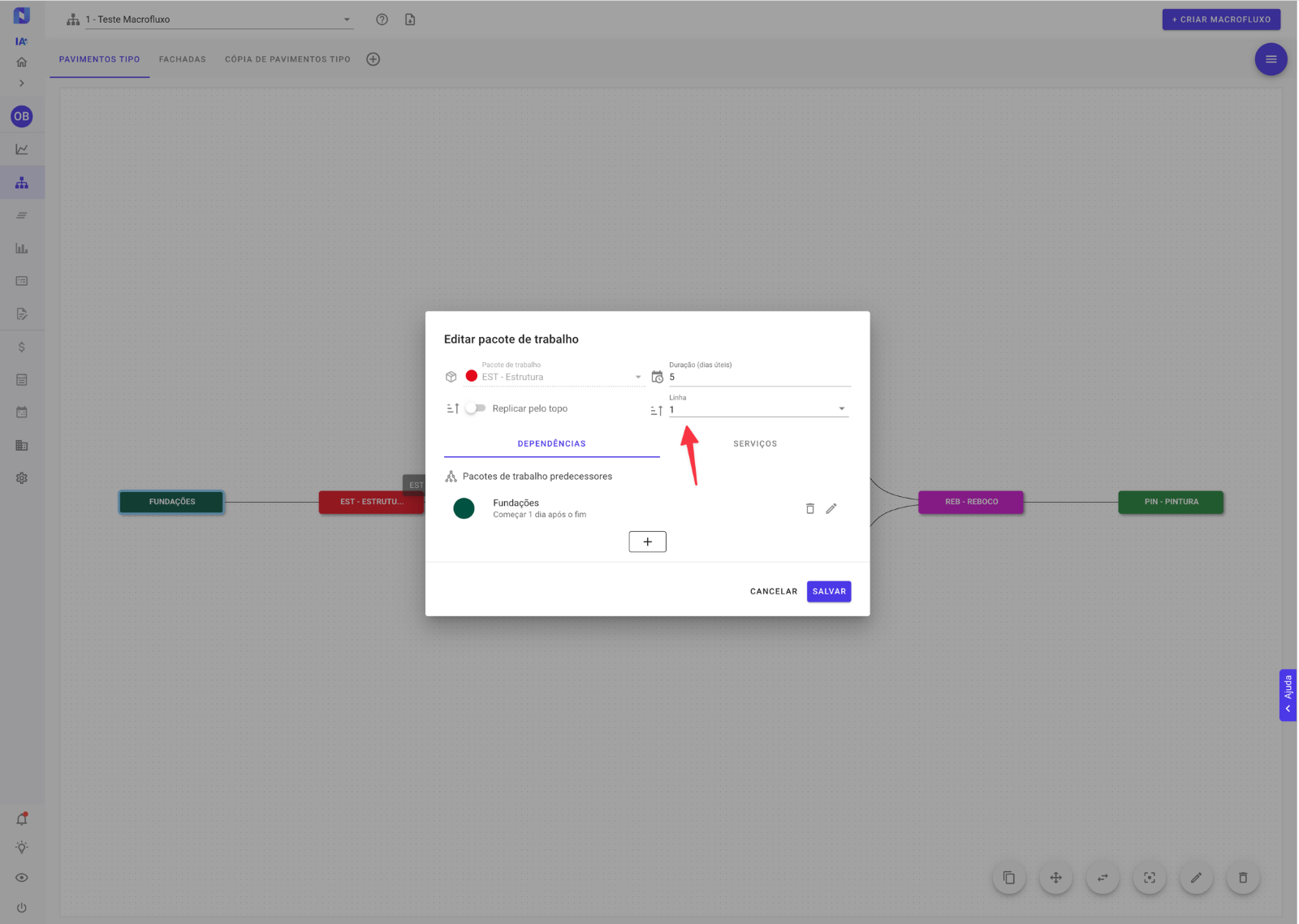

Existem duas formas de lançamento, ou da base para o topo ou do topo para a base. Vamos falar mais delas separadamente. A escolha da ordem de lançamento é feita ao cadastrar o pacote de trabalho na rede, selecionando a opção marcada abaixo.

  1. Lançamento do topo para a base
    Neste caso, a primeira atividade a iniciar vai ser a atividade do lote mais acima do lançamento e na sequência o fluxo vai ser descendo o cronograma, conforme sequência dos lotes.



    Para os pacotes iguais que se encontram na mesma rede será criada dependências automaticamente, sem folgas, desde que os lotes sejam adjacentes.





    Para os pacotes iguais que se encontram em redes diferentes, só serão criadas dependências se os lotes forem adjacentes.



  2. Lançamento da base para o topo

    Neste caso é o contrário do caso anterior, a primeira atividade a iniciar será do lote mais abaixo do cronograma, e o fluxo será subindo o cronograma, seguindo a sequência dos lotes.



    Em caso de replicação iniciando do topo, em pacotes iguais será respeitada a dependência estipulada apenas no lote mais acima, nos demais será aberta uma folga para que o fluxo continue ininterrupto na atividade em questão. O exemplo abaixo na atividade reboco ilustra esta situação:



O lançamento do macrofluxo só é possível após a criação do mesmo, para isso você pode encontrar nesse Criando um Macrofluxo : Prevision


Escolha da linha dos pacotes no cronograma

Durante a criação de pacotes em redes do macrofluxo, é possível definir em qual linha eles serão posicionados no cronograma. Por padrão, os pacotes são criados na primeira linha. No entanto, para casos de atividades simultâneas, é recomendável ajustar a linha para evitar sobreposições que dificultem a visualização do cronograma.


Esse ajuste é realizado na tela de criação ou edição dos pacotes, onde é possível selecionar a linha desejada para cada um.





Importante lembrar: a escolha da linha é específica para cada rede. Por exemplo, se o pacote "Estrutura" for posicionado na linha 3 na "Rede 1", essa configuração valerá apenas para a "Rede 1". Caso o mesmo pacote esteja presente em outras redes, será necessário configurar sua posição novamente para cada uma delas.


*Atenção ao lançamento de pacotes


Antes de lançar os pacotes, é fundamental verificar se o grupo de replicação da rede possui linhas suficientes para comportá-los de acordo com as posições escolhidas. Caso o número de linhas seja insuficiente, será necessário ajustar as configurações do grupo, adicionando mais linhas, antes de realizar o lançamento.


Seguir essas práticas garante maior organização e clareza no cronograma, otimizando a gestão do projeto.




Ficou com alguma dúvida? Contate nosso suporte que estamos a disposição para ajudá-lo.





Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
