Como é Calculado o Avanço Físico-Financeiro dos Contratos

Criada por Gil Vinicius Tamalu, Modificado em Wed, 28 Ago, 2024 às 10:01 AM por Gil Vinicius Tamalu

Para ajudar você no processo de Medição de seus Contratos, a Prevision calcula o Avanço Físico-Financeiro (AFF) de seus contratos com base nas ponderações de cada um de seus itens que foram configurados no momento do De/Para.



A fórmula básica aplicada é a seguinte:



AFF = (Avanço Físico da Atividade 1 * Peso Financeiro da Atividade 1) + ... (Avanço Físico da Atividade N * Peso Financeiro da Atividade N)



Considerando o exemplo abaixo:

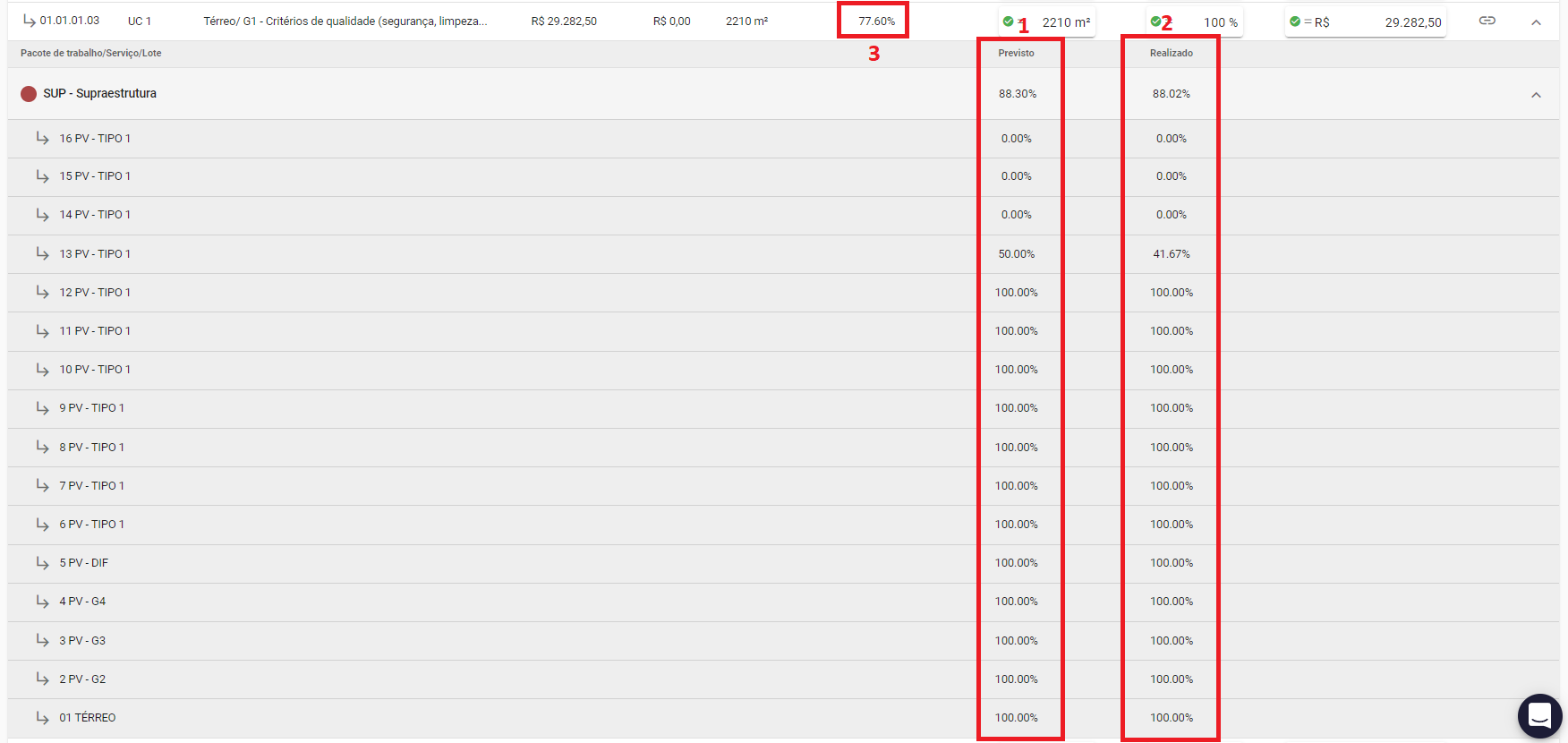

As Colunas 1 e 2 apresentam os valores de Avanço Físico Previsto e Realizado para cada uma das atividades vinculadas e o Campo 3 apresenta o Avanço Físico-Financeiro calculado com bases nos valores apresentados anteriormente.

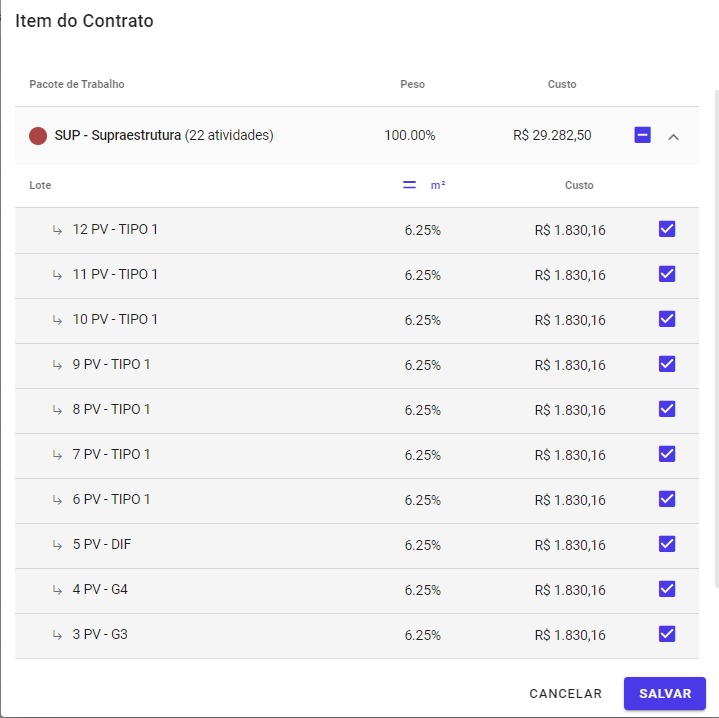

Neste caso, o item 01.01.01.03 foi vinculado ao Pacote de Trabalho SUP - Supraestrutura, e suas 16 atividades. Todas as atividades possuem o mesmo peso financeiro de 6,25% do total do item do contrato.





Considere a tabela abaixo, que apresenta a duração de cada um das 16 atividades vinculadas, bem como o avanço físico das mesmas após a ultima medição



Atividade

Peso Financeiro

Avanço Físico

AFF

01 TÉRREO

6,25%

100%

6,25%

2 PV - G2

6,25%

100%

6,25%

3 PV - G3

6,25%

100%

6,25%

4 PV - G4

6,25%

100%

6,25%

5 PV - DIF

6,25%

100%

6,25%

6 PV - TIPO 1

6,25%

100%

6,25%

7 PV - TIPO 1

6,25%

100%

6,25%

8 PV - TIPO 1

6,25%

100%

6,25%

9 PV - TIPO 1

6,25%

100%

6,25%

10 PV - TIPO 1

6,25%

100%

6,25%

11 PV - TIPO 1

6,25%

100%

6,25%

12 PV - TIPO 1

6,25%

100%

6,25%

13 PV - TIPO 1

6,25%

41.67%

2,60%

14 PV - TIPO 1

6,25%

0%

0,00%

15 PV - TIPO 1

6,25%

0%

0,00%

16 PV - TIPO 1

6,25%

0%

0,00%

Somando todos os percentuais da coluna AFF da tabela acima chegamos no valor 77,60%, que é apresentado na plataforma como Avanço Físico-Financeiro. Caso este item estivesse vinculado a mais um pacote de trabalho esse valor seria então multiplicado pelo peso de cada um dos pacotes de trabalho e somados novamente.



Neste caso, a fórmula para o cálculo é a seguinte:



AFF = (Avanço Físico-Financeiro Pacote 1 * Peso Financeiro Pacote 1) + ... + (Avanço Físico-Financeiro Pacote N * Peso Financeiro Pacote N)



Sendo o Avanço Físico-Financeiro de cada pacote calculado como apresentado acima.

Este artigo foi útil?

Isso é ótimo!

Obrigado pelo seu feedback

Lamentamos por não termos podido ajudá-lo(a)

Obrigado pelo seu feedback

Diga-nos como podemos melhorar este artigo!

Selecione pelo menos um motivo
A verificação CAPTCHA é obrigatória.

Comentário enviado

Agradecemos o seu esforço e iremos tentar corrigir o artigo
