Para ajudar você no processo de Medição de seus Contratos, a Prevision calcula o Avanço Físico-Financeiro (AFF) de seus contratos com base nas ponderações de cada um de seus itens que foram configurados no momento do De/Para.
A fórmula básica aplicada é a seguinte:
AFF = (Avanço Físico da tarefa 1 * Peso Financeiro da tarefa 1) + ... (Avanço Físico da tarefa N * Peso Financeiro da tarefa N)
Considerando o exemplo abaixo:

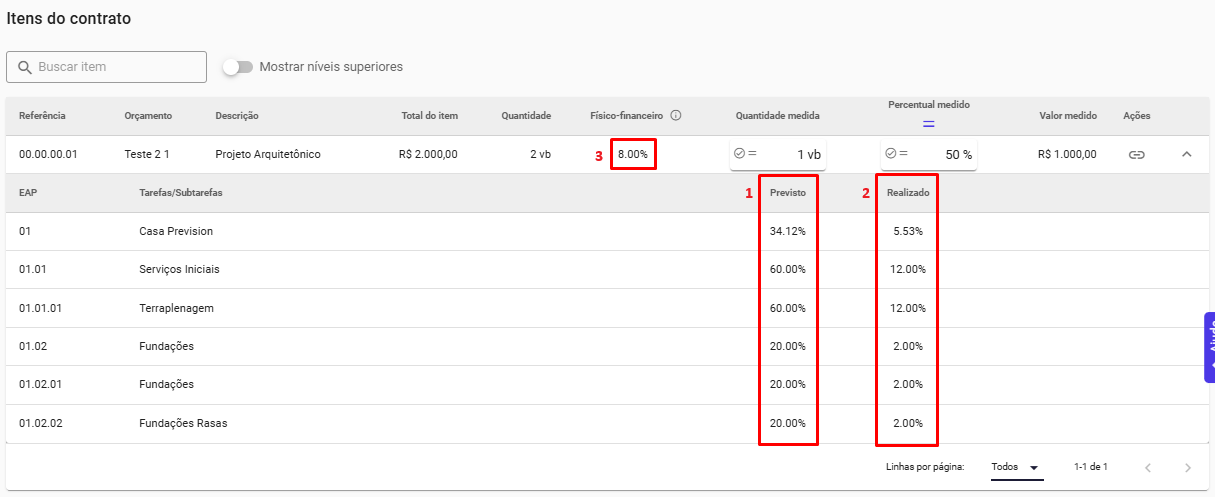

As Colunas 1 e 2 apresentam os valores de Avanço Físico Previsto e Realizado para cada uma das tarefas vinculadas e o Campo 3 apresenta o Avanço Físico-Financeiro calculado com bases nos valores apresentados anteriormente.

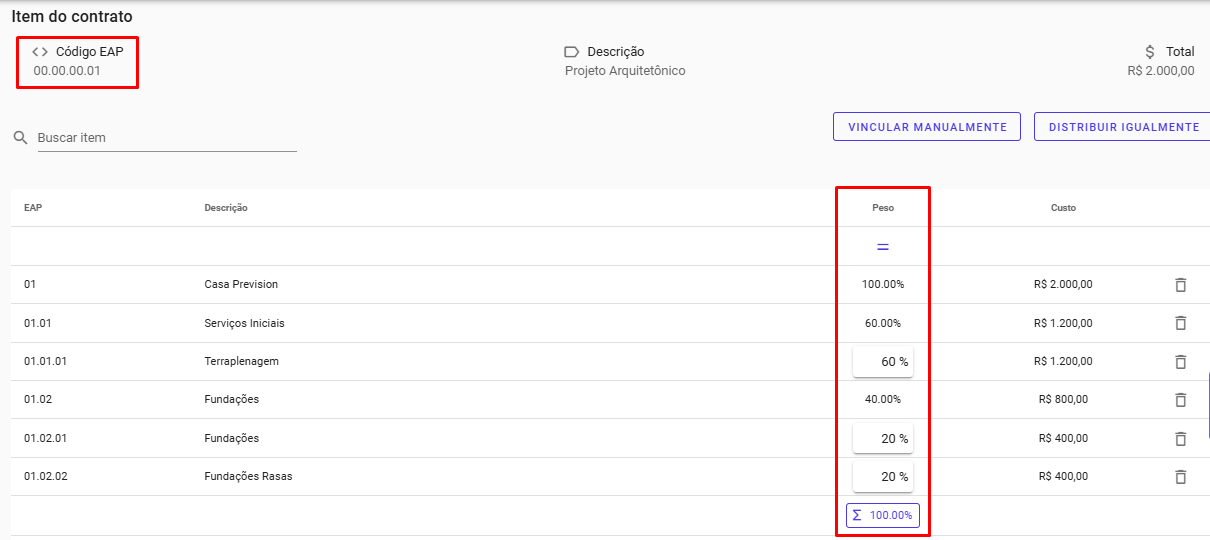

Neste caso, o item 00.00.00.01 foi vinculado as tarefas a seguir. As atividades possuem o peso financeiro indicado na imagem.
Considere a tabela abaixo, que apresenta a duração de cada um das tarefas vinculadas, bem como o avanço físico das mesmas após a ultima medição.
Atividade | Peso Financeiro | Avanço Físico | AFF |
Terraplenagem | 60% | 12% | 7,20% |
Fundações | 20% | 2% | 0,40% |
Fundações Rasas | 20% | 2% | 0,40% |
Somando todos os percentuais da coluna AFF da tabela acima chegamos no valor 8,00% (7,20% + 0,40% + 0,40%), que é apresentado na plataforma como Avanço Físico-Financeiro. Caso este item estivesse vinculado a mais tarefas esse valor seria então multiplicado pelo peso de cada tarefa e somados novamente.
Neste caso, a fórmula para o cálculo é a seguinte:
AFF = (Avanço Físico-Financeiro tarefa 1 * Peso Financeiro tarefa 1) + ... + (Avanço Físico-Financeiro tarefa N * Peso Financeiro tarefa N)
Sendo o Avanço Físico-Financeiro de cada tarefa calculada como apresentado acima.
Este artigo foi útil?
Isso é ótimo!
Obrigado pelo seu feedback
Lamentamos por não termos podido ajudá-lo(a)
Obrigado pelo seu feedback
Comentário enviado
Agradecemos o seu esforço e iremos tentar corrigir o artigo
