Para acessar a Dashboard de Contratos você deve ter este adicional contratado e ter os seus contratos já vinculados na funcionalidade de Gestão de Contratos. Para mais informações sobre esta vinculação você pode conferir neste artigo.
Com os pré-requisitos acima preenchidos, você deve ir em Dashboard selecione a opção “Contratos”. Caso sua empresa ainda não tenha essa funcionalidade, você pode entrar em contato com o CS responsável para saber mais!
Indicadores Principais

A parte superior da Dashboard trazer dados a nível macro que mostra nesta ordem:

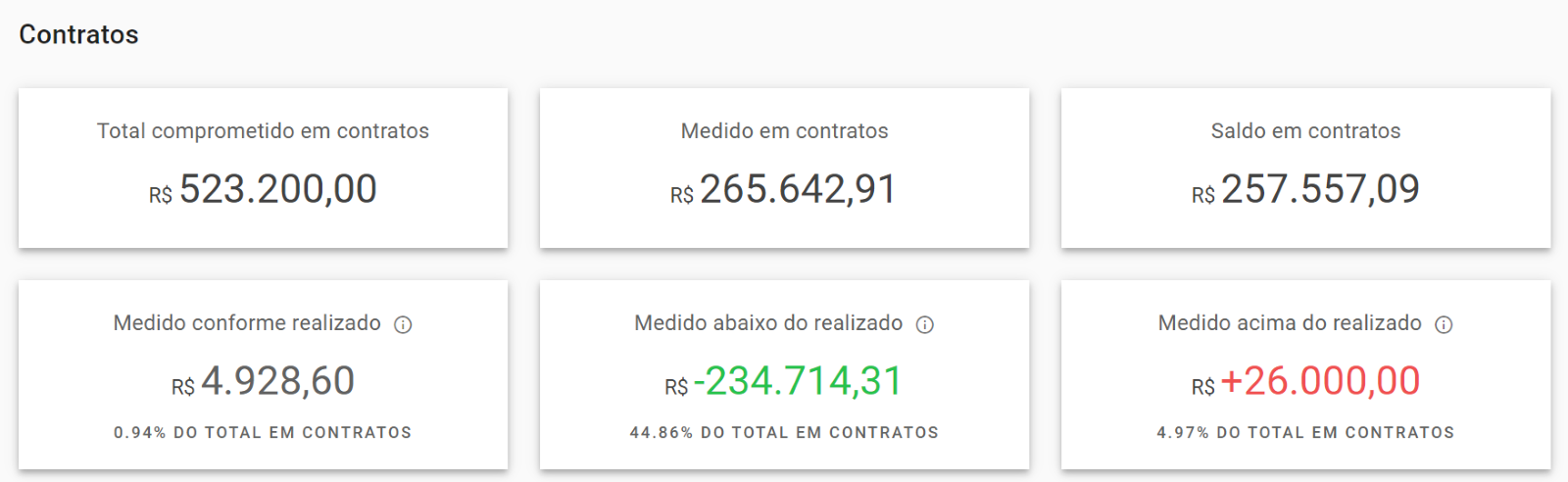

Total comprometido em contratos: Informação proveniente da plataforma Sienge, representa o quanto do valor do projeto já está comprometido com os contratos.
Medido em contratos: Informação proveniente da plataforma Sienge, representa o custo do que foi medido em relação aos contratos.
Saldo em contratos: Representa o saldo dos contratos. Esse dado pode ser calculado da seguinte forma:
Saldo em contratos = (Total comprometido em contratos) - (Medido em contratos)
Medido conforme realizado: Representa os contratos que foram realizados com determinado percentual na obra (fisicamente) e que foram medidos com o mesmo percentual no Sienge, ou seja, a medição física está igual a medição de contrato. O que foi executado na obra foi pago.
A informação ainda é apresentada em forma de percentual, que é calculada da seguinte forma:
Medido conforme realizado (%) = (Medido conforme realizado) / (Total comprometido em contratos) * 100
Medido abaixo do realizado: Representa os contratos que foram medidos no Sienge com determinado percentual, mas que foram realizados com o percentual abaixo do medido na obra (fisicamente), ou seja, a medição de contrato está abaixo da medição física. Foi pago a menos do que foi executado.
A informação ainda é apresentada em forma de percentual, que é calculada da seguinte forma:
Medido abaixo do realizado (%) = (Medido abaixo do realizado) / (Total comprometido em contratos) * 100
Medido acima do realizado: Representa os contratos que foram medidos no Sienge com determinado percentual, mas que foram realizados com o percentual acima do medido na obra (fisicamente), ou seja, a medição de contrato está acima da medição física. Foi pago a mais do que foi executado.
A informação ainda é apresentada em forma de percentual, que é calculada da seguinte forma:
Medido acima do realizado (%) = (Medido acima do realizado) / (Total comprometido em contratos) * 100
Visão por fornecedores

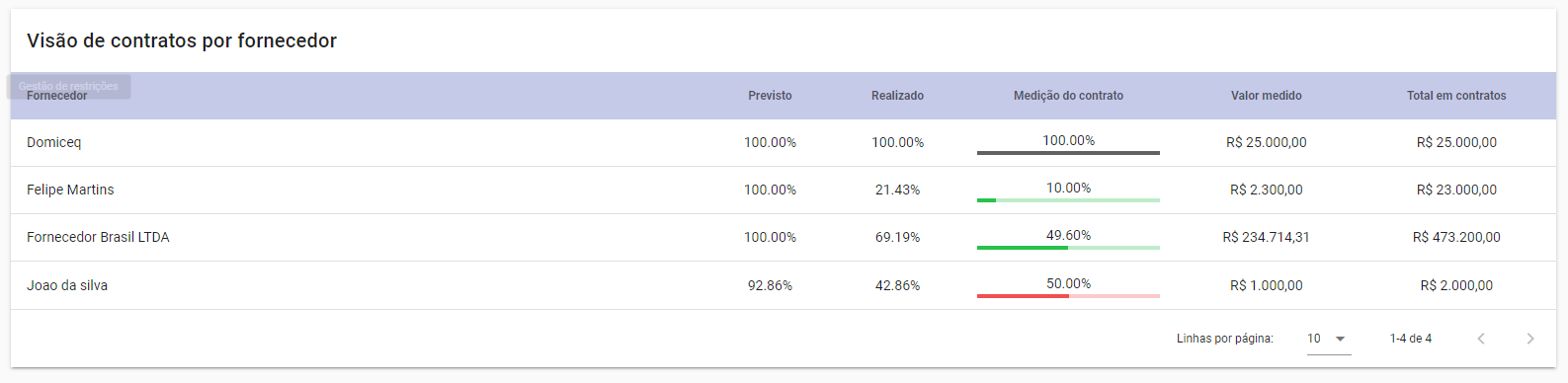

Na tabela de contratos por fornecedor, são apresentadas as seguintes informações:
Coluna fornecedor: Fornecedores definidos no Sienge que tem seus contratos vinculados ao planejamento na Prevision.
Coluna Previsto: Previsto físico-financeiro acumulado em relação a última medição de todas os pacotes vinculados aos contratos deste fornecedor.
Coluna Realizado: Realizado físico-financeiro acumulado em relação a última medição de todas os pacotes vinculados aos contratos deste fornecedor.
Coluna Medição do contrato: Percentual medido de todos os contratos daquele fornecedor que estão vinculados ao planejamento na Prevision.
As cores indicam em vermelho se foi medido acima do realizado e em verde se foi medido abaixo do realizado. Em cinza aparecem os contratos medidos conforme o realizado.
Coluna Valor medido: Representa o valor total de contratos medidos do fornecedor que estão vinculados ao planejamento na Prevision.
Coluna Total em contratos: Representa o valor total em contratos do fornecedor que está vinculado ao planejamento na Prevision, pois um mesmo fornecedor pode ter mais de um contrato vinculado.
A visão não acumulada vem selecionada por padrão, mas é possível alterar para acumulada se for da sua preferência, conforme o GIF abaixo:

Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!
Este artigo foi útil?
Que bom!
Obrigado pelo seu feedback
Desculpe! Não conseguimos ajudar você
Obrigado pelo seu feedback
Feedback enviado
Agradecemos seu esforço e tentaremos corrigir o artigo
