Os dados apresentados na Dashboard são cruciais para analisar e tomar decisões estratégicas em seus projetos. Nela temos três gráficos, e na parte superior da tela, você pode selecionar quais projetos você deseja visualizar.
Avanço geral dos projetos
Neste gráfico você pode comparar o progresso real do projeto com o planejado na linha de base até o momento. Como o avanço das tarefas é representado como 0% ou 100%, o avanço previsto da linha de base só é considerado caso a tarefa estivesse prevista para estar finalizada na data de hoje.
Exemplo: Hoje é dia 18/04, e a tarefa “Definição do Produto” estava programada para ocorrer entre 04/03 e 15/03 na linha de base, então esta será considerada no avanço total apresentado na Dashboard. Porém, neste mesmo cenário, a tarefa ‘Estudo de implantação’ que começou dia 10/04 e finaliza em 23/04 não será considerada no avanço total do projeto mesmo já tendo iniciado.

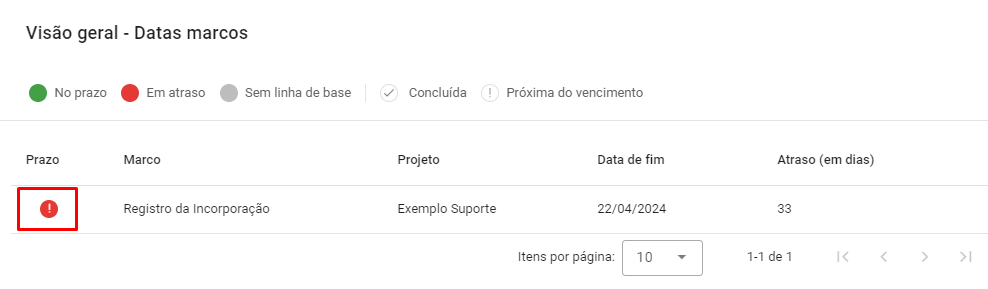

Visão geral – Datas marco
Esta tabela lista os marcos cadastrados em todos os projetos, a qual projeto eles pertencem, a data final, a contagem de dias de atraso e o status do prazo. Para avaliar prazo e atraso comparamos com a data do marco na linha de base. Portanto, é importante salvar a linha de base apenas após definir as datas dos marcos.
Os status de prazo são:
No prazo - quando a data do marco é menor ou igual a da linha de base;
Em atraso - quando a data do marco é maior que a prevista na linha de base, e também maior que a data de hoje;
Sem linha de base - quando a data marco não tem linha de base salva.
Além disso, existem dois marcadores adicionais:
Concluída - quando a data do marco é menor que a data de hoje;
Próxima do vencimento - quando a data do marco está a menos de 15 dias do dia de hoje.
Exemplo: Hoje é dia 18/04, e o marco ‘Registro da incorporação’ foi planejado para 19/04 na linha de base, mas a data atual é dia 22/04. Nesse caso, o indicador de status de prazo estará vermelho (em atraso) e com uma exclamação (próxima do vencimento). Quando chegarmos no dia 19/04, o indicador ficará verde (no prazo) e com um check (concluída).

Visão geral – Fases:
Na visão de fases você pode ter uma visão macro dos projetos, com o status de prazo, datas de início e fim e atraso de cada fase dos projetos. Para avaliar prazo e atraso, assim como nos marcos, comparamos com a data do marco na linha de base, portanto, não esqueça de salvar a linha de base.
Os status de prazo são:
No prazo - quando a data fim da fase é menor ou igual a da linha de base;
Em atraso - quando a data fim da fase é maior que data fim da linha de base ou quando a fase não foi concluída e a data fim desta é menor que o dia de hoje;
Sem linha de base - quando a data marco não tem linha de base salva.
Além disso, teremos outros dois marcadores:
Concluída - quando a data fim da fase é menor que a data de hoje;
Próxima do vencimento - quando o fim da fase está a menos de 15 dias do dia de hoje.
Exemplo: Hoje é dia 18/03, e a fase ‘Viabilidade’ deveria finalizar no dia 15/03 na linha de base, mas a data final atual é dia 20/03. Nesse caso, o indicador de status de prazo estará vermelho (em atraso) e com uma exclamação (próxima do vencimento). Quando chegarmos no dia 30/03, o indicador de status prazo continuará vermelho até que o avanço da fase esteja em 100%, assim a bolinha ficará verde (no prazo) e com um check (concluída).

Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!
Este artigo foi útil?
Que bom!
Obrigado pelo seu feedback
Desculpe! Não conseguimos ajudar você
Obrigado pelo seu feedback
Feedback enviado
Agradecemos seu esforço e tentaremos corrigir o artigo
