Desembolso - Detalhamento do saldo

Criada por Italo Oliveira, Modificado em Ter, 19 Ago, 2025 na (o) 6:12 PM por Italo Oliveira

1. Acessando o saldo do orçamento

 Para abrir o saldo do orçamento, acesse a aba Detalhamento no módulo financeiro.

2. Regra padrão de distribuição

 Por padrão, a distribuição do saldo segue o avanço físico previsto de cada item, sempre projetando para o futuro (já que o valor é a comprometer).

Se o item não possuir avanço físico, a distribuição será feita de acordo com o avanço físico da obra.

Consulte abaixo os cenários possíveis para entender como o sistema realiza a distribuição.

3. Escolhendo como distribuir

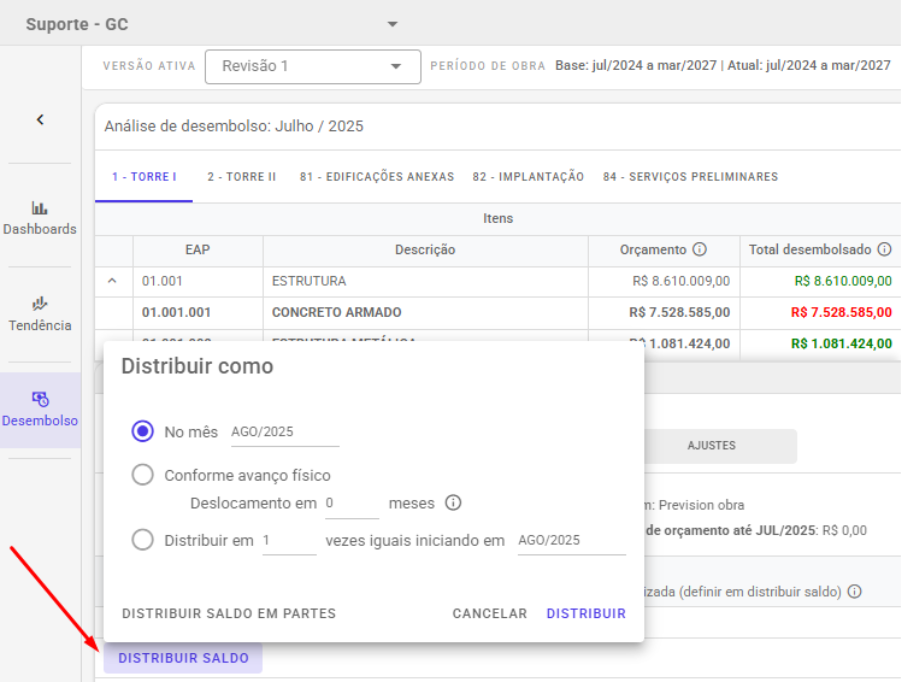

Ao clicar em Distribuir saldo, é possível escolher diferentes formas de distribuição. As opções são as mesmas utilizadas nos ajustes:

  •  Distribuir todo o saldo no mês desejado

  • Distribuir conforme avanço físico

  • Distribuir igualmente entre vários meses

4. Distribuindo em partes

 Você também pode utilizar a opção Distribuir saldo em partes, permitindo dividir o valor, por exemplo:

  • 40% conforme avanço físico

  • 60% igualmente a partir de um mês específico

A última parte sempre terá o valor necessário para completar 100%.

Cenários de distribuição

O saldo exibido é sempre o a comprometer e, por isso, será distribuído apenas nos meses futuros.
 Essa distribuição segue o avanço físico previsto para esses meses.

Exemplo:
Saldo a comprometer: R$ 10.000,00
 Avanço físico acumulado até o mês atual: 60%
 Avanço físico previsto para os meses futuros:

  • Mar/25: 30%

  • Abr/25: 10%

Passo a passo da distribuição:

  1. Como o saldo é “a comprometer”, ele será distribuído apenas nos 40% restantes (meses futuros).

  1. Esses 40% correspondem a:

  1. Mar/25: 30% de avanço → representa 75% do saldo restante → R$ 7.500,00

  1. Abr/25: 10% de avanço → representa 25% do saldo restante → R$ 2.500,00

Distribuição final:

  • Mar/25: R$ 7.500,00

  • Abr/25: R$ 2.500,00

Itens sem avanço físico

Para itens que não possuem avanço físico próprio (como UCs não vinculadas ao planejamento, por exemplo, custos indiretos), o saldo será distribuído conforme o avanço físico da obra.

 Assim como nos demais casos, essa distribuição inicial pode ser ajustada manualmente depois, item a item.

Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!

Este artigo foi útil?

Que bom!

Obrigado pelo seu feedback

Desculpe! Não conseguimos ajudar você

Obrigado pelo seu feedback

Deixe-nos saber como podemos melhorar este artigo!

Selecione pelo menos um dos motivos
A verificação do CAPTCHA é obrigatória.

Feedback enviado

Agradecemos seu esforço e tentaremos corrigir o artigo
