Tabela de desembolso
A Tabela de Desembolso é a ferramenta que mostra todos os valores já pagos e os previstos para pagamento ao longo da obra.
Com ela, você consegue acompanhar de forma detalhada a evolução dos gastos e entender como o orçamento está sendo distribuído mês a mês.
Na parte superior, você encontrará os elementos do cabeçalho e os ícones de ações gerais, seguindo o mesmo padrão da visão da tabela de Tendência.
Total desembolsado

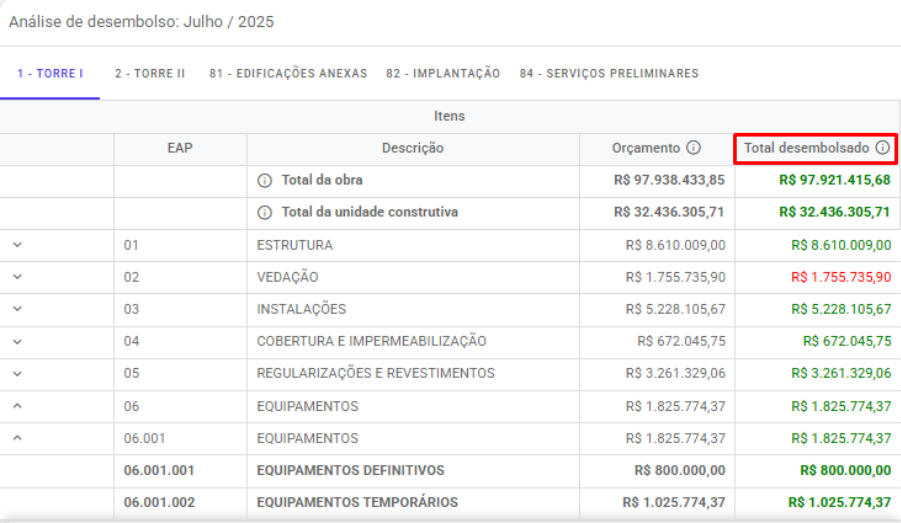

A coluna Total desembolsado reúne todo o valor já pago (passado) e o que ainda será pago (futuro) na obra.
Esse total é calculado a partir da soma de quatro categorias:
Realizado – o que já foi pago;
Documentos de previsão – pagamentos planejados;
Saldo – valores ainda disponíveis para alocação;
Ajustes – alterações pontuais feitas nos valores.
Exemplo: se a obra já teve R$ 500.000 pagos, tem R$ 200.000 em documentos de previsão, saldo de R$ 50.000 e ajustes de -R$ 10.000, o total desembolsado será de R$ 740.000.
Distribuição mensal

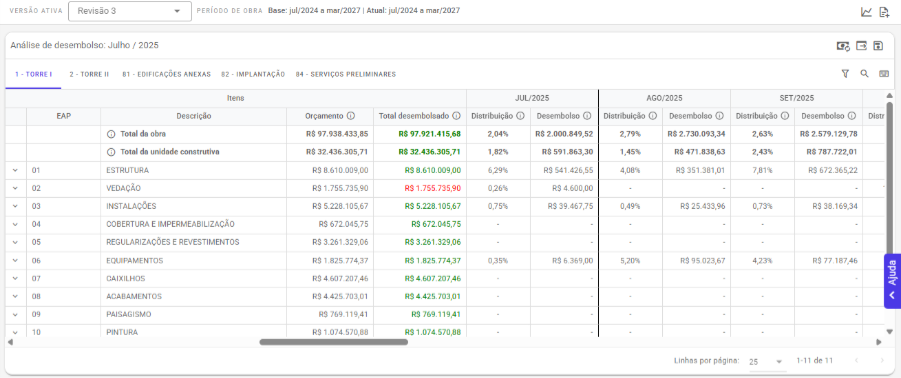

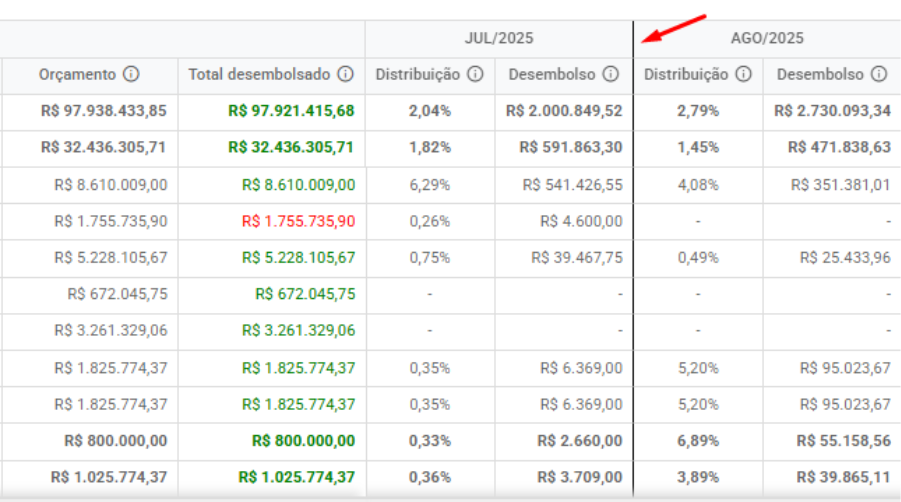

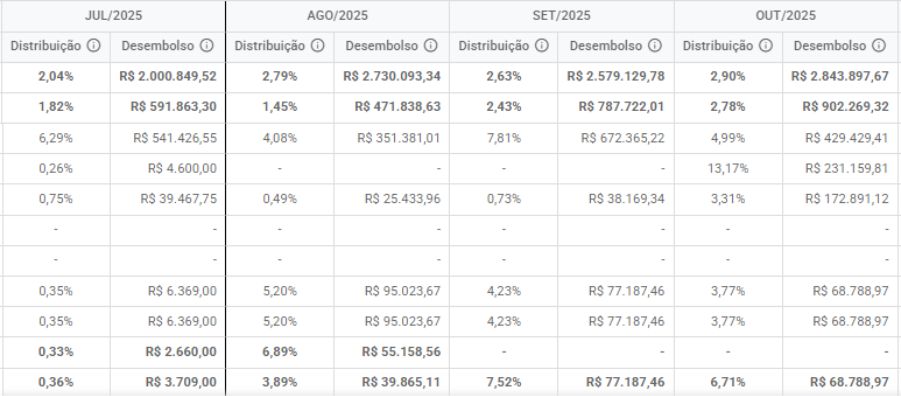

A tabela divide os valores mês a mês, mostrando tanto o percentual (%) quanto o valor em reais (R$).
Essa distribuição leva em conta:
Valores lançados em documentos;
Forma definida para ratear o saldo entre os meses;
Eventuais ajustes criados no período.
Exemplo: se um documento de R$ 30.000 foi planejado para agosto, mas um ajuste redistribuiu parte desse valor para setembro, a tabela mostrará a divisão exata entre os dois meses de acordo com essas regras.
Separação entre passado e futuro
Uma linha mais espessa marca o ponto de corte entre:
Passado – meses já encerrados, com valores realizados.
Futuro – meses ainda não pagos, com valores previstos.
Detalhamento

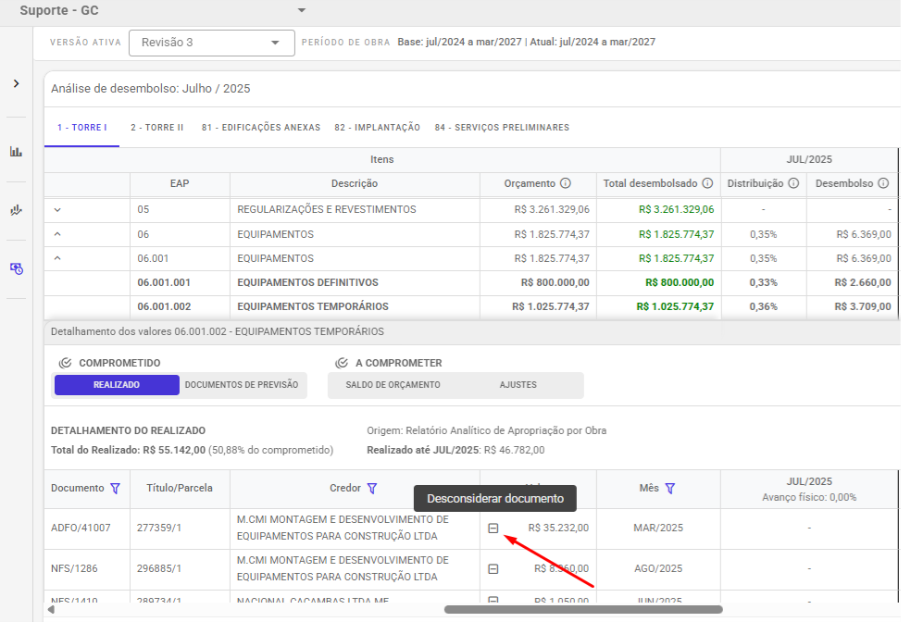

No módulo de desembolso, temos a consolidação de todos os documentos importados do ERP (comprometido) e dos ajustes e saldo do orçamento (a comprometer), distribuindo-os ao longo do tempo. Do comprometido, a partir das datas importadas, e do a comprometer, de valores inseridos e ajustados na Prevision.
Ao clicar no detalhamento de um item (para itens de último nível), é possível analisar cada valor da Tabela de desembolso de forma minuciosa.
Aqui, é possível identificar documentos, valores, datas, ajustes e até o avanço físico previsto para cada item, garantindo um controle mais preciso dos gastos da obra.
Abas de categorias

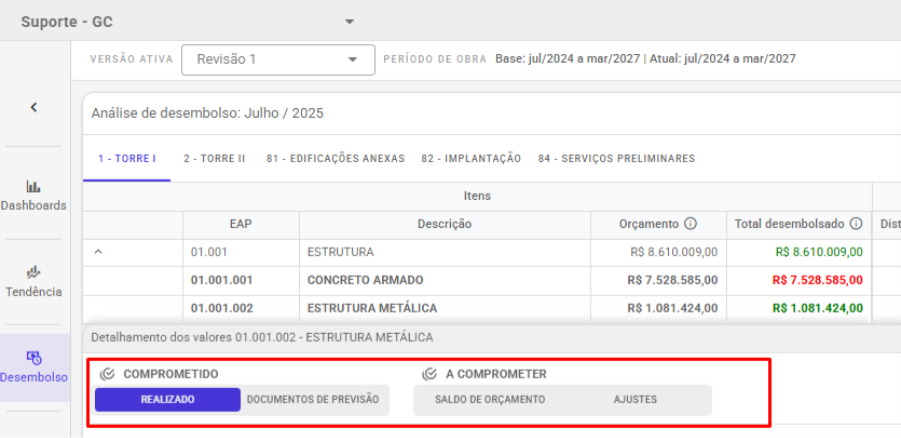

O detalhamento é dividido em quatro abas principais:
Comprometido – valores vindos do ERP já comprometidos com fornecedores e prestadores;
Realizado – pagamentos efetivamente feitos;
Documentos de previsão – pagamentos planejados para o futuro;
A comprometer: valores ainda não comprometidos no ERP
Saldo do orçamento: saldo de orçamento a ser comprometido
Ajustes: alterações feitas manualmente
A distribuição no tempo dos valores do comprometido é feita a partir das datas importadas do ERP. Para os valores de a comprometer, o saldo do orçamento é distribuído inicialmente de acordo com o avanço físico (o que pode ser ajustado – ver detalhamento do saldo), e os ajustes seguem as datas informadas no momento da criação.
Exemplo: ao selecionar a aba “Realizado”, você verá apenas os documentos que já foram pagos, facilitando a conferência de valores concluídos.
2. Totalizadores no detalhamento

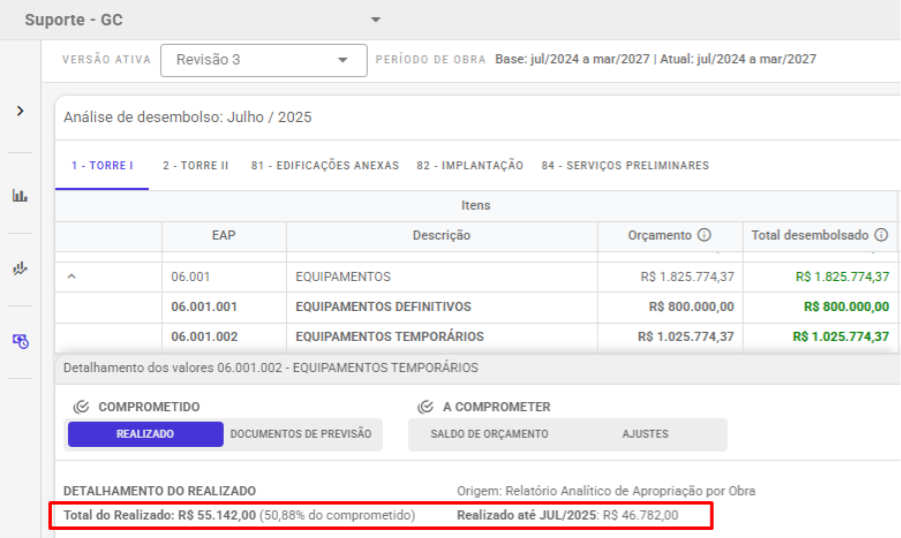

Assim como na visão estendida, o detalhamento traz os totalizadores, mostrando o valor acumulado até o mês de referência.
Isso permite comparar rapidamente o total do item analisado com o que está registrado no ERP.
Dica: se um item apresenta divergência entre o valor do ERP e o valor detalhado, pode haver documentos desconsiderados ou ajustes aplicados.
3. Desconsiderar documentos
No detalhamento, assim como na tendência, é possível desconsiderar documentos específicos para que não entrem no cálculo do desembolso.
O funcionamento é igual ao da visão estendida: basta marcar ou desmarcar o documento desejado.
Exemplo: se uma nota fiscal foi lançada por engano no ERP, você pode desconsiderá-la para que ela não altere o total do desembolso.
4. Avanço físico previsto

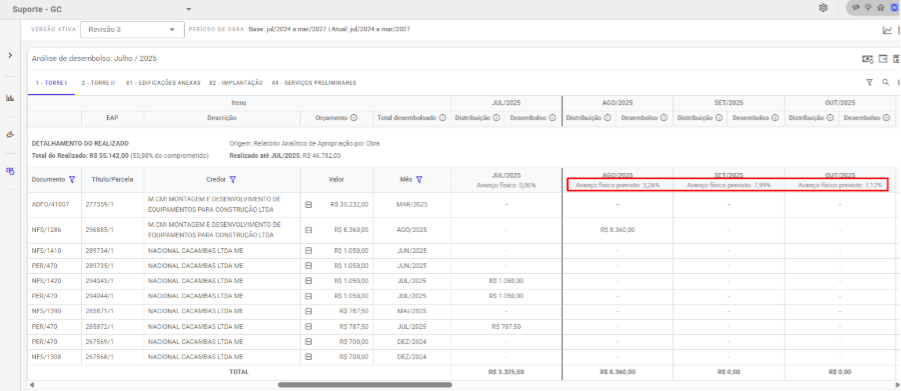

Além dos valores, o detalhamento também exibe o avanço físico previsto para cada item, mês a mês.
Isso cria um vínculo entre o desembolso financeiro e a evolução física da obra, permitindo avaliar se o ritmo de execução está alinhado com os pagamentos.
Exemplo: se em setembro está previsto um avanço físico de 15% para a fundação, mas o desembolso correspondente não foi registrado, pode indicar atraso no pagamento ou no próprio serviço.
Ficou com alguma dúvida? Contate nosso suporte através do ícone azul no canto inferior direito!
Este artigo foi útil?
Isso é ótimo!
Obrigado pelo seu feedback
Lamentamos por não termos podido ajudá-lo(a)
Obrigado pelo seu feedback
Comentário enviado
Agradecemos o seu esforço e iremos tentar corrigir o artigo
