Tendência - Detalhamento e ajustes

Criada por Italo Oliveira, Modificado em Qui, 30 Out, 2025 na (o) 3:09 PM por Marina Turrisi

Ao abrir a EAP até o último nível, estará disponível o detalhamento do item, que mostra a composição dos valores comprometidos (realizado e documentos de previsão) e a comprometer (saldo do orçamento e ajustes).

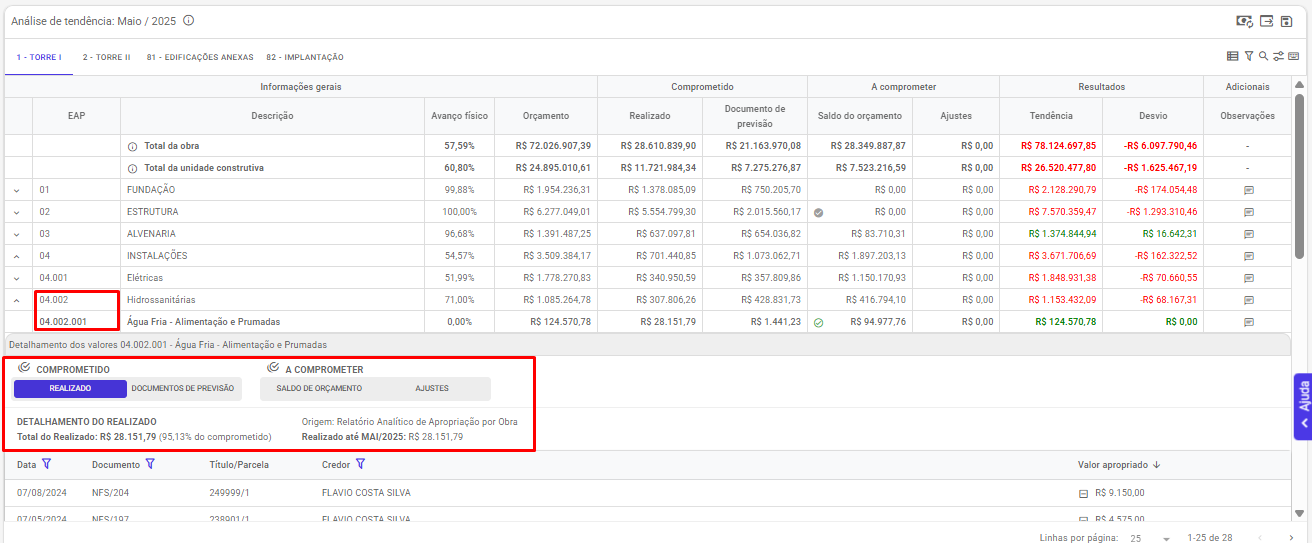

Clicando no link de valor de cada uma das colunas, abre-se o detalhamento da categoria.


Comprometido (realizado e documentos de previsão)


Os documentos do Comprometido têm como fonte o ERP (do Sienge: relatório Analítico Analítico de Apropriações por Obra), com todos os documentos apropriados a cada item do orçamento.





A configuração para categorização dos documentos entre realizado e documentos de previsão é feita nas configurações, conforme mostrado nesse artigo

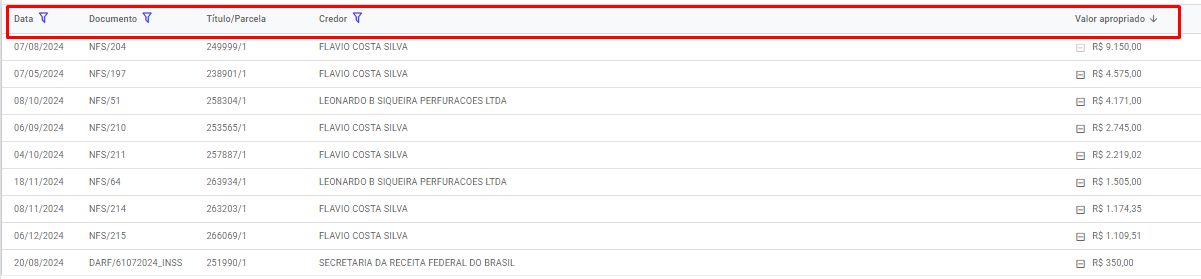

Do relatório do ERP, trazemos não apenas o código dos documentos como também a data (conforme critério definido na exportação ou importação por API), título/parcela, credor e valor apropriado. É possível aplicar filtros e reordenar documentos conforme valores da tabela.

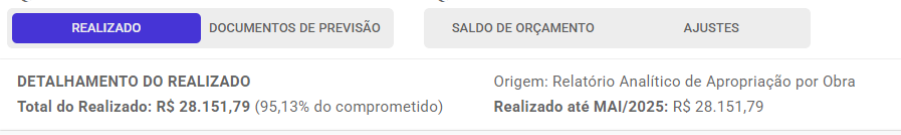

Como exemplo, no filtro por credor, ao selecionar um credor, serão exibidos apenas os documentos relacionados a ele, e o cabeçalho do detalhamento apresentará o total realizado correspondente ao filtro aplicado.



Exemplo:

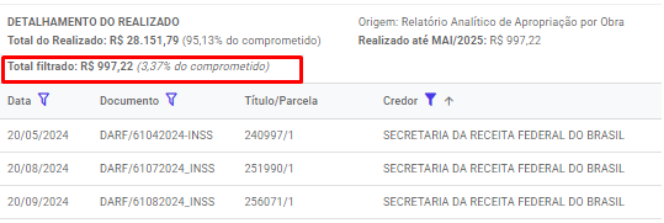

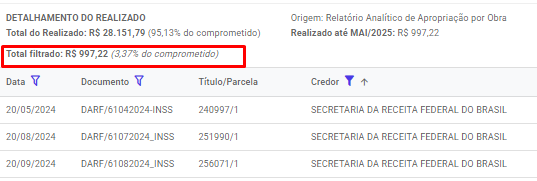

Informações adicionais são trazidas no subtítulo, com a % do comprometido que faz parte da categoria, e a somatória dos documentos com data até o período (mês de referência).

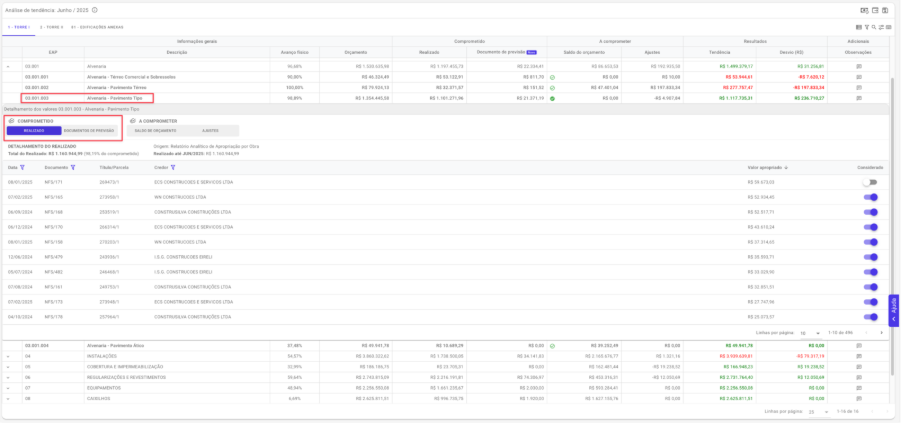

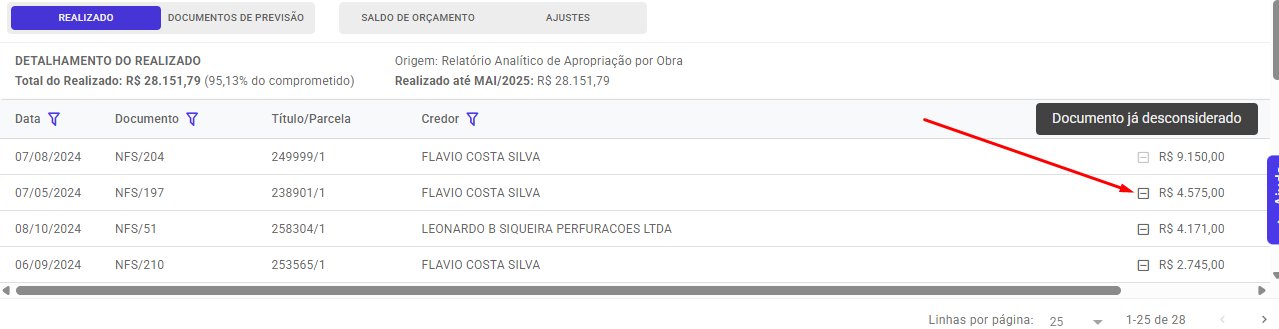

É possível desconsiderar documentos que não devem ser considerados para o cálculo da tendência (por exemplo: uma NF apropriada de forma equivocada). Para o processo, basta clicar no botão da coluna "Considerado" e o valor não entrará mais para os cálculos tanto na tendência, como na dashboard.





Importante: nada é alterado em seu ERP ao desconsiderar o documento na Prevision. Para auxiliar no retorno das informações para o ERP, você pode fazer o download do arquivo exportável de apropriações e filtrar a coluna "documento desconsiderado?".

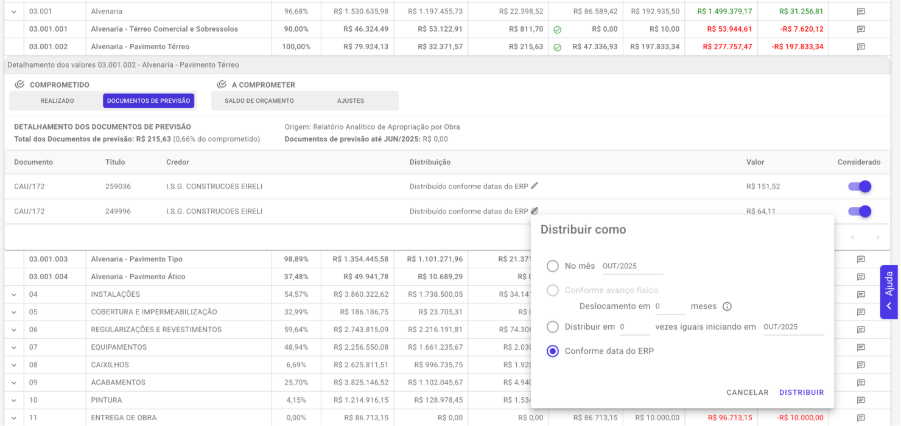

Para os documentos de previsão, é possível também alterar a forma de distribuição de cada documento. Cada documento já virá com uma configuração padrão definida nas configurações (veja esse artigo) mas no detalhamento é possível alterar a distribuição de documentos específicos







Exemplo: como padrão, os documentos de contratos são distribuídos conforme avanço físico, mas posso ter um contrato pago à vista.



A comprometer (saldo do orçamento e ajustes)



Os valores a comprometer são valores não-comprometidos no ERP, ou seja, que não possuem documentos de pagamento ou previsões apropriados.



O saldo do orçamento é calculado a partir do valor do orçamento, descontando os valores comprometidos (em casos de estouro ou comprometimento já finalizado, o saldo é 0).

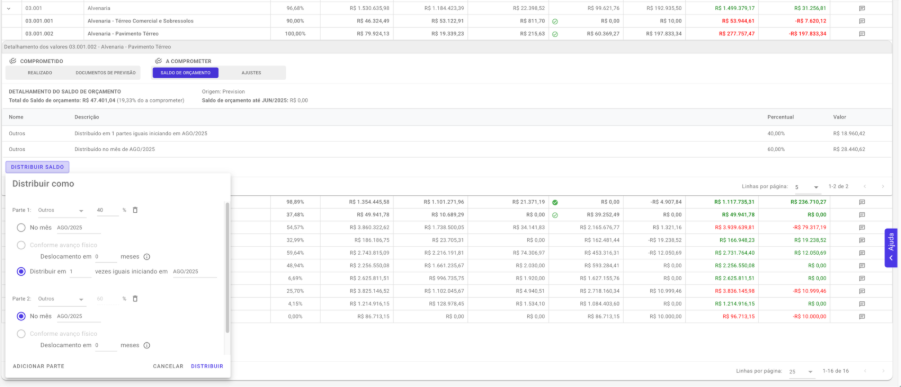

É possível alterar a forma de distribuição do saldo do orçamento (como padrão: conforme avanço físico), escolhendo a forma de distribuição que melhor se encaixa com a lógica esperada para o item. Essa distribuição pode ser feita de todo o item (por exemplo: 100% do saldo distribuído conforme avanço físico +1) ou em partes (por exemplo: 40% à vista em um mês e 60% conforme avanço físico).



Inserindo imagem...

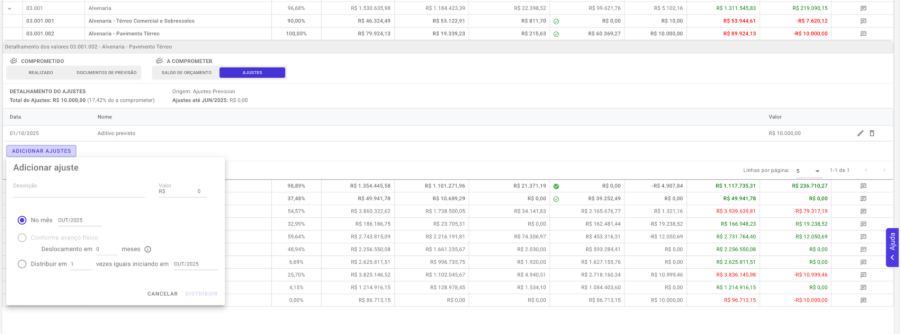

Já os ajustes, podem ser criados para corrigir os valores considerados para o cálculo de tendência. Eles podem ser positivos (exemplo: aditivos previstos, porém ainda não adicionados no ERP) ou negativos (exemplo: economias previstas).



Na aba de ajustes é onde se pode visualizar os ajustes já criados, ou adicionar novos (escolhendo, no momento da criação, como o ajuste será distribuído no desembolso:





As opções de distribuição são:

  • Apenas em um mês (valor inteiro)
  • Conforme o avanço físico* (informações que vem do CFF)
  • É possível estabelecer um deslocamento de acordo com o avanço, positivo em casos de postergar pagamento (ex: avanço de 10% em agosto, pagamento de 10% em setembro) e negativo em caso de adiantamentos
  • Vezes iguais a partir de um mês (e nesse caso, serão criados vários ajustes, dividindo o valor).



*Em itens de avanço físico já finalizado, a opção virá desabilitada.

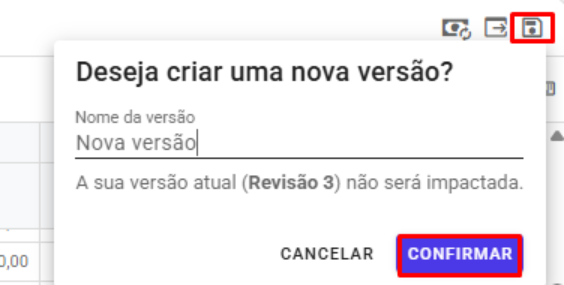

O último passo na jornada de ajustes é o salvamento (que pode acontecer após um ajuste só, ou também após múltiplos ajustes). Para o salvamento, são duas as opções:

  • Salvar que sobrescreve a versão ativa no momento
  • Criar nova versão que mantém a versão ativa sem alterações e cria uma nova.


Como padrão, as novas versões são criadas com o nome “Revisão X” que pode ser renomeado posteriormente.
