O espelhamento de atividades na Linha de Base permite manter o histórico da obra sempre atualizado com as novas atividades criadas no Previsto — sem precisar refazer manualmente o planejamento base.
Por que isso é importante
- Mantém o histórico da obra consistente com o planejamento atualizado.
- Evita retrabalho manual ao inserir novas atividades no Previsto.
- Garante que as novas versões da Linha de Base reflitam todas as atualizações do cronograma previsto (atual).
- Planejamento e orçamento base permanecem iguais ao cronograma e orçamento previsto.
Como funciona o espelhamento
Ao acionar o espelhamento, o sistema identifica todas as novas atividades criadas no Previsto que ainda não existem na Linha de Base e as replica automaticamente, mantendo os mesmos parâmetros do previsto.
As atividades espelhadas mantêm:
- Mesmas datas de início e término
- Mesma duração
- Mesmo pacote e lote
- Incluem atividades com e sem serviço, finalizadas, iniciadas e não iniciadas
- Consideram atividades divididas
Importante: dependências não serão espelhadas.

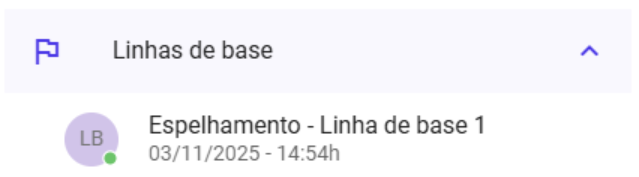

O sistema não sobrescreve a Linha de Base existente — ele cria uma nova versão, nomeada conforme o padrão:
Espelhamento – [nome criado pelo cliente]
Passo a passo para usar
Acesse o módulo Linha de Base.

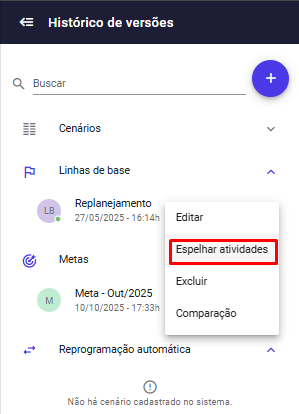

Clique em Espelhar atividades.

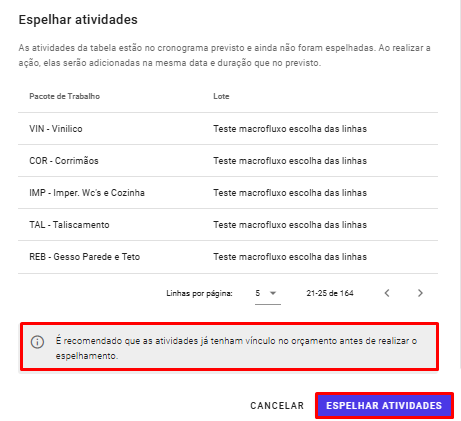

O sistema exibirá uma tabela prévia com as atividades que serão espelhadas, incluindo:
Pacote
Lote
Se não houver novas atividades, será exibida a mensagem correspondente informando que não há nada para espelhar.

Recomendamos que as atividades já possuam o vínculo entre Cronograma e Orçamento antes de realizar o espelhamento.
Confirme o espelhamento.
O sistema cria uma nova Linha de Base (cópia da atual + novas atividades).
Se a Linha de Base espelhada estiver ativa, a nova versão será ativada automaticamente.
Ao finalizar, será exibida uma das mensagens:
Se a Linha de Base for ativa:
Se não for ativa:
Comportamentos automáticos
Se o espelhamento ocorrer na Linha de Base ativa, o sistema cria e ativa a nova versão automaticamente, desativando a anterior.
O custo total da Linha de Base é atualizado conforme as novas atividades.
Casos de uso práticos
Cenário 1 – Atividades duplicadas com IDs diferentes
Situação: uma atividade existente no Previsto e na Linha de Base foi excluída do Previsto e recriada manualmente.
Critério: atividades no mesmo pacote e lote, com o mesmo valor de “parte” (divisão antiga).
Comportamento: o sistema exclui a atividade antiga da Linha de Base e cria uma nova, com o mesmo ID do Previsto.
Permissões
Usuários sem permissão para criar ou editar Linha de Base não verão o botão de espelhamento ativo. Essa funcionalidade está disponível apenas para perfis Admin e Normal.
Dúvidas frequentes
Posso perder dados antigos da Linha de Base?
Não. O espelhamento sempre cria uma nova versão, preservando as anteriores.
O que acontece se eu já tiver uma Linha de Base ativa?
A nova Linha de Base criada será ativada automaticamente, substituindo a anterior.
Preciso repetir o processo toda vez que criar novas atividades?
Sim. O espelhamento é acionado manualmente, para que você controle o momento da atualização.
Este artigo foi útil?
Que bom!
Obrigado pelo seu feedback
Desculpe! Não conseguimos ajudar você
Obrigado pelo seu feedback
Feedback enviado
Agradecemos seu esforço e tentaremos corrigir o artigo
